开始时间结束时间1产品策划阶段1
1 样品测试及数据整理新产品市场分析报告1
2 制作并确认产品规格书产品规格书产品总监/ID/结构等相关人员讨论确定产品规格书2设计开发阶段/2
1 建立产品开发项目组项目成员任命通知书2
2 制定产品开发计划书产品开发流程WBS计划2
3 ID外观设计及确认ID图纸、CMF方案2
4 结构设计开发结构设计图纸2
5 结构设计评审结构设计评审报告DQE拟制--研发经理批准2
6 制作手板样/2
7 手板样评审手板评审报告、3试产验证阶段/3
1 开模五金打样/3
2 试模回货CAD图、爆炸图2
2 原理图设计原理图包括PDF文档2
3 软件程序设计程序代码、程序测试说明3
1 PCB布板PCB资料PCB文档/贴片图/制版工艺/拼版图3
2 回板PCBA3
3 软件烧录与测试PCBA测试报告3
3 试装/DQE拟制--研发经理批准3
4 试装评审试装报告产品开发流程WBS计划阶段/任务负责人/姓名交付件输出地址审批流程持续时间计划开始时间计划结束时间实际开始时间备注结构更新模厂评审及报价1013549257
xlsxPage 1 of 1281013549257
xlsx开始时间结束时间产品开发流程WBS计划阶段/任务负责人/姓名交付件输出地址审批流程持续时间计划开始时间计划结束时间实际开始时间备注3

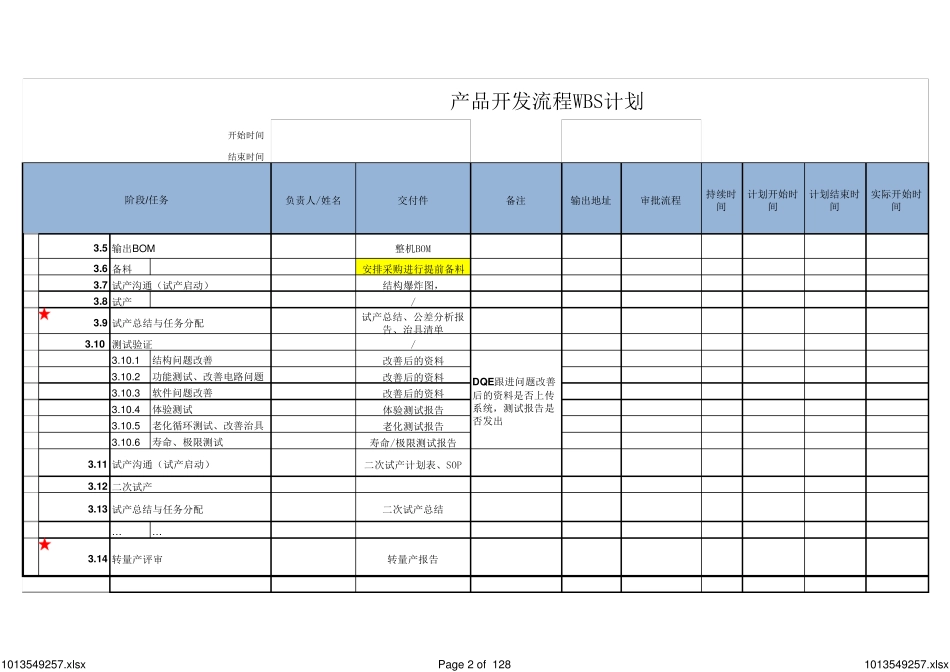

5 输出BOM整机BOM3
6 备料安排采购进行提前备料3
7 试产沟通(试产启动)结构爆炸图,3
8 试产/3
9 试产总结与任务分配试产总结、公差分析报告、治具清单3
10 测试验证/3
1结构问题改善改善后的资料3
2功能测试、改善电路问题改善后的资料3
3软件问题改善改善后的资料3
4体验测试体验测试报告3
5老化循环测试、改善治具老化测试报告3
