弱 电 桥 架 安 装 施 工 要 求 及 规 范 详 解 一般规 定 1 本 章 适 用 于 电 压 为 10KV 及 以 下 新 建 扩 建 的 一 般 工 业 与 民 用 建 筑 电 缆 、桥架安装和桥架内电 缆 敷设 2 电 缆 桥架安装和桥架内电 缆 敷设,应按已批准的 设计文件施工

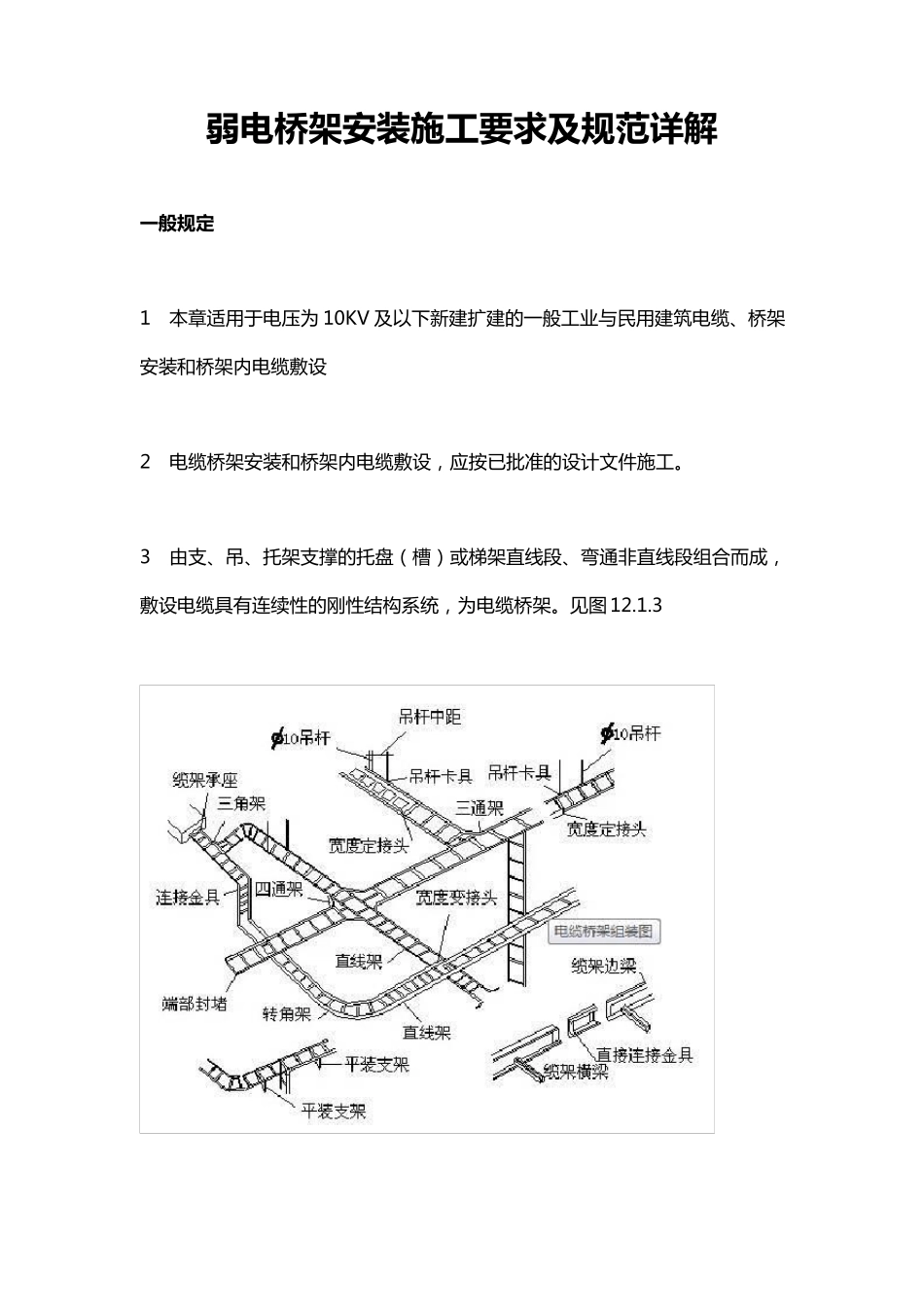

3 由支、吊、托架支撑的 托盘(槽)或梯架直线段、弯通非直线段组合而成,敷设电 缆 具有连续性的 刚性结构系统,为 电 缆 桥架

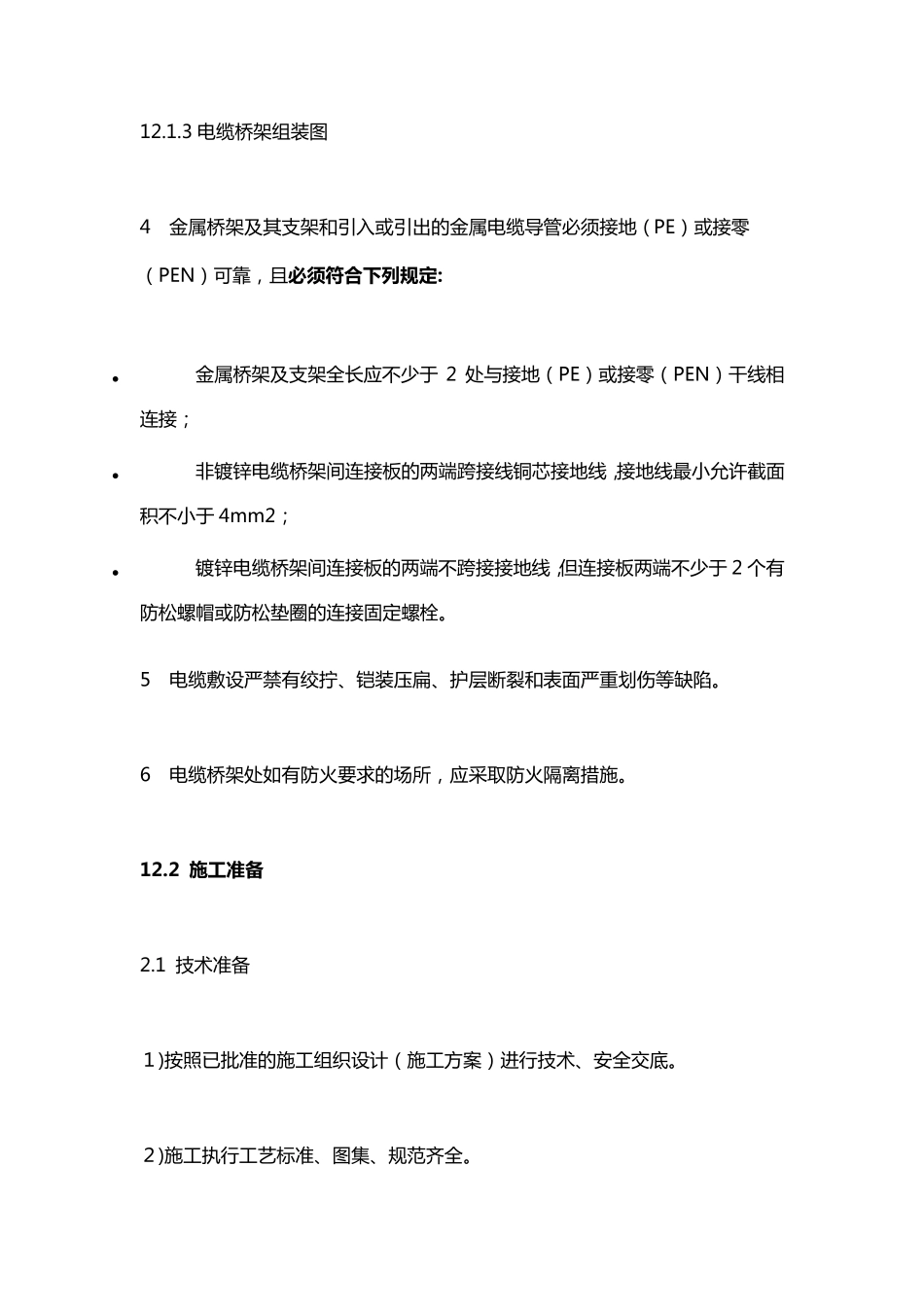

3 电 缆 桥 架 组 装 图 4 金 属 桥 架 及 其 支 架 和 引 入 或 引 出 的 金 属 电 缆 导 管 必 须 接 地 ( PE) 或 接 零( PEN) 可 靠 , 且 必 须 符 合 下列规定: • 金 属 桥 架 及 支 架 全 长 应 不 少 于2 处 与 接 地 ( PE) 或 接 零 ( PEN) 干 线 相连 接 ; • 非 镀 锌 电 缆 桥 架 间 连 接 板 的 两 端 跨 接 线 铜 芯 接 地 线 ,接 地 线 最 小 允 许 截 面积 不 小 于 4mm2; • 镀 锌 电 缆 桥 架 间 连 接 板 的 两 端 不 跨 接 接 地 线 ,但 连 接 板 两 端 不 少 于 2 个 有防 松 螺 帽 或 防 松 垫 圈 的 连 接 固 定 螺 栓
5 电 缆 敷 设 严 禁 有 绞 拧 、铠装 压扁、护层断裂和 表面 严 重划伤等缺陷
6 电 缆 桥 架 处 如有 防 火要求的 场所, 应 采取防 火隔离措施
2 施工准备 2
1 技术准备 1)按照已批准的 施工组 织设 计( 施工方案) 进行技术、安全 交底
2)施工执行工艺标准、图 集、规范齐全

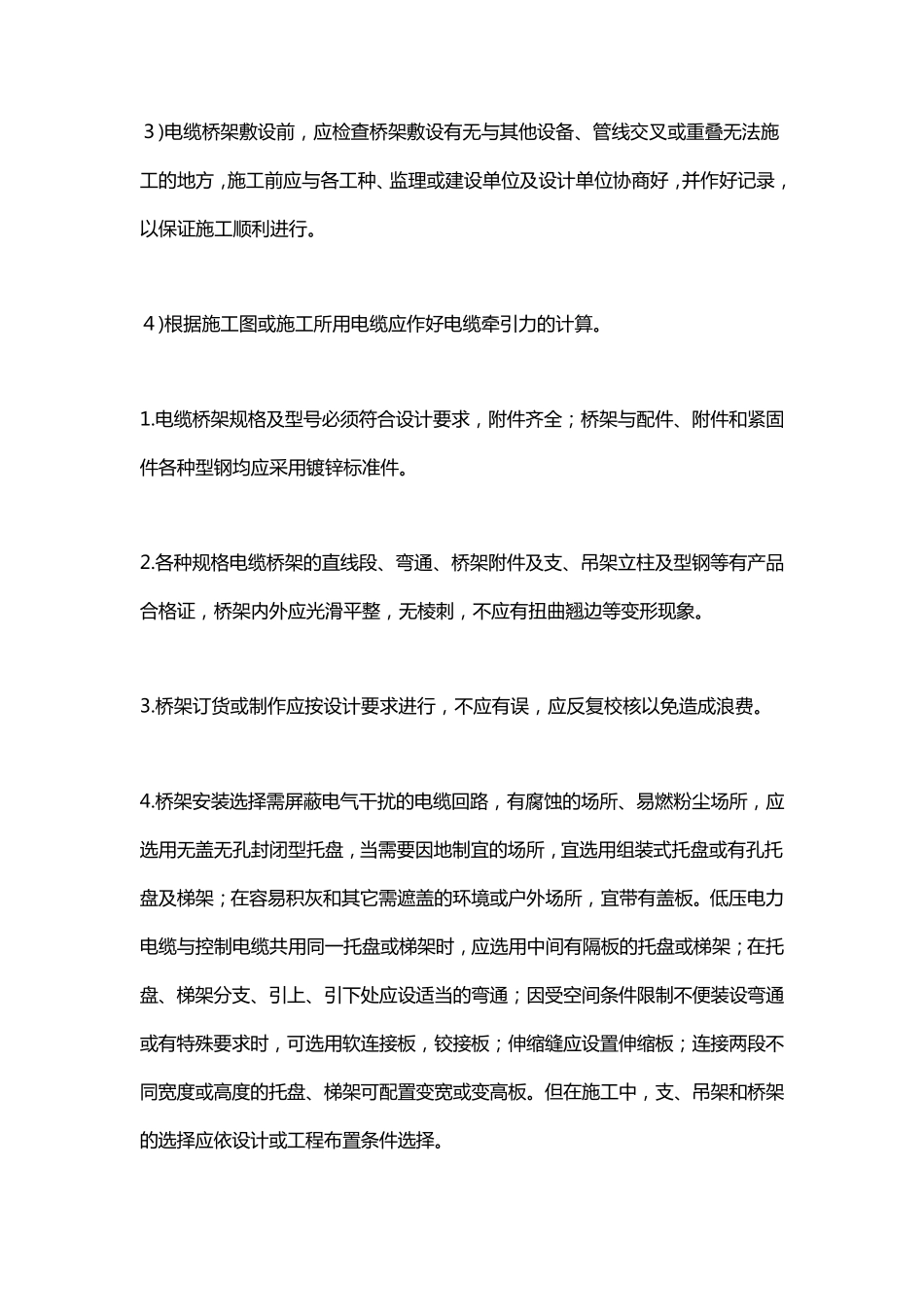

3 )电 缆 桥 架 敷 设 前 , 应 检 查 桥 架 敷 设 有 无 与 其 他 设 备 、管线交叉或重叠无
