张涿高速公路L16 合同段 强夯专项施工方案 山东黄河工程集团有限公司 张涿高速公路L16 标段项目经理部 强夯专项施工方案 1

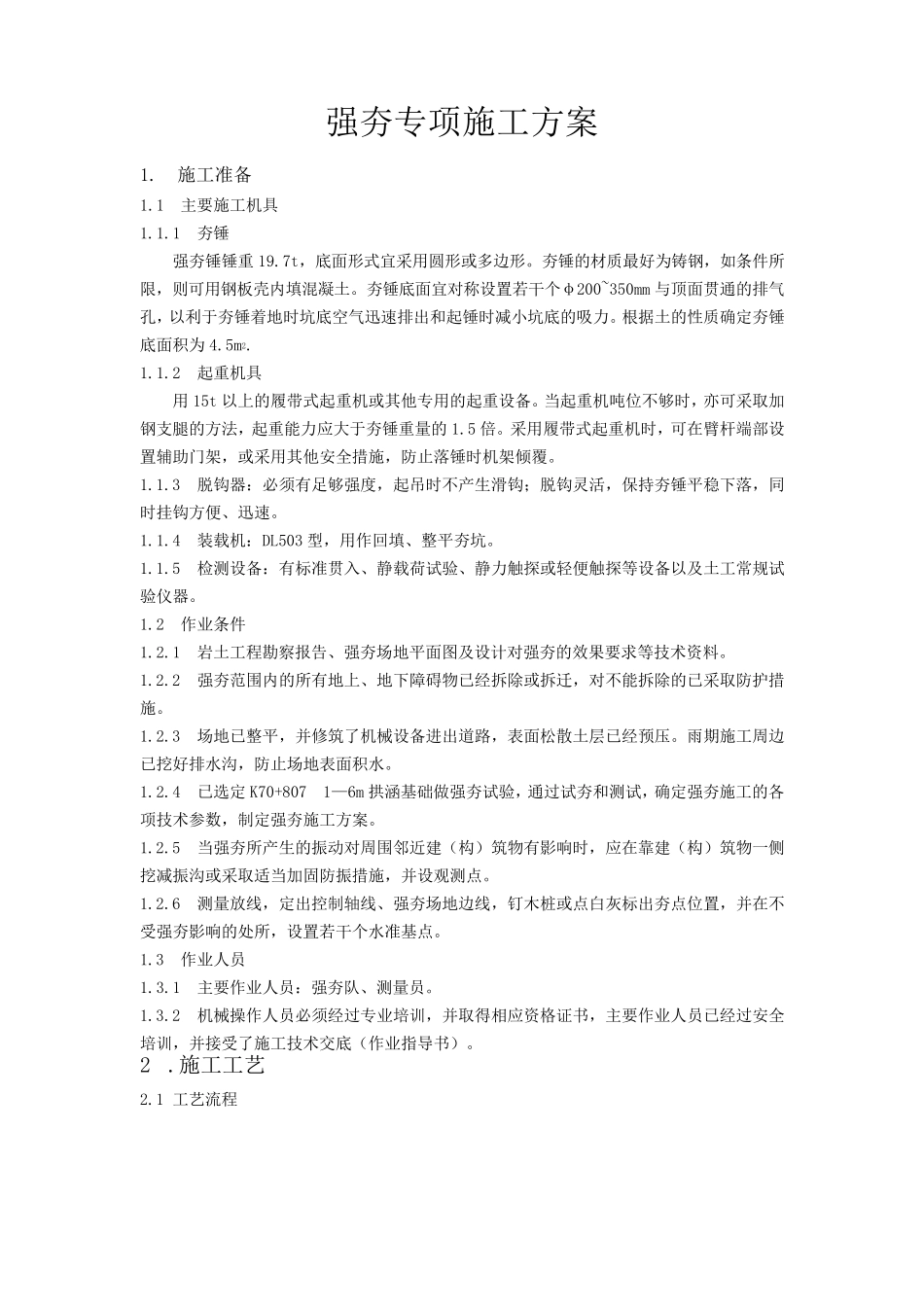

施工准备 1
1 主要施工机具 1
1 夯锤 强夯锤锤重19
7t,底面形式宜采用圆形或多边形
夯锤的材质最好为铸钢,如条件所限,则可用钢板壳内填混凝土
夯锤底面宜对称设置若干个φ200~350mm 与顶面贯通的排气孔,以利于夯锤着地时坑底空气迅速排出和起锤时减小坑底的吸力
根据土的性质确定夯锤底面积为4
2 起重机具 用15t 以上的履带式起重机或其他专用的起重设备
当起重机吨位不够时,亦可采取加钢支腿的方法,起重能力应大于夯锤重量的1
采用履带式起重机时,可在臂杆端部设置辅助门架,或采用其他安全措施,防止落锤时机架倾覆
3 脱钩器:必须有足够强度,起吊时不产生滑钩;脱钩灵活,保持夯锤平稳下落,同时挂钩方便、迅速
4 装载机:DL503 型,用作回填、整平夯坑
5 检测设备:有标 准贯入 、静 载荷 试 验 、静 力触 探 或轻 便触 探 等 设备以及 土工常 规 试验 仪 器
2 作业 条件 1
1 岩 土工程 勘 察 报 告 、强夯场 地平面图 及 设计 对强夯的效 果 要求 等 技 术 资 料
2 强夯范 围 内的所有地上、地下障 碍 物 已 经 拆 除 或拆 迁 ,对不能拆 除 的已 采取防护 措施
3 场 地已 整平,并 修 筑 了 机械 设备进 出道 路 ,表 面松 散 土层 已 经 预 压
雨 期 施工周 边已 挖 好排水 沟 ,防止场 地表 面积水

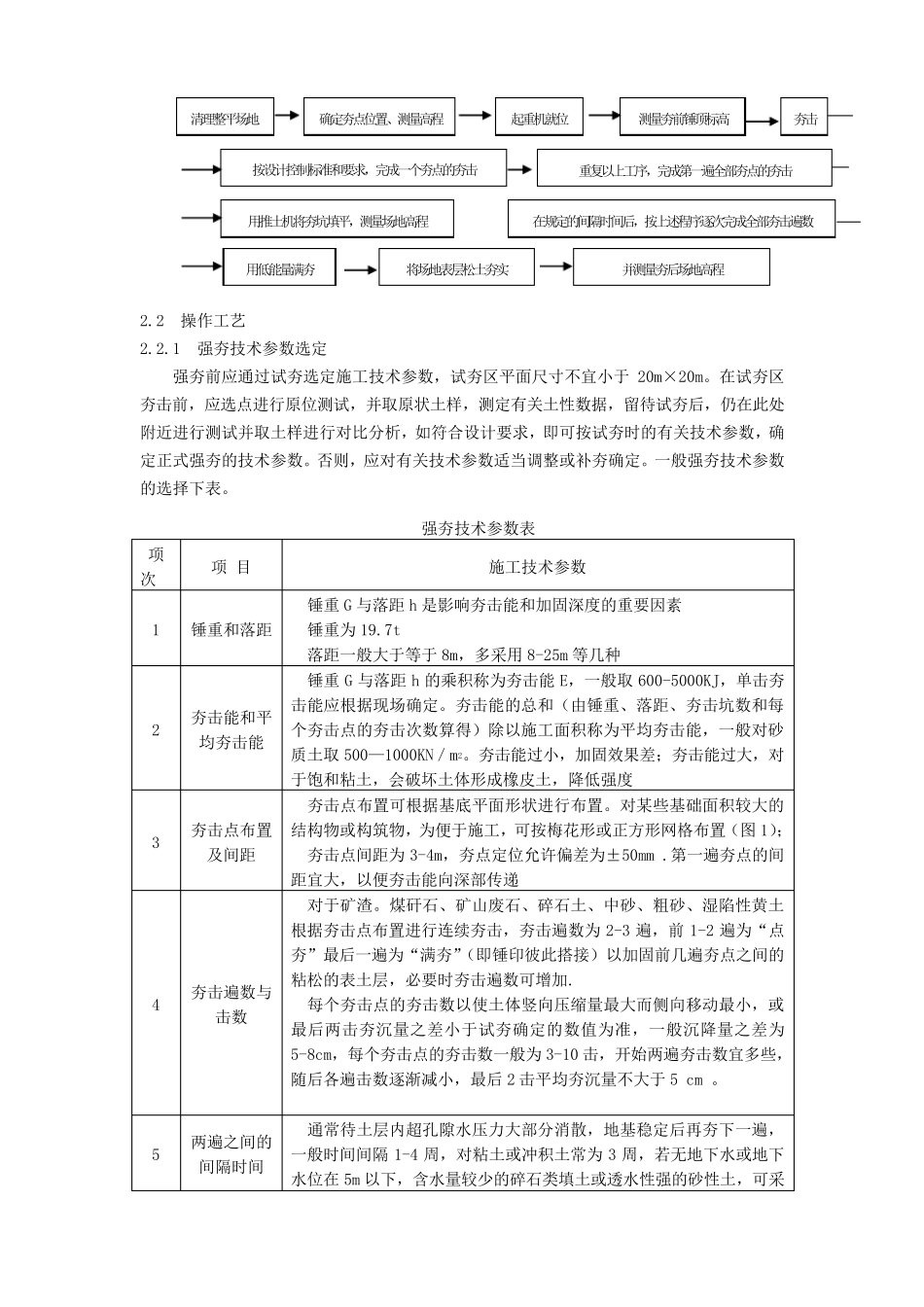

4 已 选 定 K70+807 1— 6m 拱 涵 基 础 做 强夯试 验 ,通过 试 夯和测试 ,确定强夯施工的各项技 术 参 数 ,制 定强夯施工方案
