施工导流方案 编写: 校核: 批准: 2011 年 10 月 施工导流方案 1

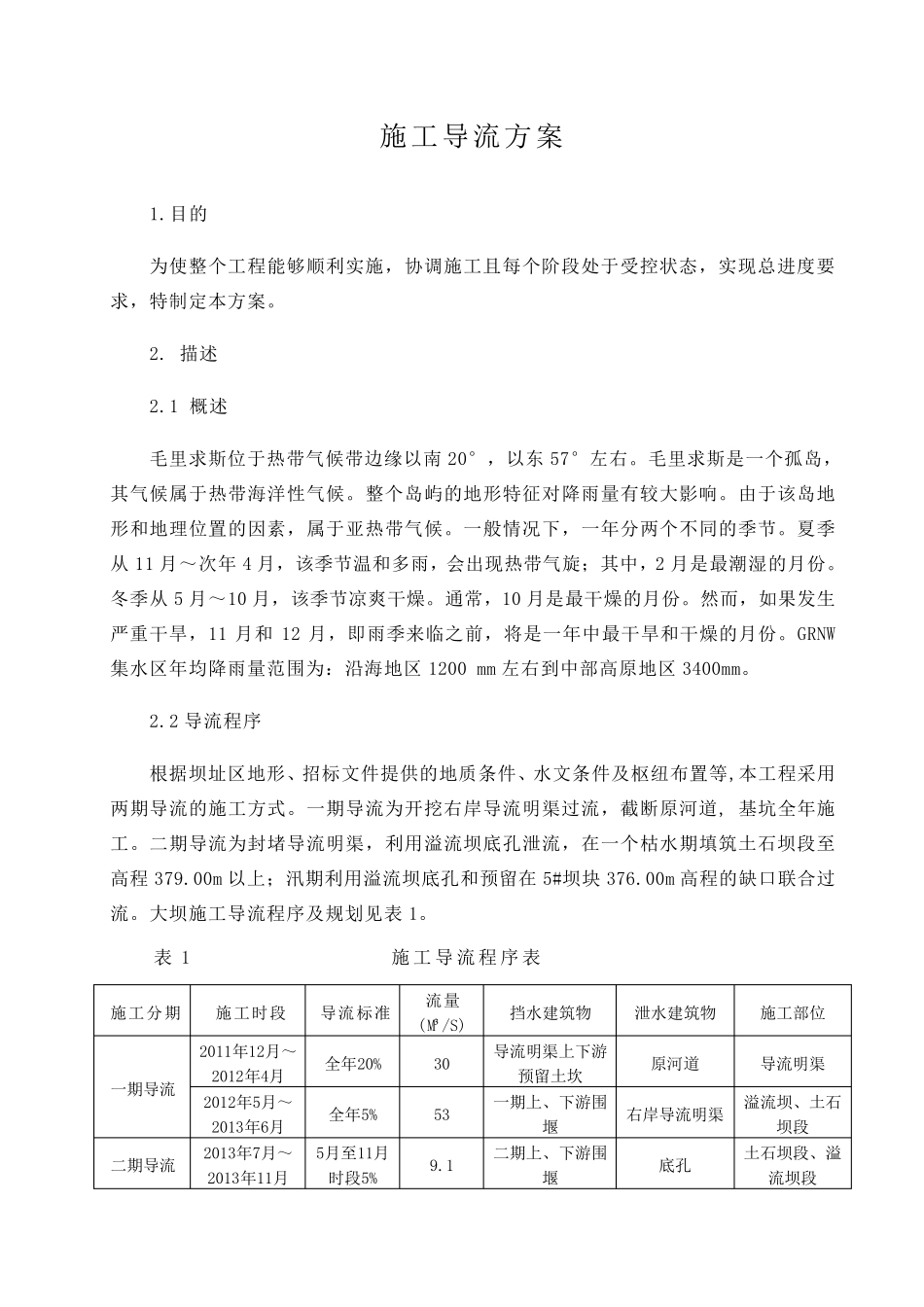

目的 为使整个工程能够顺利实施,协调施工且每个阶段处于受控状态,实现总进度要求,特制定本方案
1 概述 毛里求斯位于热带气候带边缘以南20°,以东 57°左右
毛里求斯是一个孤岛,其气候属于热带海洋性气候
整个岛屿的地形特征对降雨量有较大影响
由于该岛地形和地理位置的因素,属于亚热带气候
一般情况下,一年分两个不同的季节
夏季从 11 月~次年 4 月,该季节温和多雨,会出现热带气旋;其中,2 月是最潮湿的月份
冬季从 5 月~10 月,该季节凉爽干燥
通常,10 月是最干燥的月份
然而,如果发生严重干旱,11 月和 12 月,即雨季来临之前,将是一年中最干旱和干燥的月份
GRNW集水区年均降雨量范围为:沿海地区1200 mm 左右到中部高原地区3400mm
2 导流程序 根据坝址区地形、招标文件提供的地质条件、水文条件及枢纽布置等,本工程采用两期导流的施工方式
一期导流为开挖右岸导流明渠过流,截断原河道, 基坑全年施工
二期导流为封堵导流明渠,利用溢流坝底孔泄流,在一个枯水期填筑土石坝段至高程379
00m 以上;汛期利用溢流坝底孔和预留在5#坝块376
00m 高程的缺口联合过流
大坝施工导流程序及规划见表1

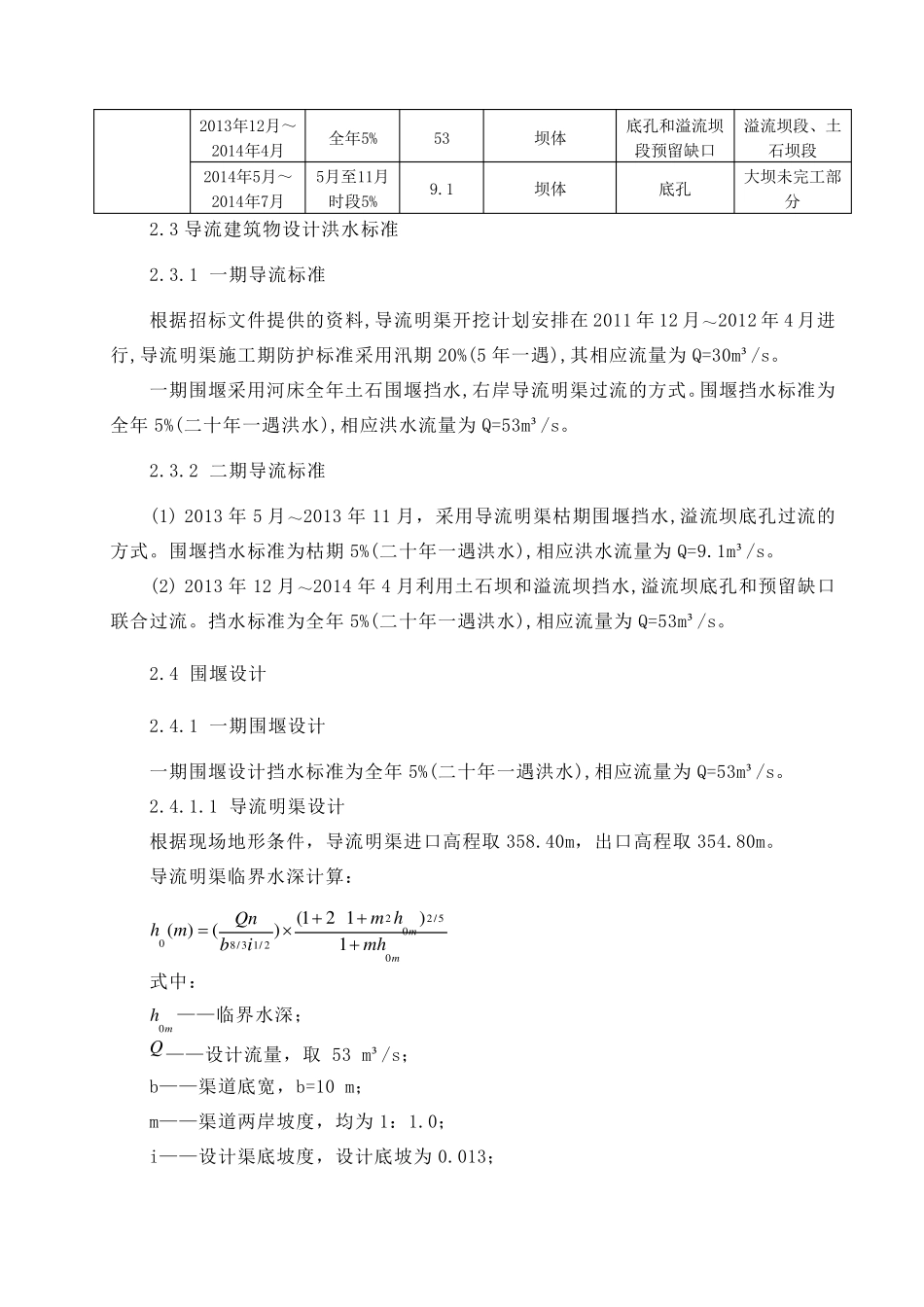

表1 施工导流程序表 施工分期 施工时段 导流标准 流量 (M³/S) 挡 水建 筑物 泄水建 筑物 施工部位 一期导流 2011年12月~2012年4月 全年20% 30 导流明渠上下游预留土坎 原河道 导流明渠 2012年5月~2013年6月 全年5% 53 一期上、下游 围堰 右岸导流明渠 溢流坝、土石坝段 二期导流 2013年7月~2013年11月 5月至11月时段5% 9
1 二期上、下游 围堰 底孔 土石坝段、溢流坝段 2013年12月~2014年
