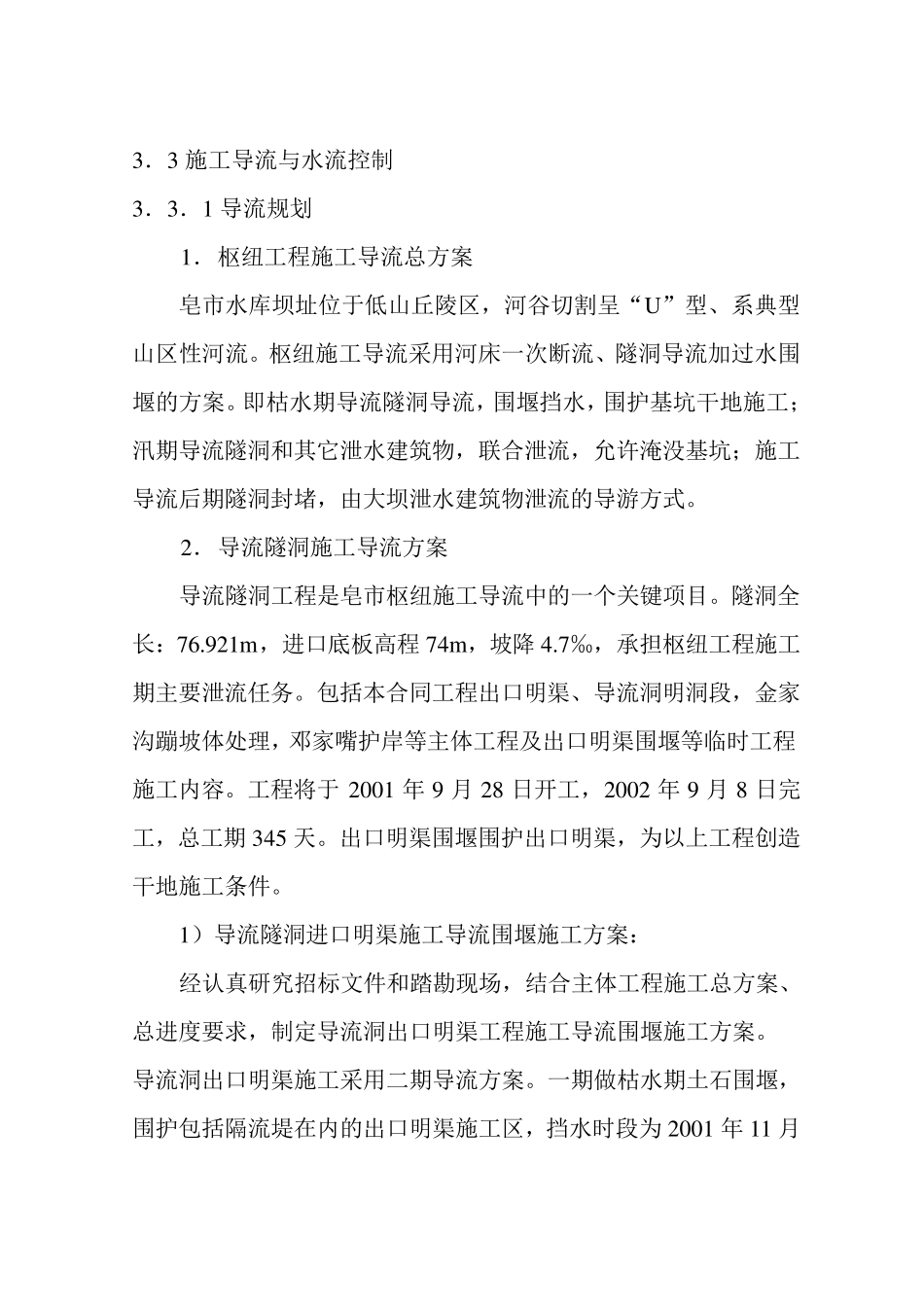

3.3 施工导流与水流控制 3.3.1 导流规划 1. 枢纽工程施工导流总方案 皂市水库坝址位于低山丘陵区,河谷切割呈“U”型、系典型山区性河流
枢纽施工导流采用河床一次断流、隧洞导流加过水围堰的方案
即枯水期导流隧洞导流,围堰挡水,围护基坑干地施工;汛期导流隧洞和其它泄水建筑物,联合泄流,允许淹没基坑;施工导流后期隧洞封堵,由大坝泄水建筑物泄流的导游方式
2. 导流隧洞施工导流方案 导流隧洞工程是皂市枢纽施工导流中的一个关键项目
隧洞全长:76
921m,进口底板高程74m,坡降 4
7‰,承担枢纽工程施工期主要泄流任务
包括本合同工程出口明渠、导流洞明洞段,金家沟蹦坡体处理,邓家嘴护岸等主体工程及出口明渠围堰等临时工程施工内容
工程将于2001 年 9 月 28 日开工,2002 年 9 月 8 日完工,总工期 345 天
出口明渠围堰围护出口明渠,为以上工程创造干地施工条件
1)导流隧洞进口明渠施工导流围堰施工方案: 经认真研究招标文件和踏勘现场,结合主体工程施工总方案、总进度要求,制定导流洞出口明渠工程施工导流围堰施工方案

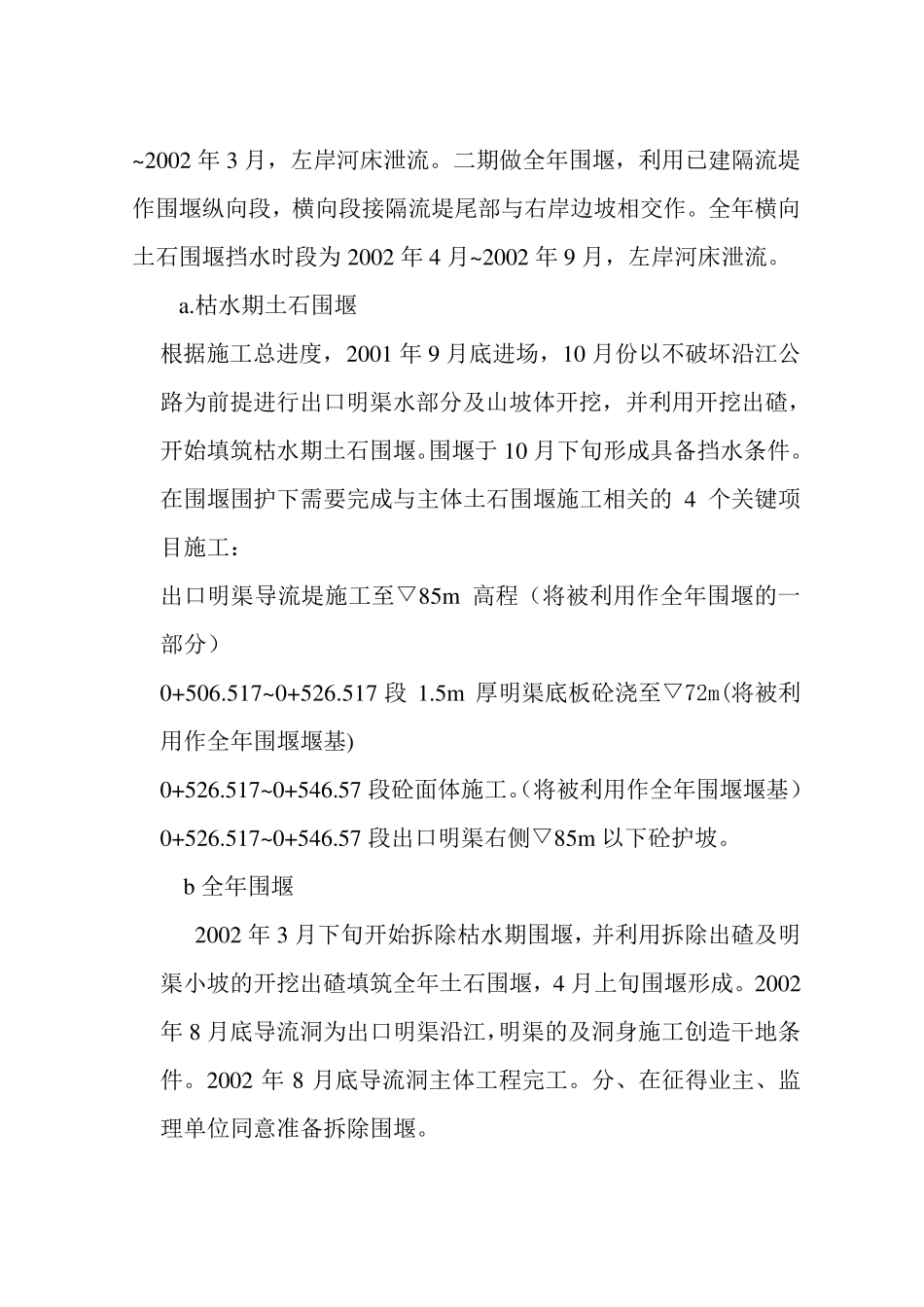

导流洞出口明渠施工采用二期导流方案
一期做枯水期土石围堰,围护包括隔流堤在内的出口明渠施工区,挡水时段为 2001 年 11 月~2002 年3 月,左岸河床泄流
二期做全年围堰,利用已建隔流堤作围堰纵向段,横向段接隔流堤尾部与右岸边坡相交作
全年横向土石围堰挡水时段为2002 年4 月~2002 年9 月,左岸河床泄流
枯水期土石围堰 根据施工总进度,2001 年9 月底进场,10 月份以不破坏沿江公路为前提进行出口明渠水部分及山坡体开挖,并利用开挖出碴,开始填筑枯水期土石围堰
围堰于10 月下旬形成具备挡水条件

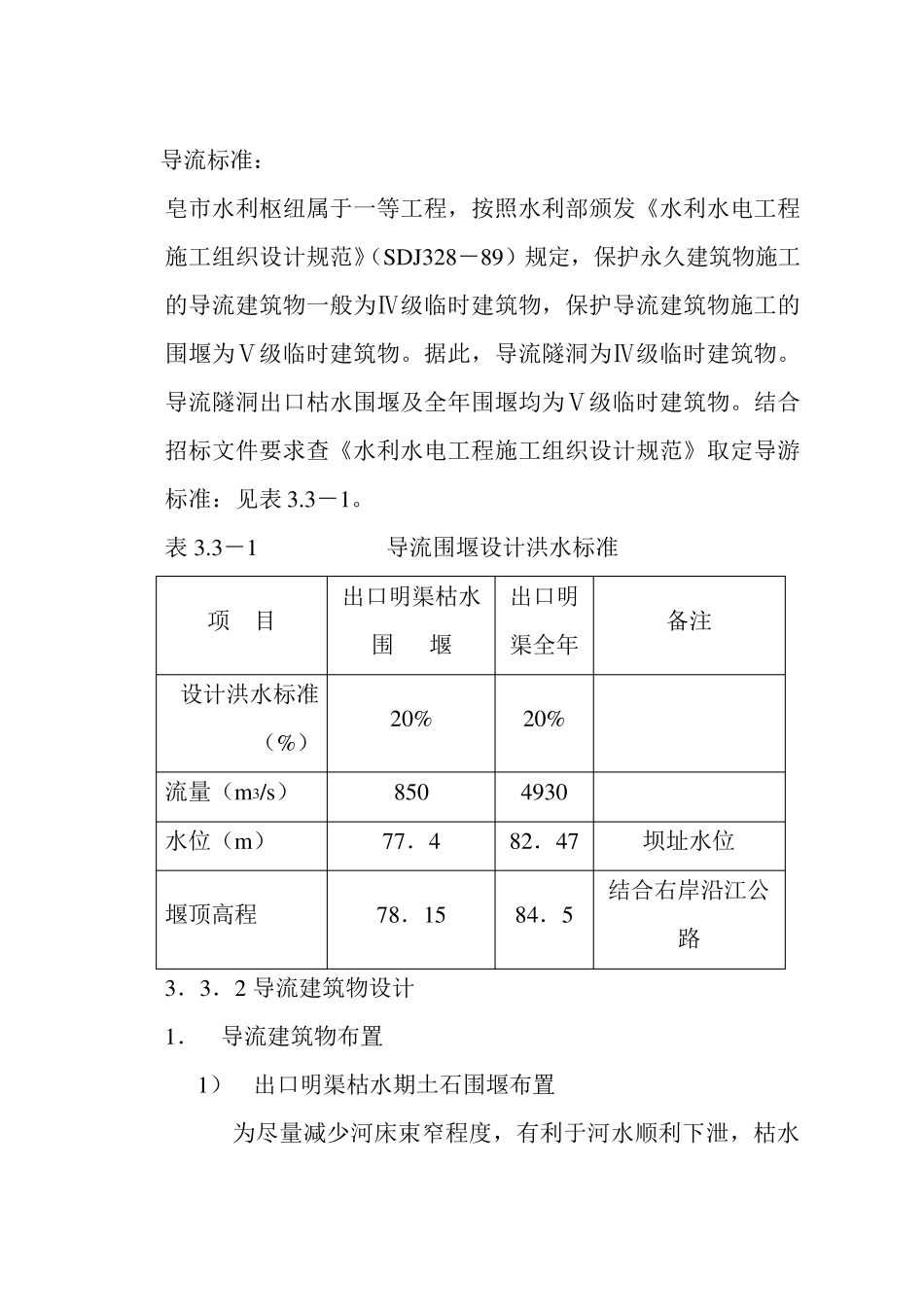

在围堰围护下需要完成与主体土石围堰施工相关的4 个关键项目施工: 出口明渠导流堤施工至▽85m 高程(将被利用作全年围堰
