施工组织课程设计任务书 班级 姓名 指导教师 : 施工组织课程设计任务书 ---多层砖混结构办公楼 Ⅰ

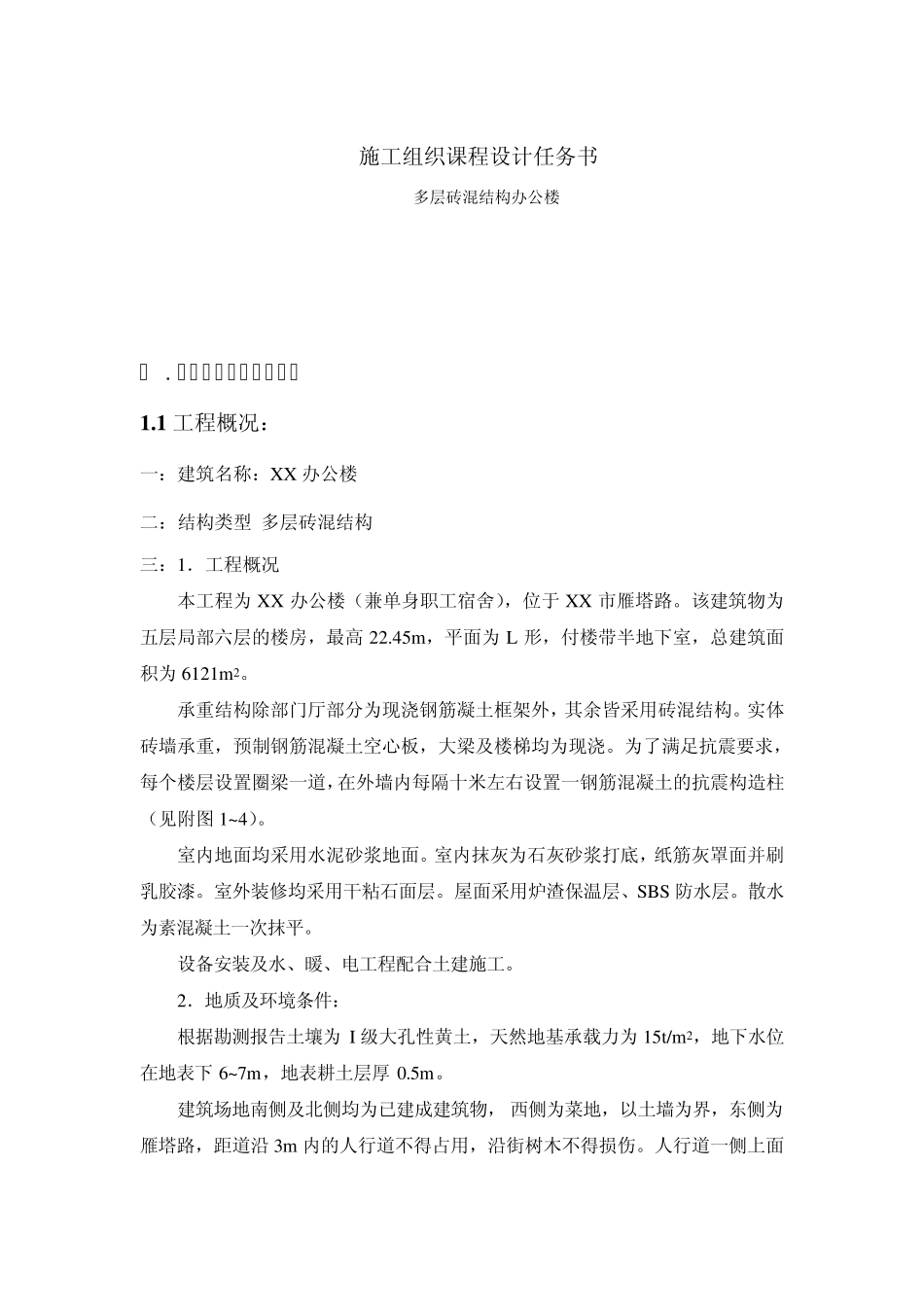

施工组织设计总说明书 1
1 工程概况: 一:建筑名称:XX 办公楼 二:结构类型:多层砖混结构 三:1.工程概况 本工程为 XX 办公楼(兼单身职工宿舍),位于 XX 市雁塔路
该建筑物为五层局部六层的楼房,最高 22
45m,平面为 L 形,付楼带半地下室,总建筑面积为 6121m2
承重结构除部门厅部分为现浇钢筋凝土框架外,其余皆采用砖混结构
实体砖墙承重,预制钢筋混凝土空心板,大梁及楼梯均为现浇
为了满足抗震要求,每个楼层设置圈梁一道,在外墙内每隔十米左右设置一钢筋混凝土的抗震构造柱(见附图1~ 4)
室内地面均采用水泥砂浆地面
室内抹灰为石灰砂浆打底,纸筋灰罩面并刷乳胶漆
室外装修均采用干粘石面层
屋面采用炉渣保温层、SBS 防水层
散水为素混凝土一次抹平
设备安装及水、暖、电工程配合土建施工
2.地质及环境条件: 根据勘测报告土壤为 I 级大孔性黄土,天然地基承载力为 15t/m2,地下水位在地表下 6~ 7m,地表耕土层厚 0
建筑场地南侧及北侧均为已建成建筑物, 西侧为菜地,以土墙为界,东侧为雁塔路,距道沿 3m 内的人行道不得占用,沿街树木不得损伤
人行道一侧上面有高压输电线及电话线通过,(见附图1 总平面图)
3 .气象条件: 施工期间(夏秋二季)主导风向:偏东
雨季为9 、1 0 两个月
工程施工期间不遇冬季
4 .施工工期要求: 本工程基础部分(前楼±0
0 0 0 以下,付楼地下室-2
3 5 0 以下)已完工
要求于 4 月1 日开工,1 0 月3 0 日竣工
限定总工期为7 个月
5 .施工技术经济条件: 施工任务由西安市某建筑公司承担,该公司委派一个项目部负责

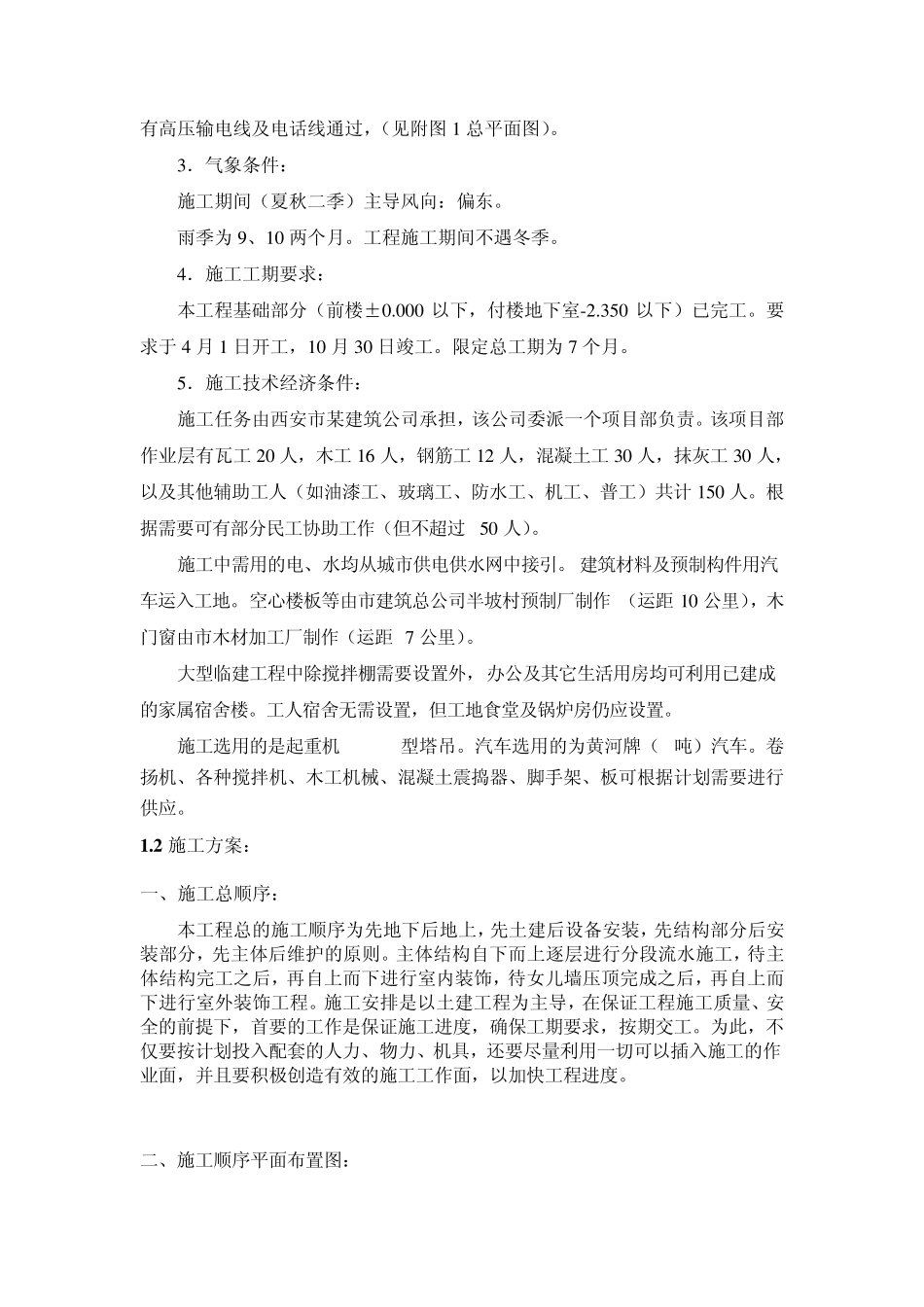

该项目部作业层有瓦工2 0 人,木工1 6 人,
