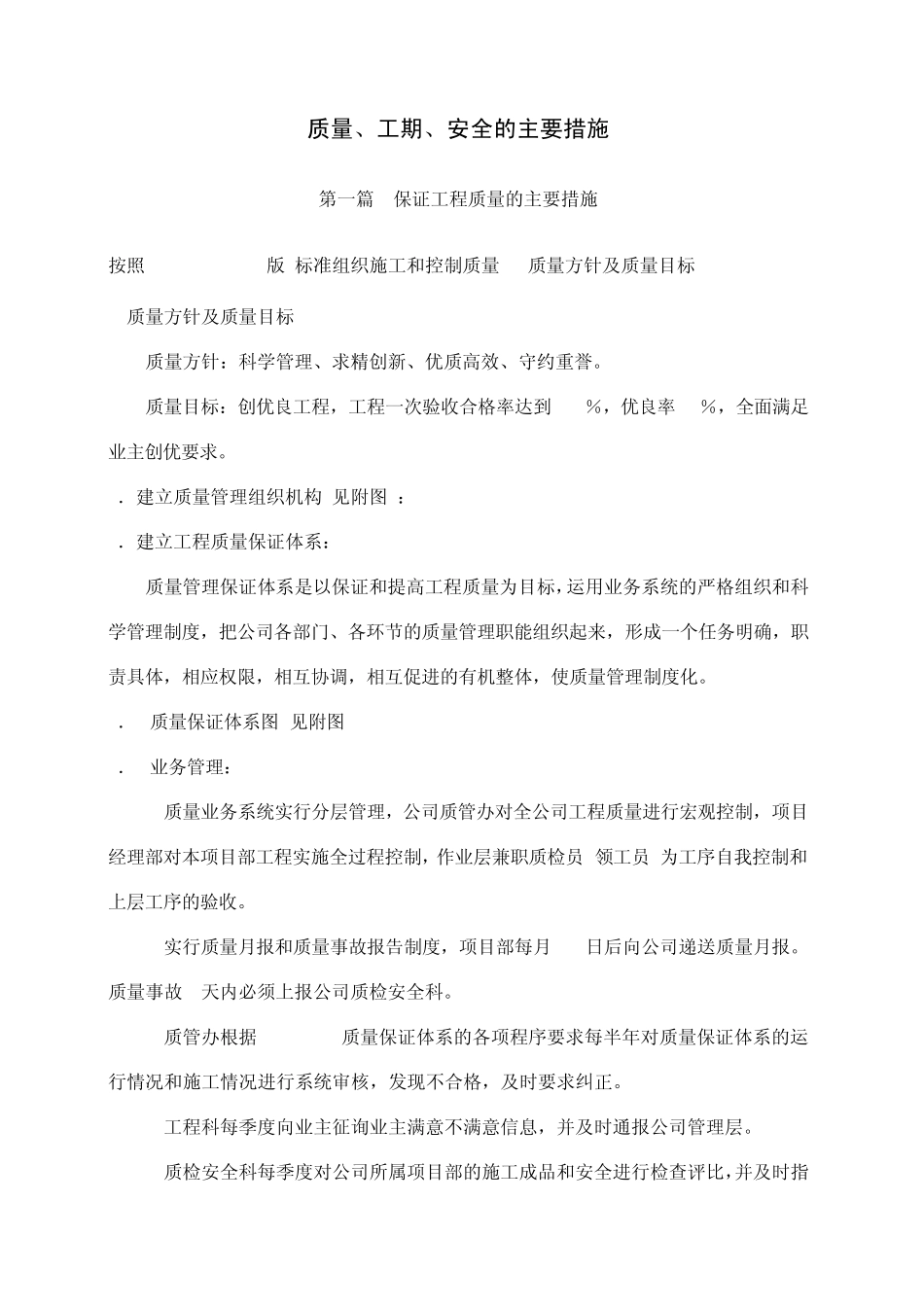

质量、工期、安全的主要措施 第一篇 保证工程质量的主要措施 按照ISO9001(2000版)标准组织施工和控制质量1
质量方针及质量目标 1
质量方针及质量目标 质量方针:科学管理、求精创新、优质高效、守约重誉
质量目标:创优良工程,工程一次验收合格率达到 100%,优良率 95%,全面满足业主创优要求
2.建立质量管理组织机构(见附图): 3.建立工程质量保证体系: 质量管理保证体系是以保证和提高工程质量为目标,运用业务系统的严格组织和科学管理制度,把公司各部门、各环节的质量管理职能组织起来,形成一个任务明确,职责具体,相应权限,相互协调,相互促进的有机整体,使质量管理制度化
3.1质量保证体系图(见附图) 3.2业务管理: 1)质量业务系统实行分层管理,公司质管办对全公司工程质量进行宏观控制,项目经理部对本项目部工程实施全过程控制,作业层兼职质检员(领工员)为工序自我控制和上层工序的验收
2)实行质量月报和质量事故报告制度,项目部每月 25日后向公司递送质量月报
质量事故 3天内必须上报公司质检安全科
3)质管办根据 ISO9001质量保证体系的各项程序要求每半年对质量保证体系的运行情况和施工情况进行系统审核,发现不合格,及时要求纠正
4)工程科每季度向业主征询业主满意不满意信息,并及时通报公司管理层
5)质检安全科每季度对公司所属项目部的施工成品和安全进行检查评比,并及时指导落实纠正措施
6)机料科每季度对公司所属项目部施工机械和材料管理进行定期检查
注意施工机械的日常保养和机械维修的及时有效,抽样检查项目部所进材料的质量和合同管理
7)各项检查结果均作为项目部主要负责人年终考核的主要依据
3.3考核与奖罚 3.3.1考评内容及要求 1)工程项目质量合格率 100%得 40分,每低 5个百分点扣 10分
2)工程项目质量优良率 95%得 30分,
