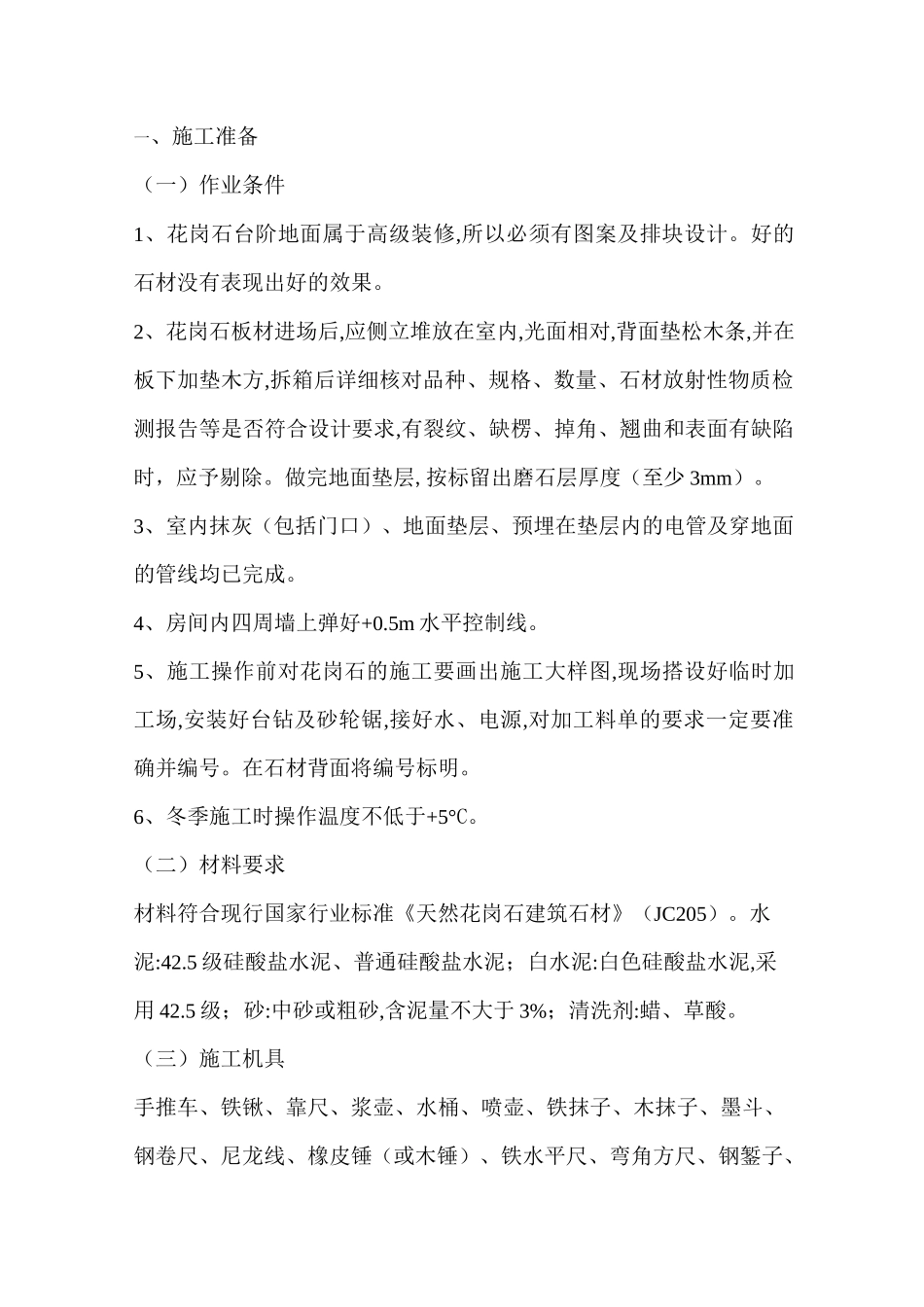

一、施工准备(一)作业条件1、花岗石台阶地面属于高级装修,所以必须有图案及排块设计。好的石材没有表现出好的效果。2、花岗石板材进场后,应侧立堆放在室内,光面相对,背面垫松木条,并在板下加垫木方,拆箱后详细核对品种、规格、数量、石材放射性物质检测报告等是否符合设计要求,有裂纹、缺楞、掉角、翘曲和表面有缺陷时,应予剔除。做完地面垫层,按标留出磨石层厚度(至少 3mm)。3、室内抹灰(包括门口)、地面垫层、预埋在垫层内的电管及穿地面的管线均已完成。4、房间内四周墙上弹好+0.5m 水平控制线。5、施工操作前对花岗石的施工要画出施工大样图,现场搭设好临时加工场,安装好台钻及砂轮锯,接好水、电源,对加工料单的要求一定要准确并编号。在石材背面将编号标明。6、冬季施工时操作温度不低于+5°C。(二)材料要求材料符合现行国家行业标准《天然花岗石建筑石材》(JC205)。水泥:42.5 级硅酸盐水泥、普通硅酸盐水泥;白水泥:白色硅酸盐水泥,采用 42.5 级;砂:中砂或粗砂,含泥量不大于 3%;清洗剂:蜡、草酸。(三)施工机具手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢錾子、合金钢扁堑子、台钻、合金钢钻头、笤帚、砂轮锯、磨石机、钢丝刷等。三、工艺流程准备工作一基层处理一试拼一弹线一试排一刷水泥浆及铺砂浆结合层f 铺花岗石板块 f 灌缝、擦缝 f 打蜡四、操作工艺(一)准备工作以施工大样图和加工单为依据,仔细核对各部位尺寸和做法,计算好各细部及洞口边角部位尺寸,如果有场外加工,要对石材的颜色、花纹进行考察。(二)基层处理将地面垫层的杂物清理干净,井检查基层有无空鼓现象,如有用云石机将空鼓部位切除并重新浇筑。垫层上的砂浆要用工具清除,并清扫干净。(三)试拼正式铺设前,对花岗石板块要按图案、颜色、纹理试拼;将非整块板对称铺设。(四)弹线一般楼、地面施工是在墙面抹灰之后,所以在抹灰施工前一定要在基层上弹上房间十字控制线,控制房间方正,以防施工时,边角部位出现斜条块。十字控制线要弹在混凝土垫层上,并引至墙面底部,然后依据墙面+0.5m 水平控制线找出面层标高,在墙上弹出水平标高线,弹水平线时要注意室内与楼道面层标高应一致。(五)刷水泥浆及铺砂浆结合层试排后将干砂和板块移开,清扫干净,用喷壶洒水润湿,刷一层素水泥浆(水灰比为 0.5,不要刷得面积过大,随铺砂浆随刷)。拉十字控制线(鱼线),用 1:2〜1:...
