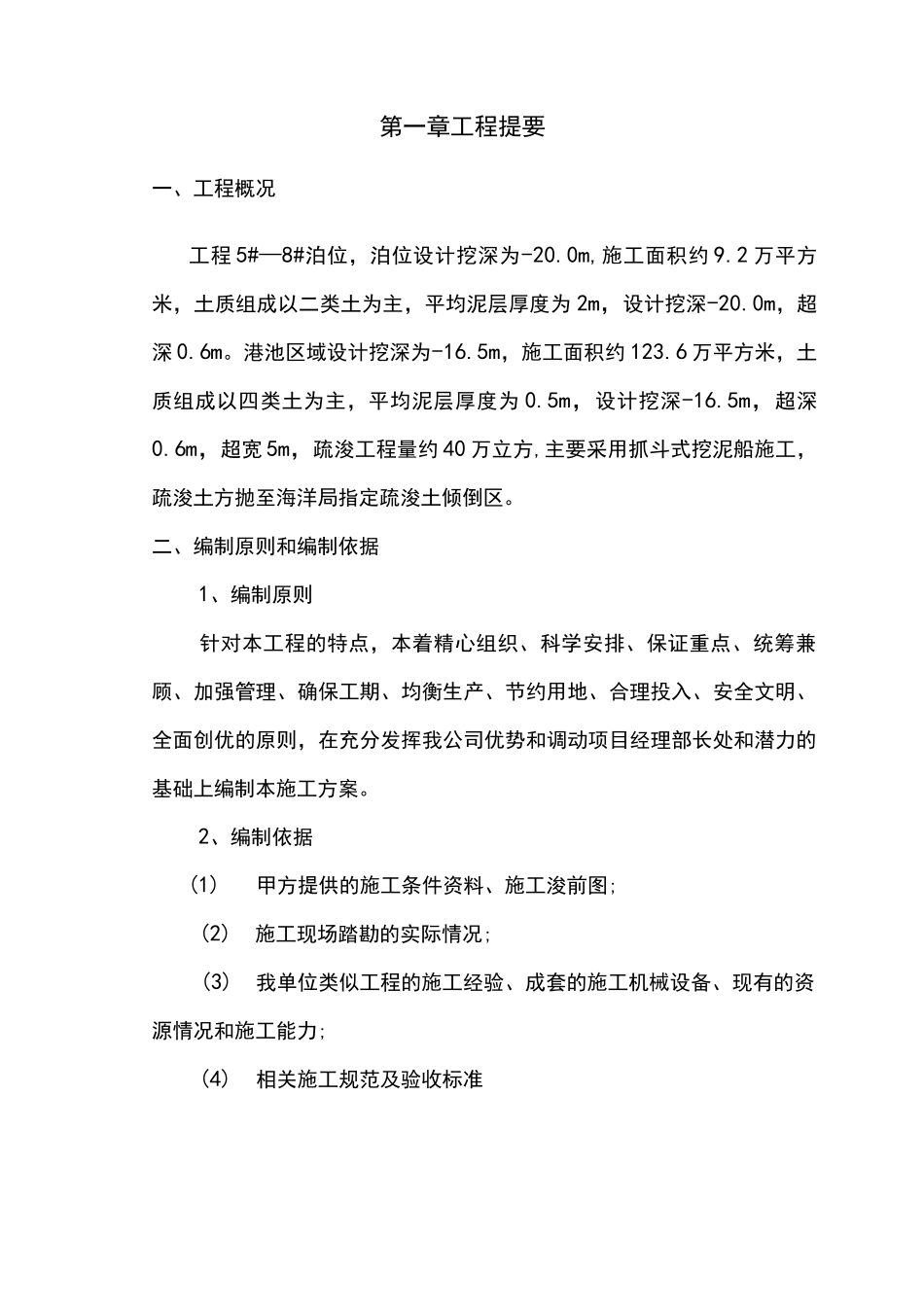

某港口码头升级疏浚清淤工程施工方案目录第一章工程提要 3第二章工程量计算 5第三章施工船选择与配套 7第四章具体施工方案 8第五章施工作业计划 12第六章安全保证措施 13第七章现场文明施工、环境保护及保证措施 18附录 1—施工平面布置图 20第一章工程提要一、工程概况工程 5#—8#泊位,泊位设计挖深为-20.0m,施工面积约 9.2 万平方米,土质组成以二类土为主,平均泥层厚度为 2m,设计挖深-20.0m,超深 0.6m。港池区域设计挖深为-16.5m,施工面积约 123.6 万平方米,土质组成以四类土为主,平均泥层厚度为 0.5m,设计挖深-16.5m,超深0.6m,超宽 5m,疏浚工程量约 40 万立方,主要采用抓斗式挖泥船施工,疏浚土方抛至海洋局指定疏浚土倾倒区。二、编制原则和编制依据1、编制原则针对本工程的特点,本着精心组织、科学安排、保证重点、统筹兼顾、加强管理、确保工期、均衡生产、节约用地、合理投入、安全文明、全面创优的原则,在充分发挥我公司优势和调动项目经理部长处和潜力的基础上编制本施工方案。2、编制依据(1)甲方提供的施工条件资料、施工浚前图;(2)施工现场踏勘的实际情况;(3)我单位类似工程的施工经验、成套的施工机械设备、现有的资源情况和施工能力;(4)相关施工规范及验收标准《疏浚工程技术规范》(JTJ319-99);《水运工程质量检验标准》(JTS257-2008);《水运工程测量规范》(JTS131-2012);《疏浚岩土分类标准》(JTJ/T320-96);《疏浚工程土石方计量标准》(JTJ/T321-96);《航道工程基本术语标准》(JTJ/T204-96);国家和地方政府颁布的有关技术法规和规范。二、工程范围、工程量及工期1、工程范围本工程施工区位于区,施工范围为码头 5#、6#泊位区域以及 5#—8#泊位整个港池区域。2、工程量依据测图计算,本工程设计扫浅疏浚工程量约 40 万 m3,扫浅施工面积约 133 万打。3、工期本工程于 2016 年 3 月 10 日正式开工,工期为 113 天。三、泥土处理本工程挖泥采用外抛形式,采用自航泥驳外抛至海洋管区指定的抛泥区。第二章工程量计算一、工程量计算依据1、《疏浚与吹填工程施工规范》〈JTS207-2012〉2、《疏浚工程土石方计量标准》(JTJ/T321-96)3、《水运工程质量检验标准》(JTS257-2008);4、《水运工程测量规范》(JTS131-2012);5、《疏浚岩土分类标准》(JTJ/T320-96);6、《航道工程基本术语标准》(JTJ/T204-96);7、国家和地方政府颁布的有关技术法规和规范;8、招投标文件、施工图纸等。二、计...
