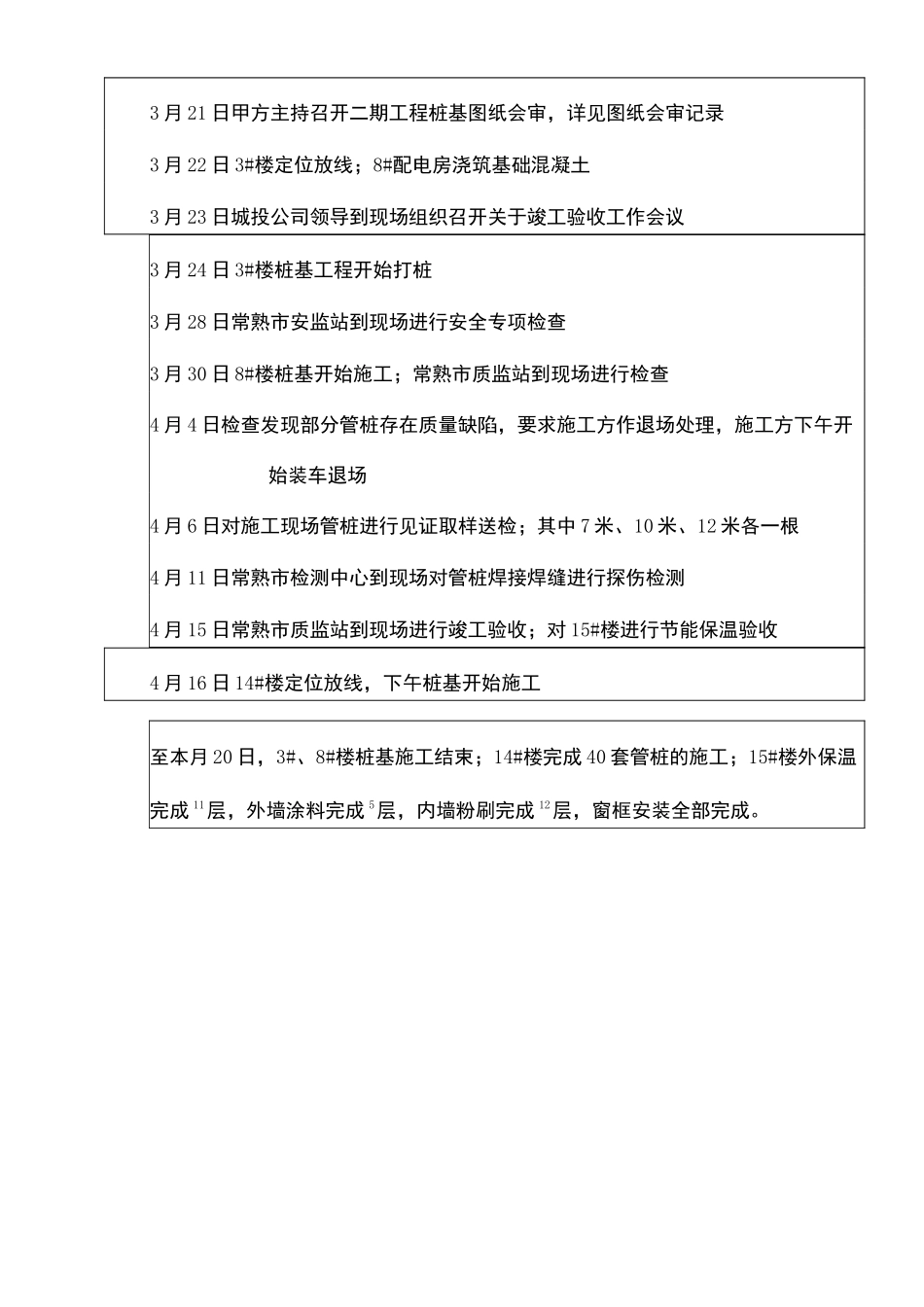

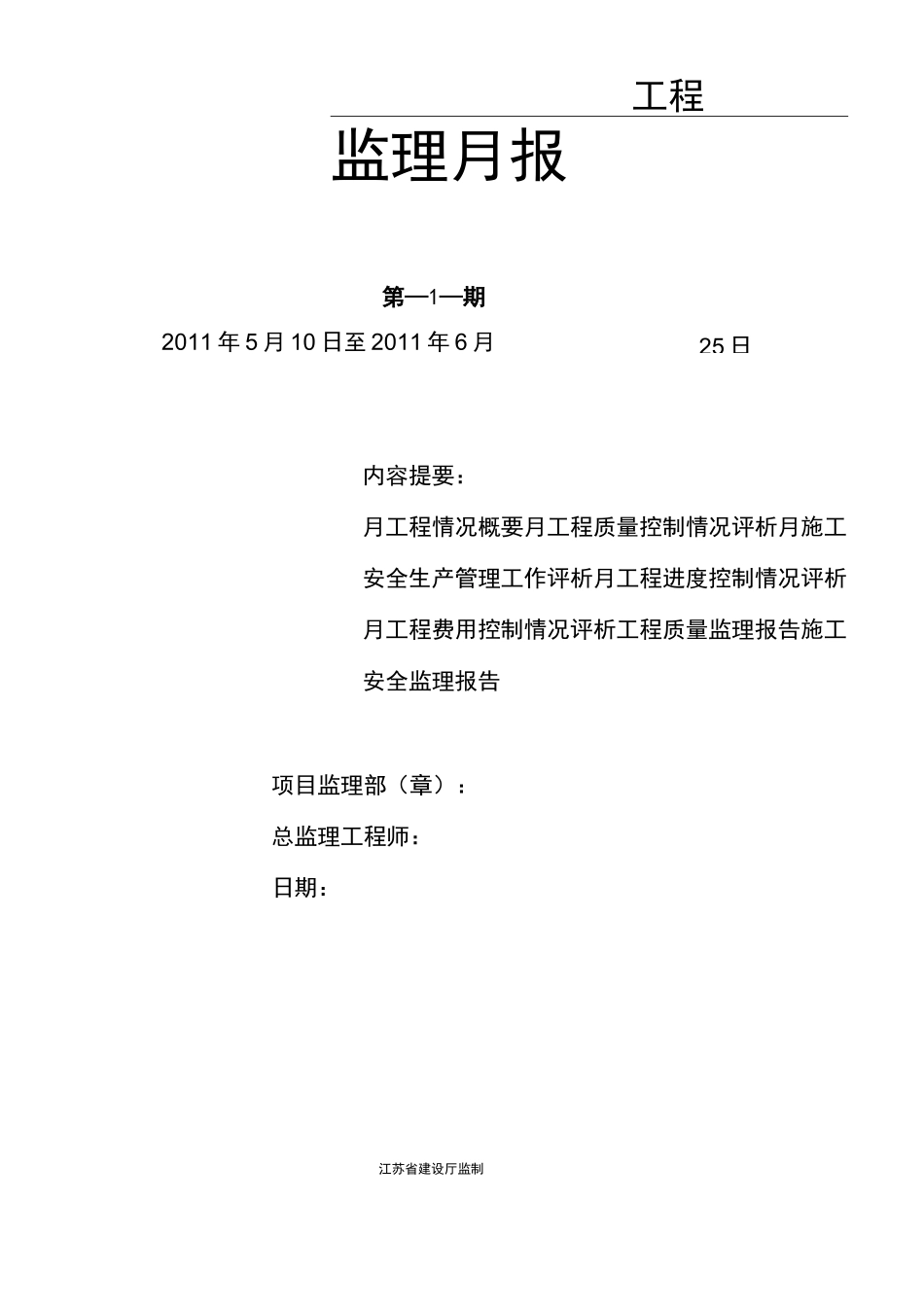

25 日江苏省建设厅监制监理月报第—1—期2011 年 5 月 10 日至 2011 年 6 月内容提要:月工程情况概要月工程质量控制情况评析月施工安全生产管理工作评析月工程进度控制情况评析月工程费用控制情况评析工程质量监理报告施工安全监理报告项目监理部(章):总监理工程师:日期:工程B5-1本月工程情况概要相关情况登记本月日历天31 天 实际工作日29 天业主指令单/份业主联系单份监理工程师指令单/份监理工程师通知单0 份监理工程师备忘录/份监理工程师联系单0 份例会会议纪要1 份专题会议纪要0 份本月工程现场大事记3 月 21 日甲方主持召开二期工程桩基图纸会审,详见图纸会审记录3 月 22 日 3#楼定位放线;8#配电房浇筑基础混凝土3 月 23 日城投公司领导到现场组织召开关于竣工验收工作会议3 月 24 日 3#楼桩基工程开始打桩3 月 28 日常熟市安监站到现场进行安全专项检查3 月 30 日 8#楼桩基开始施工;常熟市质监站到现场进行检查4 月 4 日检查发现部分管桩存在质量缺陷,要求施工方作退场处理,施工方下午开始装车退场4 月 6 日对施工现场管桩进行见证取样送检;其中 7 米、10 米、12 米各一根4 月 11 日常熟市检测中心到现场对管桩焊接焊缝进行探伤检测4 月 15 日常熟市质监站到现场进行竣工验收;对 15#楼进行节能保温验收4 月 16 日 14#楼定位放线,下午桩基开始施工至本月 20 日,3#、8#楼桩基施工结束;14#楼完成 40 套管桩的施工;15#楼外保温完成 11层,外墙涂料完成 5层,内墙粉刷完成 12层,窗框安装全部完成
本月工程质量控制情况评价本月质量控制情况登记本月抽查、见证试验次数12 次试验结果不合格次数1 次设备开箱检查次数次检查不符合要求次数次本月查验分项工程44 项其中一次验收合格计 44 项发出监理指令、通知单
