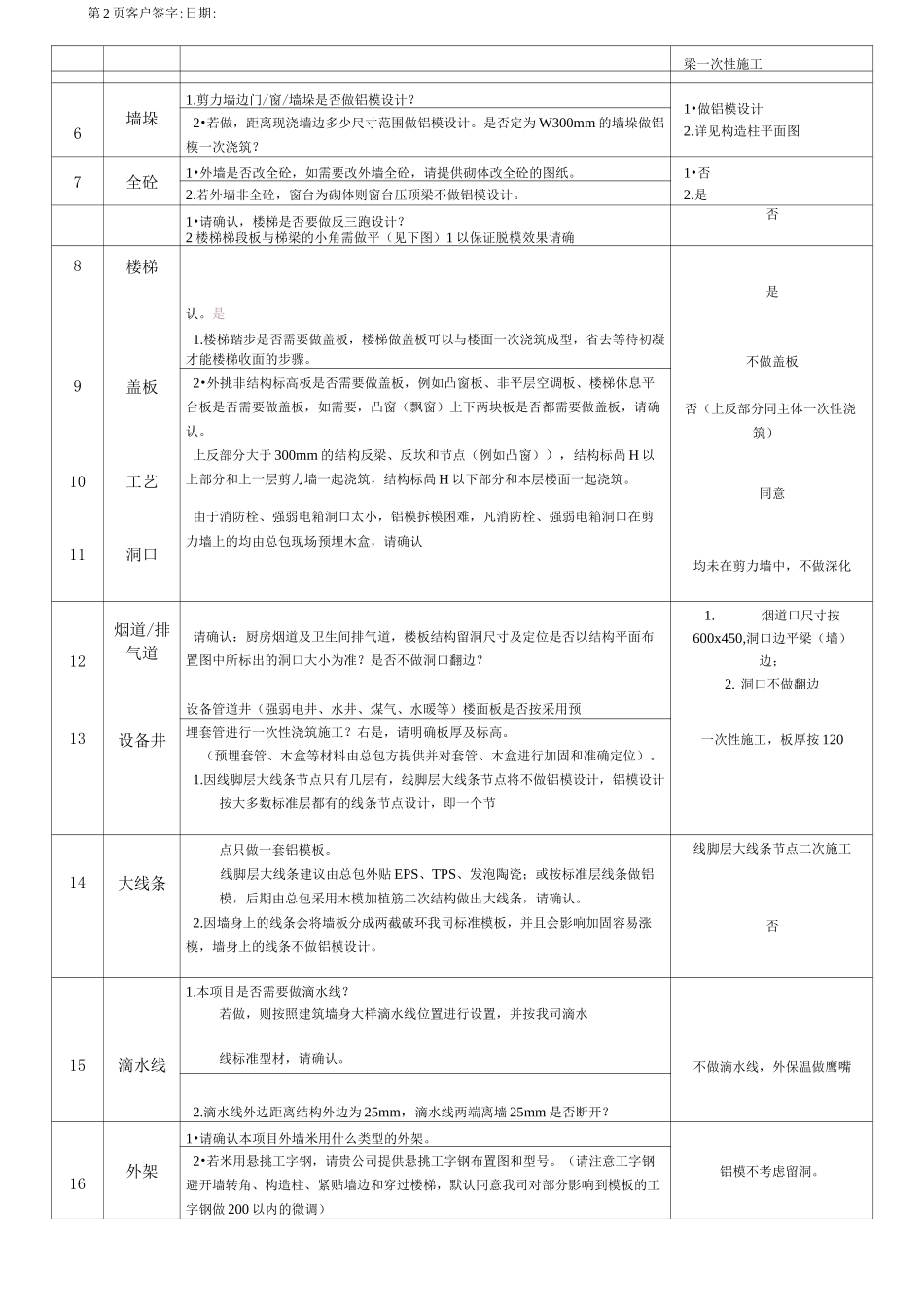

第 1 页客户签字:日期:铝模板工程答疑确认表确保本项目技术沟通零歧义,铝模设计零错误,我方将本项目所有疑点问题罗列形成《铝模板工程答疑确认表》,本表在贵司签字后作为附加依据进行铝模板设计
工程名称:日期说明:1、贵司需对本表所有问题以明确的定性文字进行回复,如有未回复或回复不明确的问题,将默认同意我司模板设计方案;贵司在本表回复后未进行签字确认,我司默认本表内容未进行回复,将以贵司提供的施工蓝图为唯一的设计依据进行铝模板设计
2、贵司如有特定的铝模板设计施工要求,需以纸质文档(签字并加盖项目部公章)文件的形式加以说明;若未提供(或无签字盖章)文件,我司认为贵司对本项目无其它特殊要求,我司将以贵司提供的施工蓝图为唯一的设计依据进行铝模板设计;一、铝模设计通用问题:序号类别内容提要或截图答疑结果1范围1#楼左单兀(轴号:1-1 轴~1-29 轴)铝模板设计结构起止标高:5
750m~86
750m,即第 3 层墙柱~第 30 层梁板;右单元(轴号:1-30 轴~1-58 轴)铝模板设计结构起止标高:5
750m~74
750m,即第 3 层墙柱~第 26 层梁板
左单元(轴号:1-1 轴~1-29轴)5
750m~86
750m;右单元(轴号:1-30 轴~1-58轴)5
750m~74
铝模设计不考虑第 3 层楼面底板和、30 层墙柱和 30 层楼梯起跑踏步;铝模板进场时贵方所提供的施工作业面标高为结构标高 5
750m,第 3 层楼面反坎、反梁结构、外墙线条反坎均需要在铝模进场施工完第 3 层墙柱后再由总包进行二次施工,请确认
1、第 3 层栏杆反坎、卫生间反坎、卫生间沉箱必须采用铝模(因甲方要求在 3 层做样板间)2、第 3 层上反梁、线条可以采用木模
2构造柱本项目构造柱一次浇筑还是二次结构浇筑,请确认
一次性浇筑若是一次浇筑,请提供构造柱布置图和截面图,最
