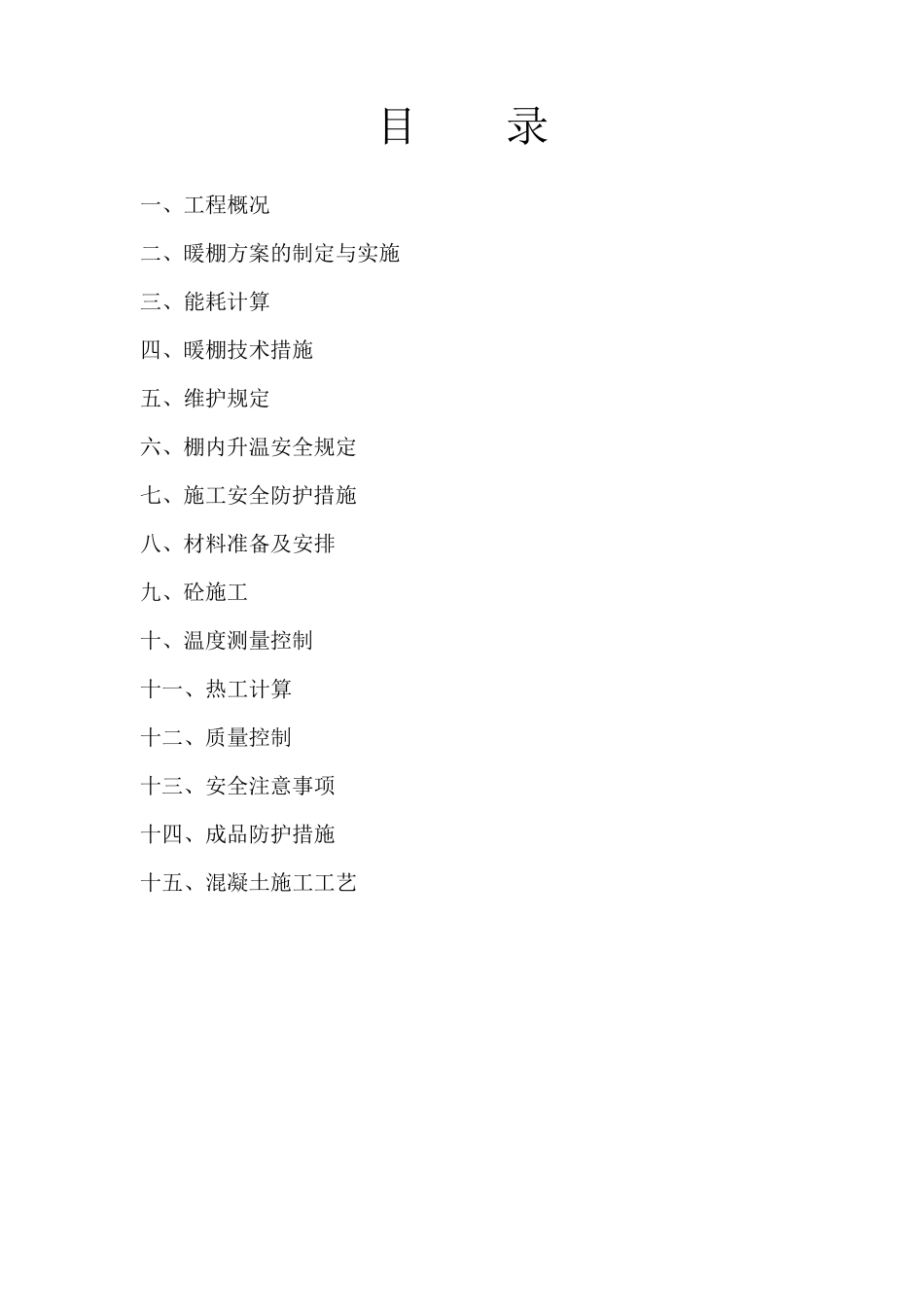

江南东山分区01-1 地块(中海·国际社区A 期) A10(S2)#楼及大门 暖 棚 施 工 方 案 施工单位:长春建工集团吉林市天晟建筑工程有限公司 目 录 一、工程概况 二、暖棚方案的制定与实施 三、能耗计算 四、暖棚技术措施 五、维护规定 六、棚内升温安全规定 七、施工安全防护措施 八、材料准备及安排 九、砼施工 十、温度测量控制 十一、热工计算 十二、质量控制 十三、安全注意事项 十四、成品防护措施 十五、混凝土施工工艺 江南东山分区01-1 地块(中海·国际社区A 期) A10(S2)#楼及大门暖棚施工方案 一、工程概况 本工程为江南东山分区01-1 地块(中海·国际社区A 期)A1(S10)、A2(S9)、A10(S2)、A13(S1)#楼,项目位于吉林市丰满区宜山东路。主楼 A10#住宅建筑面积 13376 平方米,地上 34 层,地下 1 层,地上高度 100 米,剪力墙结构;S2#商业建筑面积 816 平方米,层数 1 层,高度 6.7 米,框架结构;大门建筑面积 96 平方米,混凝土独立基础,地上高度 8.8 米;由于 S2#商业、大门工程工期紧,必须进行冬季施工,所以计划采取暖棚法实施冬季施工,对独立基础、地梁及主体框架结构的施工采取防护措施。故在 S2#商业裙房及大门位置搭设暖棚。 二、暖棚方案的制定与实施 1.施工准备 吉林市目前马上进入严冬施工阶段,现最低气温已经在零下 4 度以下,白天温度也在零上 10 度左右、日平均气温在 0℃左右。为确保冬季混凝土施工质量,防止混凝土遭受冻害,结构施工采用搭设钢管架和五彩布沿外围将基坑全部封 闭 形 成 暖棚,暖棚内 需 要 使 用热 风布取暖,焦 炭 炉 子 加 湿 ,保证 暖棚内 温度在 0℃以上。 在日平均气温在 0℃以下时 ,暖棚应 立即 搭设,以保证 施工温度,棚内 温度控 制在5℃以上,如 果 棚内 温度达 不 到5℃,将采用热 风 布取暖的方法保证室 内 温度。在暖棚内 进行 S2#商业裙房及大门的基础、挡 土墙、柱 、梁、结构顶 板 的施工。 暖棚保温材 料 为棉 被 2.暖棚搭设施工 1)材料准备 Ø48*3.5 钢管、扣件、五彩布(4mm)、12 #铁丝、木方、热风布、火炉、煤炭、6 #钢丝绳、温度计等。 2)暖棚搭设 ①选用钢管类型:Φ48×3.5,扣件,要求无裂纹、变形、挠曲弯折等疵病的合格品;顶棚做成一面坡的形式,每隔6 米做一排桁架,用对称斜支撑固定,用钢丝拼装成30°一面坡斜屋架样式。脚手...
