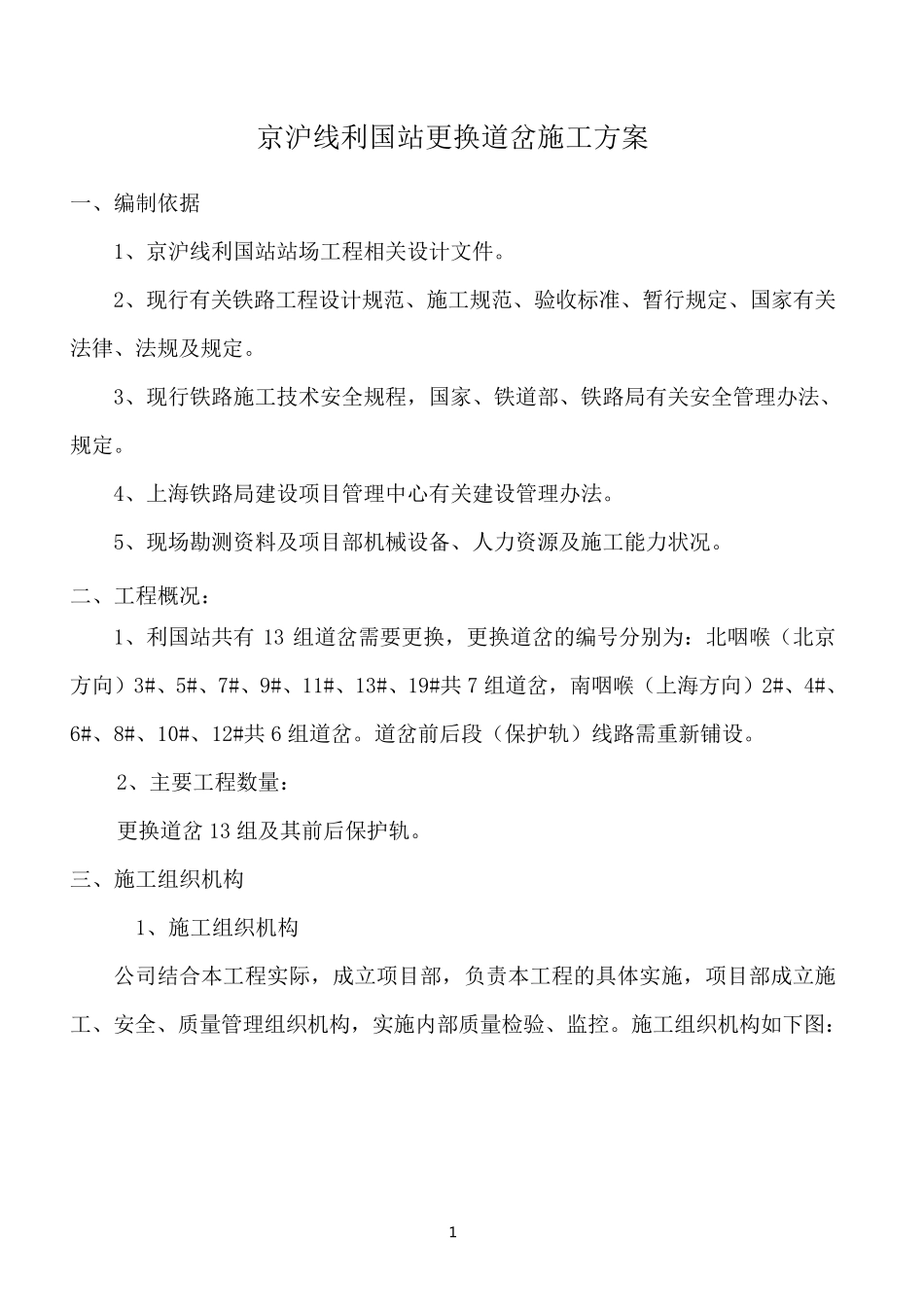

1 京沪线利国站更换道岔施工方案 一、编制依据 1、京沪线利国站站场工程相关设计文件
2、现行有关铁路工程设计规范、施工规范、验收标准、暂行规定、国家有关法律、法规及规定
3、现行铁路施工技术安全规程,国家、铁道部、铁路局有关安全管理办法、规定
4、上海铁路局建设项目管理中心有关建设管理办法
5、现场勘测资料及项目部机械设备、人力资源及施工能力状况
二、工程概况: 1、利国站共有 13 组道岔需要更换,更换道岔的编号分别为:北咽喉(北京方向)3#、5#、7#、9#、11#、13#、19#共 7 组道岔,南咽喉(上海方向)2#、4#、6#、8#、10#、12#共 6 组道岔
道岔前后段(保护轨)线路需重新铺设
2、主要工程数量: 更换道岔13 组及其前后保护轨
三、施工组织机构 1、施工组织机构 公司结合本工程实际,成立项目部,负责本工程的具体实施,项目部成立施工、安全、质量管理组织机构,实施内部质量检验、监控

施工组织机构如下图: 2 施工组织机构框图 2、安全质量组织机构 项目部成立以项目经理为组长,由项目部技术、质检、安全、材料和调度组成的安全管理组织机构
道岔铺设第一作业队 经理:王 憬 书记:陈新庆 总 工:李 斌 副经理:刘 甄 轨料装卸作业队 道岔预铺作业队 道岔铺设第二作业队 道岔铺设第三作业队 安质部:生兆森 技术部:李存富 物设部:张召伟 计财部:姚计猛 综办:欧阳林田 3 四、临时设施方案 1、施工用电、用水:接铁路电源作为施工、照明用电,施工要点作业时备用24KW 发电机 1 台
道 岔 铺 设 第 一 作 业 队 材 料 : 张 召 伟 技 术 : 张 玉 宝 安全质量组织机构图 道 岔 装 卸 作 业 队 道 岔 铺 设 第 三 作 业 队 道 岔 预 铺 作 业 队 道 岔 铺 设 第 二 作 业 队 调 度 : 顾 明
