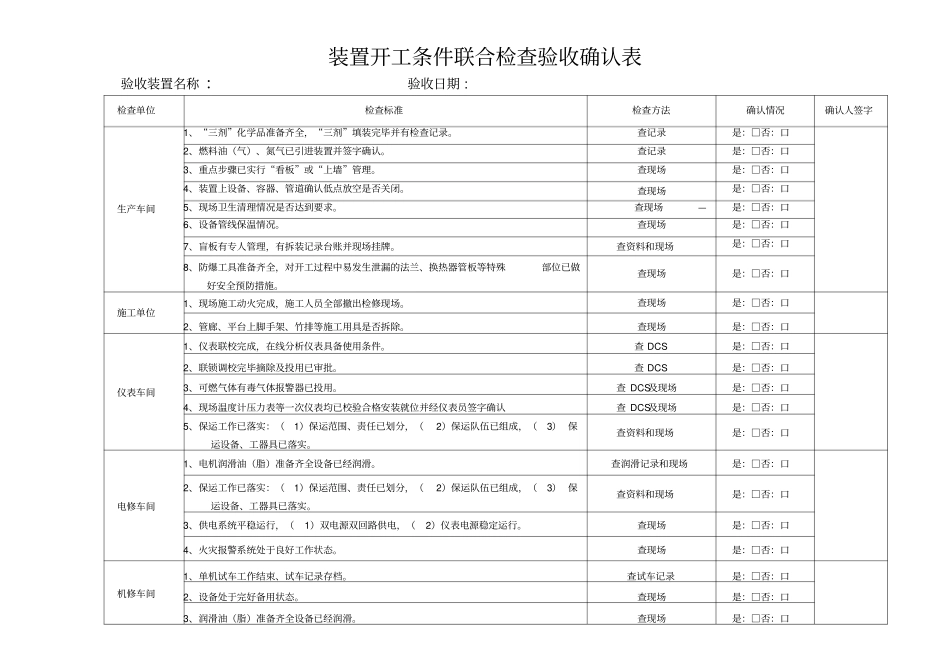

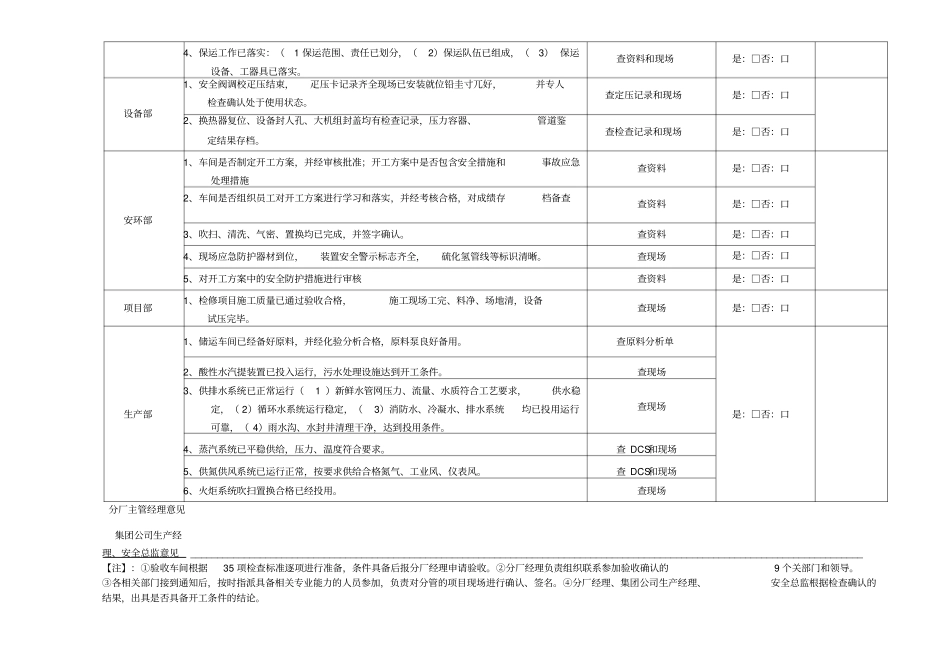

装置开工条件联合检查验收确认表验收装置名称 :验收日期 :检查单位检查标准检查方法确认情况确认人签字生产车间1、“三剂”化学品准备齐全,“三剂”填装完毕并有检查记录。查记录是:□否:口2、燃料油(气)、氮气已引进装置并签字确认。查记录是:□否:口3、重点步骤已实行“看板”或“上墙”管理。查现场是:□否:口4、装置上设备、容器、管道确认低点放空是否关闭。查现场是:□否:口5、现场卫生清理情况是否达到要求。查现场—是:□否:口6、设备管线保温情况。查现场是:□否:口7、盲板有专人管理,有拆装记录台账并现场挂牌。查资料和现场是:□否:口8、防爆工具准备齐全,对开工过程中易发生泄漏的法兰、换热器管板等特殊部位已做好安全预防措施。查现场是:□否:口施工单位1、现场施工动火完成,施工人员全部撤出检修现场。查现场是:□否:口2、管廊、平台上脚手架、竹排等施工用具是否拆除。查现场是:□否:口仪表车间1、仪表联校完成,在线分析仪表具备使用条件。查 DCS是:□否:口2、联锁调校完毕摘除及投用已审批。查 DCS是:□否:口3、可燃气体有毒气体报警器已投用。查 DCS及现场是:□否:口4、现场温度计压力表等一次仪表均已校验合格安装就位并经仪表员签字确认查 DCS及现场是:□否:口5、保运工作已落实:(1)保运范围、责任已划分,(2)保运队伍已组成,(3) 保运设备、工器具已落实。查资料和现场是:□否:口电修车间1、电机润滑油(脂)准备齐全设备已经润滑。查润滑记录和现场是:□否:口2、保运工作已落实:(1)保运范围、责任已划分,(2)保运队伍已组成,(3) 保运设备、工器具已落实。查资料和现场是:□否:口3、供电系统平稳运行,(1)双电源双回路供电,(2)仪表电源稳定运行。查现场是:□否:口4、火灾报警系统处于良好工作状态。查现场是:□否:口机修车间1、单机试车工作结束、试车记录存档。查试车记录是:□否:口2、设备处于完好备用状态。查现场是:□否:口3、润滑油(脂)准备齐全设备已经润滑。查现场是:□否:口4、保运工作已落实:(1 保运范围、责任已划分,(2)保运队伍已组成,(3) 保运设备、工器具已落实。查资料和现场是:□否:口设备部1、安全阀调校疋压结束,疋压卡记录齐全现场已安装就位铅圭寸兀好,并专人检查确认处于使用状态。查定压记录和现场是:□否:口2、换热器复位、设备封人孔、大机组封盖均有检查记录,压力容器、管道鉴定结果存档。查检...
