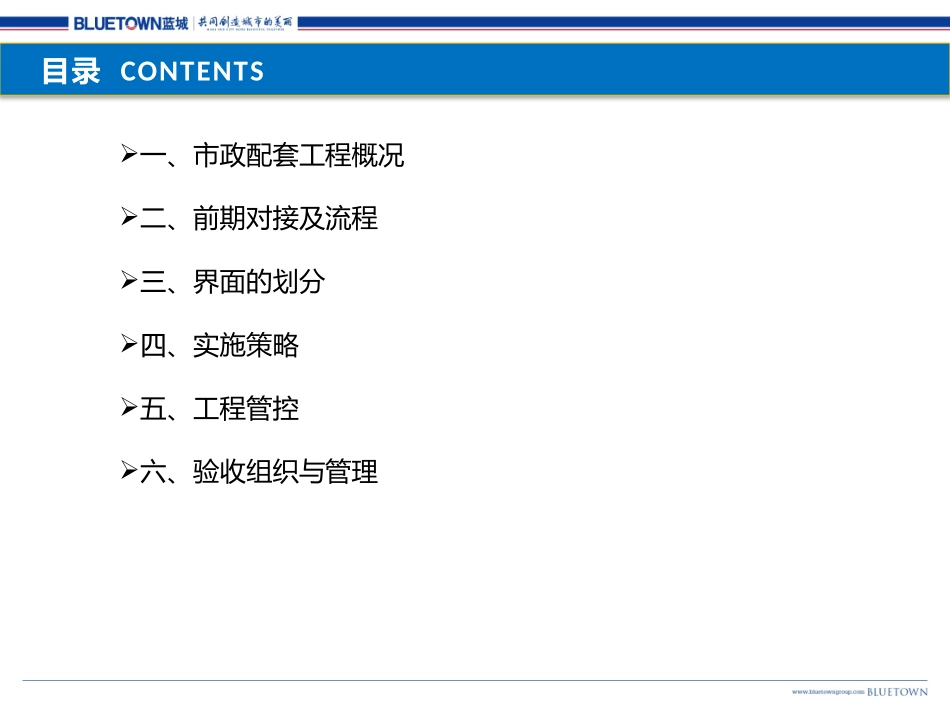

杭州龙坞茶镇建设管理有限公司工程管理一部黄祖华二〇一九年四月杭州项目市政配套工程总结一、市政配套工程概况二、前期对接及流程三、界面的划分四、实施策略五、工程管控六、验收组织与管理目录CONTENTS一、项目市政配套概况自来水工程燃气工程有线电视、电信、移动等重要性3、验收交付的条件1、影响消防等验收2、对现场调试的影响市政套工程供配电工程二、前期对接及流程自来水的前期对接前期先去杭州水务集团窗口领取单位客户永久接水申报材料清单;按照水务集团要求准备好报审所需的资料,并报公司盖章;将整理好的申请资料报水务集团;水务集团安排设计人员与项目对接
(1)线下申报(2)网上申报施工用水流程1、先水务集团网上营业厅提交所需资料;2、审核资料是否齐全,齐全受理,不齐全告知还缺的资料;3、下发分公司接水方案查勘确认接水点及水表位置,做接水工程预算;4、返回集团审核,窗口通知用户缴费;6、下发装表任务至分公司;7、分公司安排施工队上门装表通水申请至安装完成:40天费用的收取:按工程预算费用收取临时(施工)用水报装业务申请资料1、营业执照或机构代码证(建设单位)2、立项文件或出让合同(附首笔土地出让金)3、总平图备注:1、总平图需蓝图,并提供电子版光盘;2、以上所有资料均需加盖公章
永久用水报装业务申请资料1、营业执照或机构代码证(建设单位)2、新建:施工许可证已建:房产证或产权证明3、设计文件(总平图、水施图、初步设计说明书)备注:1、总平图、水施图需蓝图,并提供电子版光盘;2、以上所有资料均需加盖公章
供水工程全流程1、右图为项目供水工程全部流程,根据杭州市水务集团文件流程步骤
2、流程总结为:临水申请前提交项目相关审批资料;签订相关合同协议和费用缴纳、二次供水资料申请-图纸初审-施工图设计-施工图审查-概算签订设计合同-设计费支付-招标-施工-维护费缴纳--验收-分公
