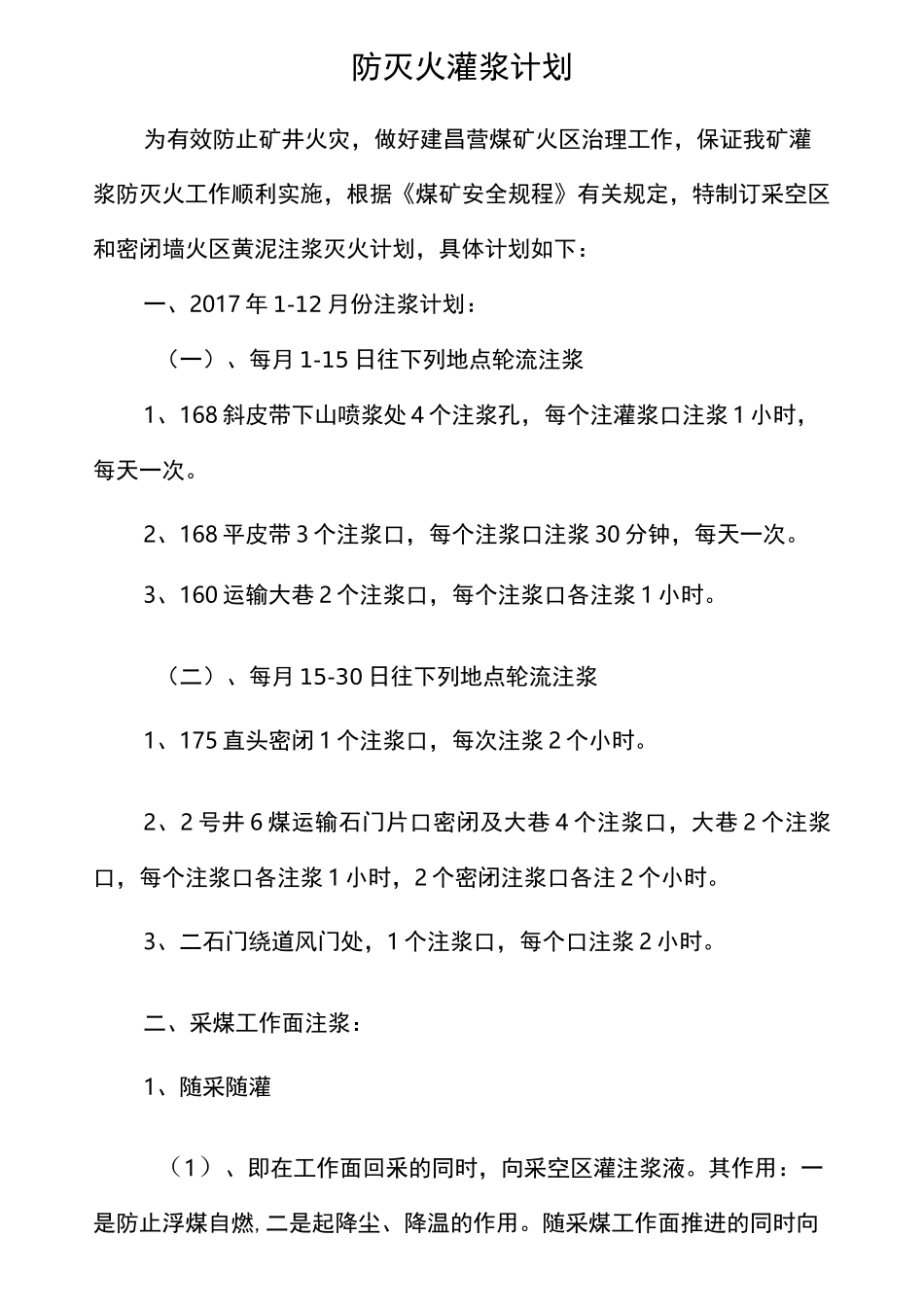

防灭火灌浆计划建昌营煤业有限责任公司防灭火灌浆计划为有效防止矿井火灾,做好建昌营煤矿火区治理工作,保证我矿灌浆防灭火工作顺利实施,根据《煤矿安全规程》有关规定,特制订采空区和密闭墙火区黄泥注浆灭火计划,具体计划如下:一、2017 年 1-12 月份注浆计划:(一)、每月 1-15 日往下列地点轮流注浆1、168 斜皮带下山喷浆处 4 个注浆孔,每个注灌浆口注浆 1 小时,每天一次
2、168 平皮带 3 个注浆口,每个注浆口注浆 30 分钟,每天一次
3、160 运输大巷 2 个注浆口,每个注浆口各注浆 1 小时
(二)、每月 15-30 日往下列地点轮流注浆1、175 直头密闭 1 个注浆口,每次注浆 2 个小时
2、2 号井 6 煤运输石门片口密闭及大巷 4 个注浆口,大巷 2 个注浆口,每个注浆口各注浆 1 小时,2 个密闭注浆口各注 2 个小时
3、二石门绕道风门处,1 个注浆口,每个口注浆 2 小时
二、采煤工作面注浆:1、随采随灌(1)、即在工作面回釆的同时,向采空区灌注浆液
其作用:一是防止浮煤自燃,二是起降尘、降温的作用
随采煤工作面推进的同时向采空区灌注泥浆
在灌浆工作中,灌浆与回采保持有适当距离,以免灌浆影响回采工作
(2)、在回风巷采空区预先铺好灌浆管(预埋 5〜8m 无缝钢管),预埋管一端通采空区,一端接胶管,胶管长一般为 20〜30m,放顶后立即开始灌浆
随工作面的推进,按放顶步距用回柱绞车逐渐牵引灌浆管,牵引一定距离灌一次浆
从灌浆管道接出一段胶管,沿倾斜向分段(一般 10〜20m 为一段)向采空区均匀洒浆
2、根据我矿采煤工作面走向较短,工作面服务时间短,决定采用回采后密闭再灌浆形式进行
当工作面回采结束后,立即在两顺槽口修建永久密闭,利用密闭前铺设到停采线的灌浆管,实施封闭注浆
三、采用灌浆防火时,应注意以下几条:1、采区设计必须明确规定巷道
