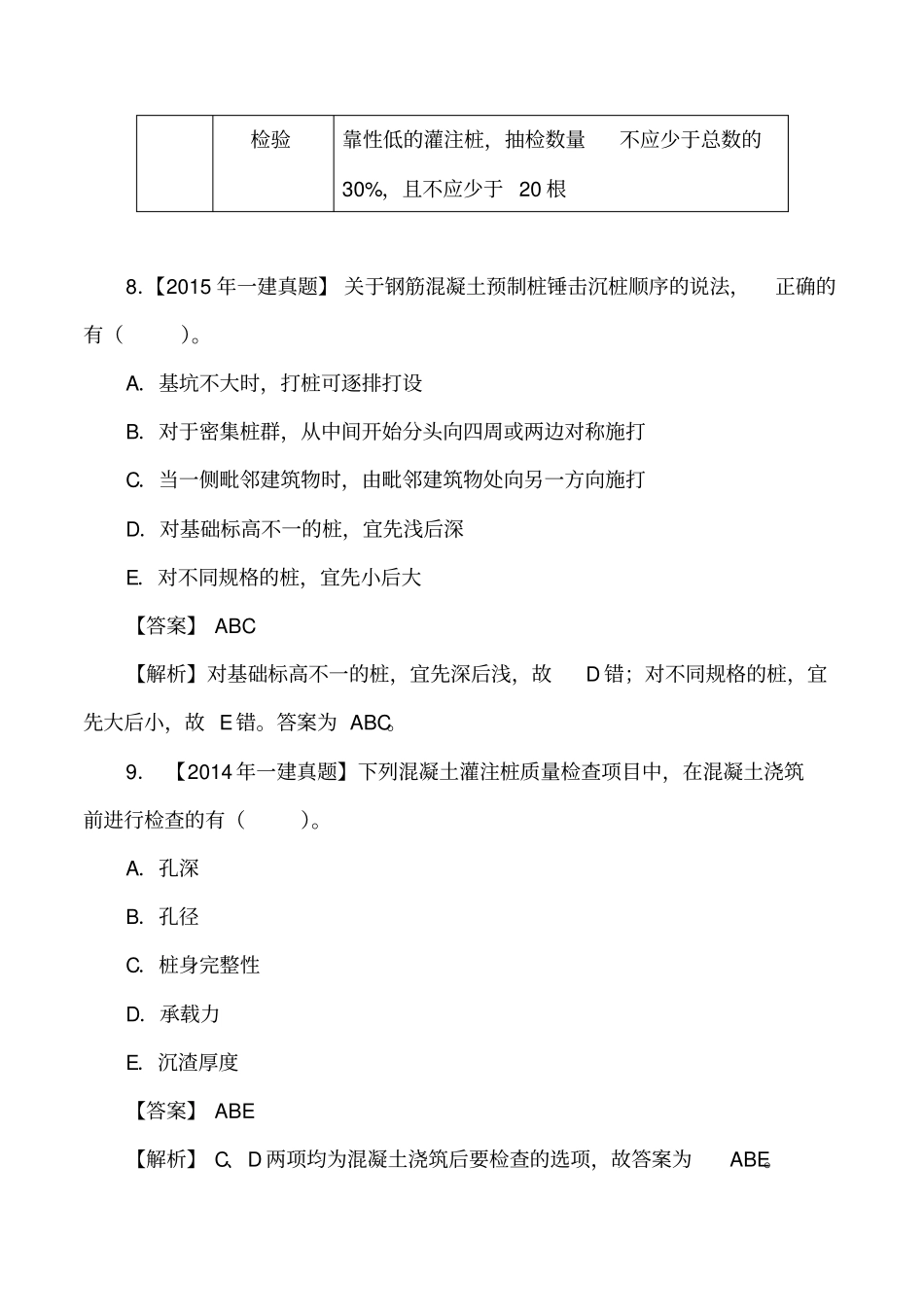

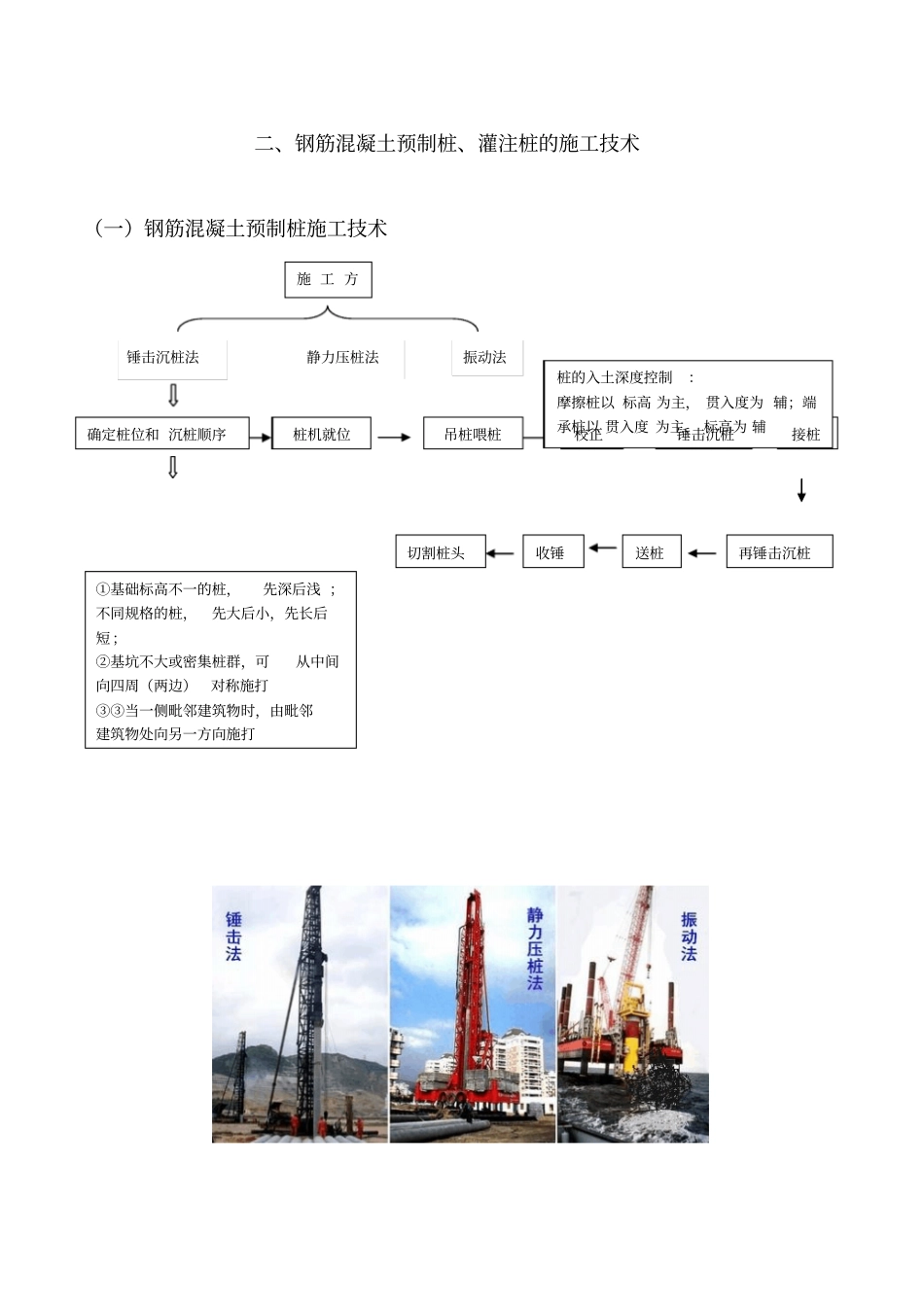

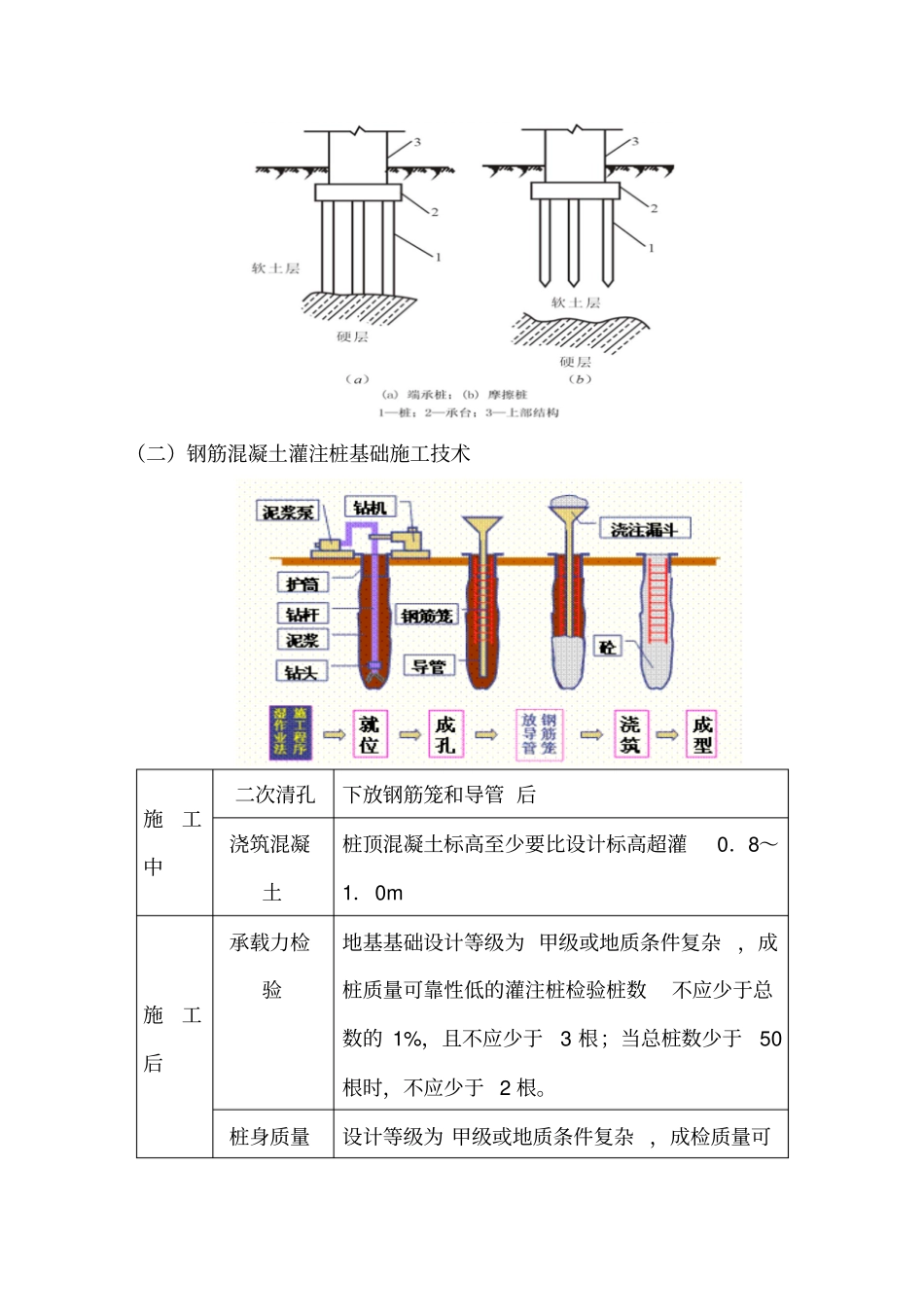

二、钢筋混凝土预制桩、灌注桩的施工技术(一)钢筋混凝土预制桩施工技术施 工 方锤击沉桩法静力压桩法振动法确定桩位和 沉桩顺序桩机就位吊桩喂桩校正锤击沉桩接桩再锤击沉桩送桩收锤切割桩头①基础标高不一的桩,先深后浅 ;不同规格的桩,先大后小,先长后短;②基坑不大或密集桩群,可从中间向四周(两边)对称施打③③当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施打桩的入土深度控制:摩擦桩以 标高 为主, 贯入度为 辅;端承桩以 贯入度 为主, 标高为 辅(二)钢筋混凝土灌注桩基础施工技术施工中二次清孔下放钢筋笼和导管 后浇筑混凝土桩顶混凝土标高至少要比设计标高超灌0.8~1.0m施工后承载力检验地基基础设计等级为 甲级或地质条件复杂,成桩质量可靠性低的灌注桩检验桩数不应少于总数的 1%,且不应少于3 根;当总桩数少于50根时,不应少于 2 根。桩身质量设计等级为 甲级或地质条件复杂 ,成检质量可检验靠性低的灌注桩,抽检数量不应少于总数的30%,且不应少于 20 根8.【2015 年一建真题】 关于钢筋混凝土预制桩锤击沉桩顺序的说法,正确的有()。A.基坑不大时,打桩可逐排打设B.对于密集桩群,从中间开始分头向四周或两边对称施打C.当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施打D.对基础标高不一的桩,宜先浅后深E.对不同规格的桩,宜先小后大【答案】 ABC 【解析】对基础标高不一的桩,宜先深后浅,故D 错;对不同规格的桩,宜先大后小,故 E错。答案为 ABC。9. 【2014 年一建真题】下列混凝土灌注桩质量检查项目中,在混凝土浇筑前进行检查的有()。A.孔深B.孔径C.桩身完整性D.承载力E.沉渣厚度【答案】 ABE 【解析】 C、D 两项均为混凝土浇筑后要检查的选项,故答案为ABE。10.【2013 年一建真题】采用锤击沉桩法施工的摩擦桩,主要以()控制其入土深度。A.贯入度B.持力层C.标高D.锤击数【答案】 C 【解析】摩擦桩以标高控制其入土深度,故答案为C。11.【2015 年真题】【背景资料】某办公楼工程, 钢筋混凝土框架结构, 地下一层,地上八层,层高 4.5m.工程桩采用泥浆护壁钻孔灌注桩,墙体采用普通混凝土小砌块,工程外脚手架采用双排落地扣件式钢管脚手架.位于办公楼顶层的会议室,其框架柱间距为8mx8m.项目部按照绿色施工要求, 收集现场施工废水循环利用, 在施工过程中,发生了下列事件:事件一:项目部完成灌注桩的泥浆循环清孔工作后,随...
