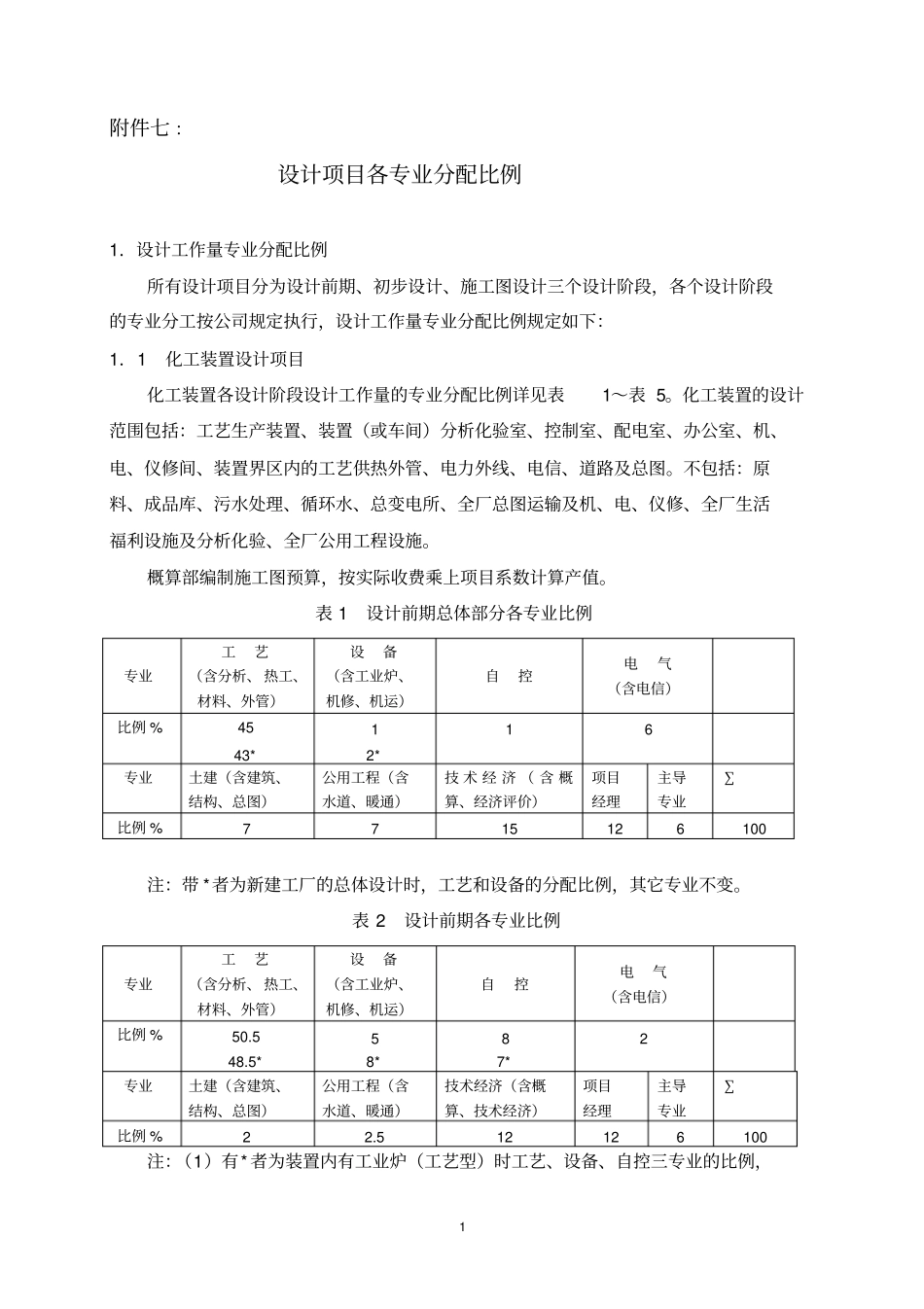

1 附件七 :设计项目各专业分配比例1.设计工作量专业分配比例所有设计项目分为设计前期、初步设计、施工图设计三个设计阶段,各个设计阶段的专业分工按公司规定执行,设计工作量专业分配比例规定如下:1.1 化工装置设计项目化工装置各设计阶段设计工作量的专业分配比例详见表1~表 5
化工装置的设计范围包括:工艺生产装置、装置(或车间)分析化验室、控制室、配电室、办公室、机、电、仪修间、装置界区内的工艺供热外管、电力外线、电信、道路及总图
不包括:原料、成品库、污水处理、循环水、总变电所、全厂总图运输及机、电、仪修、全厂生活福利设施及分析化验、全厂公用工程设施
概算部编制施工图预算,按实际收费乘上项目系数计算产值
表 1 设计前期总体部分各专业比例专业工艺(含分析、 热工、材料、外管)设备(含工业炉、机修、机运)自控电气(含电信)比例 % 45 43* 1 2* 1 6 专业土建(含建筑、结构、总图)公用工程(含水道、暖通)技 术 经 济 ( 含 概算、经济评价)项目经理主导专业∑比例 % 7 7 15 12 6 100 注:带 *者为新建工厂的总体设计时,工艺和设备的分配比例,其它专业不变
表 2 设计前期各专业比例专业工艺(含分析、 热工、材料、外管)设备(含工业炉、机修、机运)自控电气(含电信)比例 % 50
5* 5 8* 8 7* 2 专业土建(含建筑、结构、总图)公用工程(含水道、暖通)技术经济(含概算、技术经济)项目经理主导专业∑比例 % 2 2
5 12 12 6 100 注:(1)有* 者为装置内有工业炉(工艺型)时工艺、设备、自控三专业的比例,2 其他专业比例不变
(2)设计前期指方案、项目建议书、 (预)可行性研究报告等可单独收费的工作
引进技术项目的询价、对外技术交流、合同谈判等均列为初步设计内容

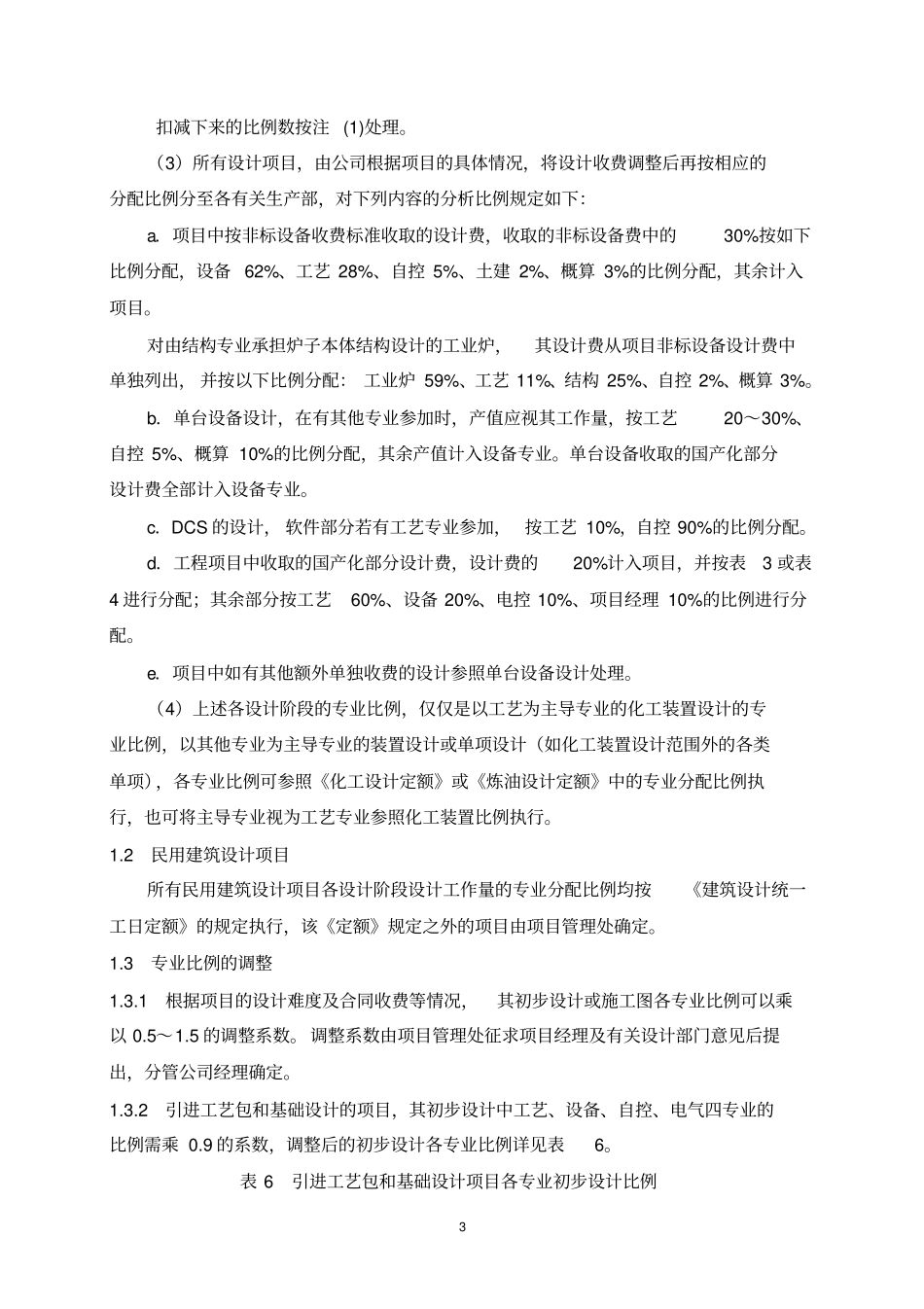

表 3 初步设计各专业比例专业工艺(含分析、热工、材
