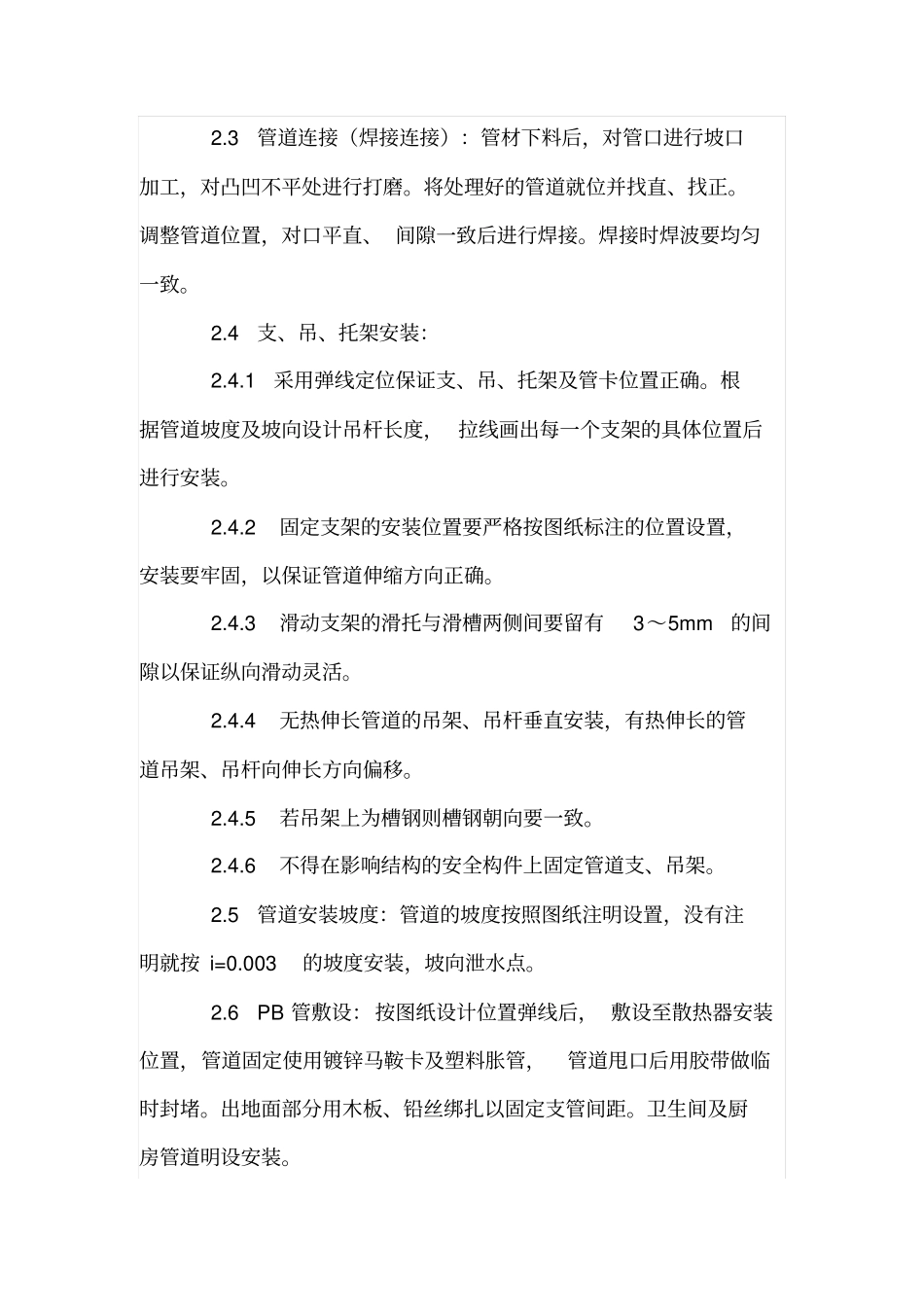

试论采暖系统施工工艺【摘要】介绍了采暖系统的施工流程,并依次介绍了施工各工序的施工方法, 重点研究了施工中的注意事项及质量管理措施。工程实际表明,重视图纸规范的要求,重视构件的质量把关,提高工序的质量防控措施,可以有效确保采暖系统工程的安全质量。【关键词】采暖工程;施工;工艺;质量措施采暖系统作为建筑工程的一部分,对人民的冬季生活起着至关重要的作用, 决定着低温时的生活质量, 因此确保采暖系统的正常运行至关重要。所以必须重视施工工艺,重视施工质量,才能确保采暖系统的有效运行。1 施工流程地下室干管安装 →管道立管安装 →管道伸缩器安装 →散热器安装→支管安装 →管道严密性试验 →管道冲洗 →防腐→保温 →调试2 施工方法2.1 管道连接(螺纹连接):套丝采用自动套丝机,加工的螺纹与管件安装有3~4 扣的装配余量。加工的管螺纹应无断丝,乱丝,且光滑无毛刺。加工后进行防腐、密封处理。镀锌层破坏部分刷防锈漆一遍再刷面漆两遍。2.2 管道连接(法兰连接):法兰连接使用橡胶石棉垫,安装时衬垫要居中,其外边缘接近螺栓孔为宜。连接法兰的螺栓,直径和长度应符合标准,拧紧后,突出螺母的长度不应大于螺杆直径的1/2[1]。2.3 管道连接(焊接连接):管材下料后,对管口进行坡口加工,对凸凹不平处进行打磨。将处理好的管道就位并找直、找正。调整管道位置,对口平直、 间隙一致后进行焊接。焊接时焊波要均匀一致。2.4 支、吊、托架安装:2.4.1采用弹线定位保证支、吊、托架及管卡位置正确。根据管道坡度及坡向设计吊杆长度, 拉线画出每一个支架的具体位置后进行安装。2.4.2 固定支架的安装位置要严格按图纸标注的位置设置,安装要牢固,以保证管道伸缩方向正确。2.4.3 滑动支架的滑托与滑槽两侧间要留有3~5mm的间隙以保证纵向滑动灵活。2.4.4 无热伸长管道的吊架、吊杆垂直安装,有热伸长的管道吊架、吊杆向伸长方向偏移。2.4.5 若吊架上为槽钢则槽钢朝向要一致。2.4.6 不得在影响结构的安全构件上固定管道支、吊架。2.5 管道安装坡度:管道的坡度按照图纸注明设置,没有注明就按 i=0.003的坡度安装,坡向泄水点。2.6 PB 管敷设:按图纸设计位置弹线后, 敷设至散热器安装位置,管道固定使用镀锌马鞍卡及塑料胀管,管道甩口后用胶带做临时封堵。出地面部分用木板、铅丝绑扎以固定支管间距。卫生间及厨房管道明设安装。2.7 散热器安装:散热器进场后,专业技术员组织进行打...
