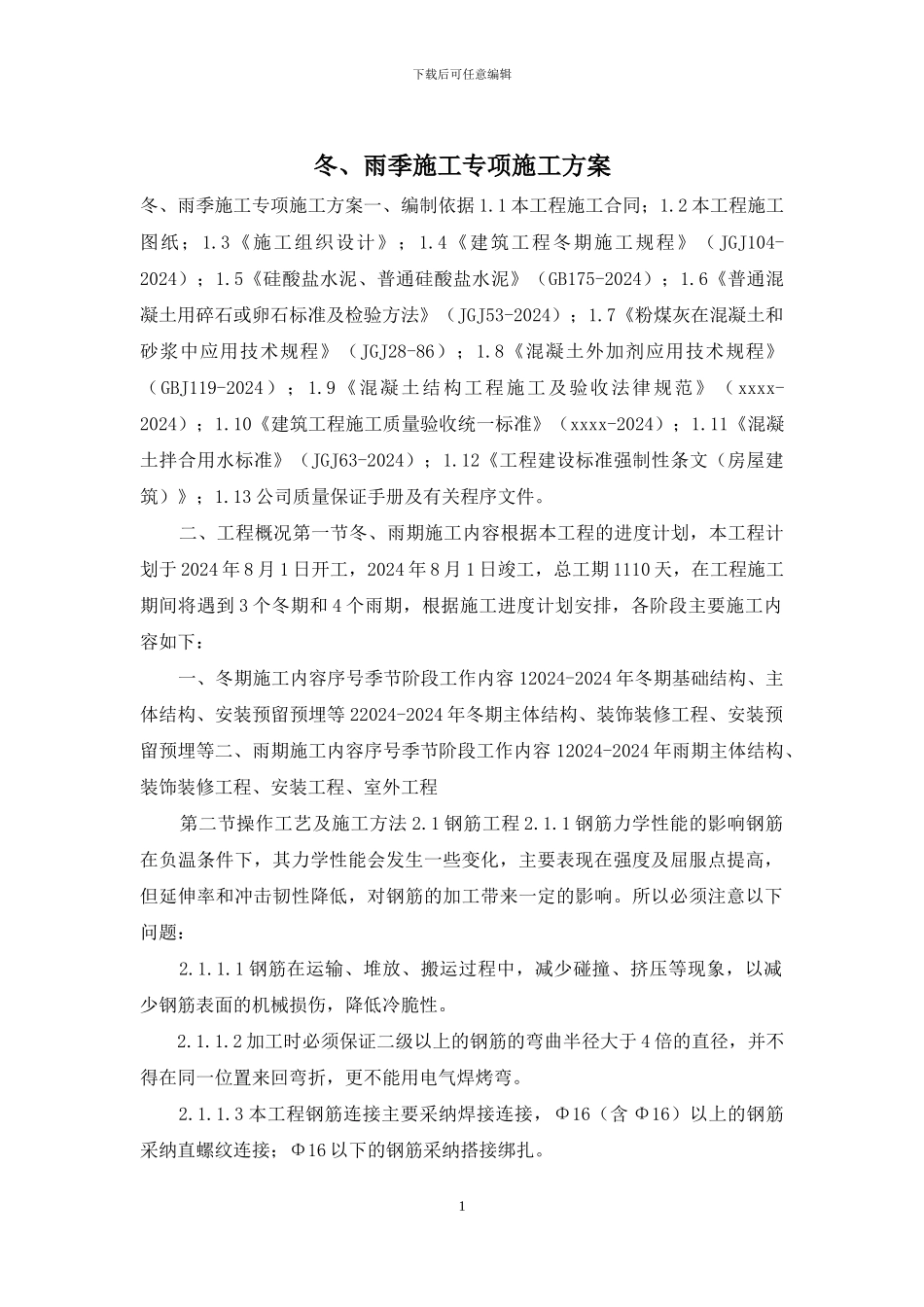

下载后可任意编辑冬、雨季施工专项施工方案冬、雨季施工专项施工方案一、编制依据 1
1 本工程施工合同;1
2 本工程施工图纸;1
3《施工组织设计》;1
4《建筑工程冬期施工规程》( JGJ104-2024);1
5《硅酸盐水泥、普通硅酸盐水泥》(GB175-2024);1
6《普通混凝土用碎石或卵石标准及检验方法》(JGJ53-2024);1
7《粉煤灰在混凝土和砂浆中应用技术规程》(JGJ28-86);1
8《混凝土外加剂应用技术规程》(GBJ119-2024);1
9《混凝土结构工程施工及验收法律规范》( xxxx-2024);1
10《建筑工程施工质量验收统一标准》(xxxx-2024);1
11《混凝土拌合用水标准》(JGJ63-2024);1
12《工程建设标准强制性条文(房屋建筑)》;1
13 公司质量保证手册及有关程序文件

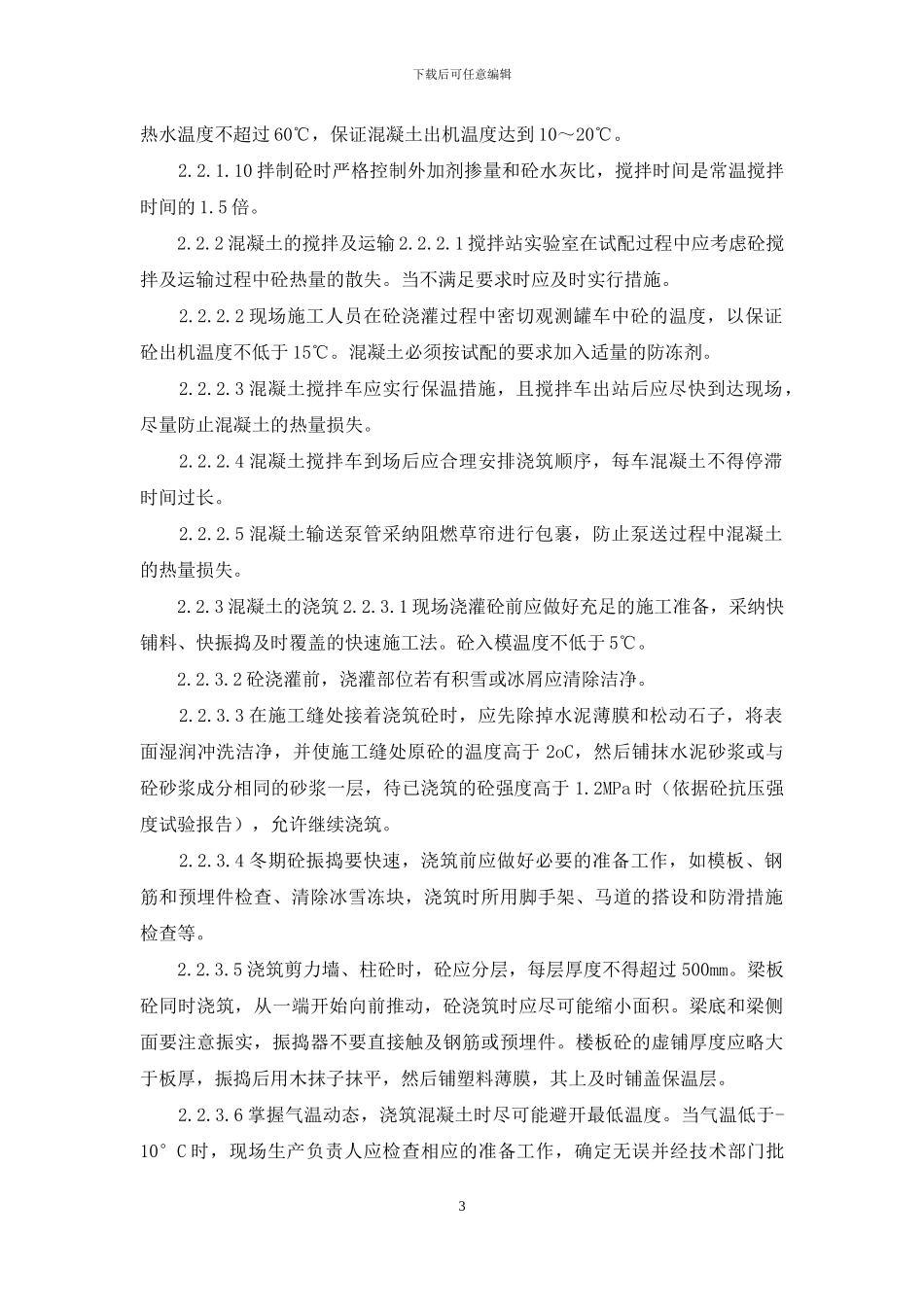

二、工程概况第一节冬、雨期施工内容根据本工程的进度计划,本工程计划于 2024 年 8 月 1 日开工,2024 年 8 月 1 日竣工,总工期 1110 天,在工程施工期间将遇到 3 个冬期和 4 个雨期,根据施工进度计划安排,各阶段主要施工内容如下: 一、冬期施工内容序号季节阶段工作内容 12024-2024 年冬期基础结构、主体结构、安装预留预埋等 22024-2024 年冬期主体结构、装饰装修工程、安装预留预埋等二、雨期施工内容序号季节阶段工作内容 12024-2024 年雨期主体结构、装饰装修工程、安装工程、室外工程 第二节操作工艺及施工方法 2
1 钢筋工程 2
1 钢筋力学性能的影响钢筋在负温条件下,其力学性能会发生一些变化,主要表现在强度及屈服点提高,但延伸率和冲击韧性降低,对钢筋的加工带来一定的影响
所以必须注意以下问题: 2
1 钢筋在运输、堆放、搬运过程中,减少碰撞、挤压等现象,以减少钢筋表面的机械损伤
