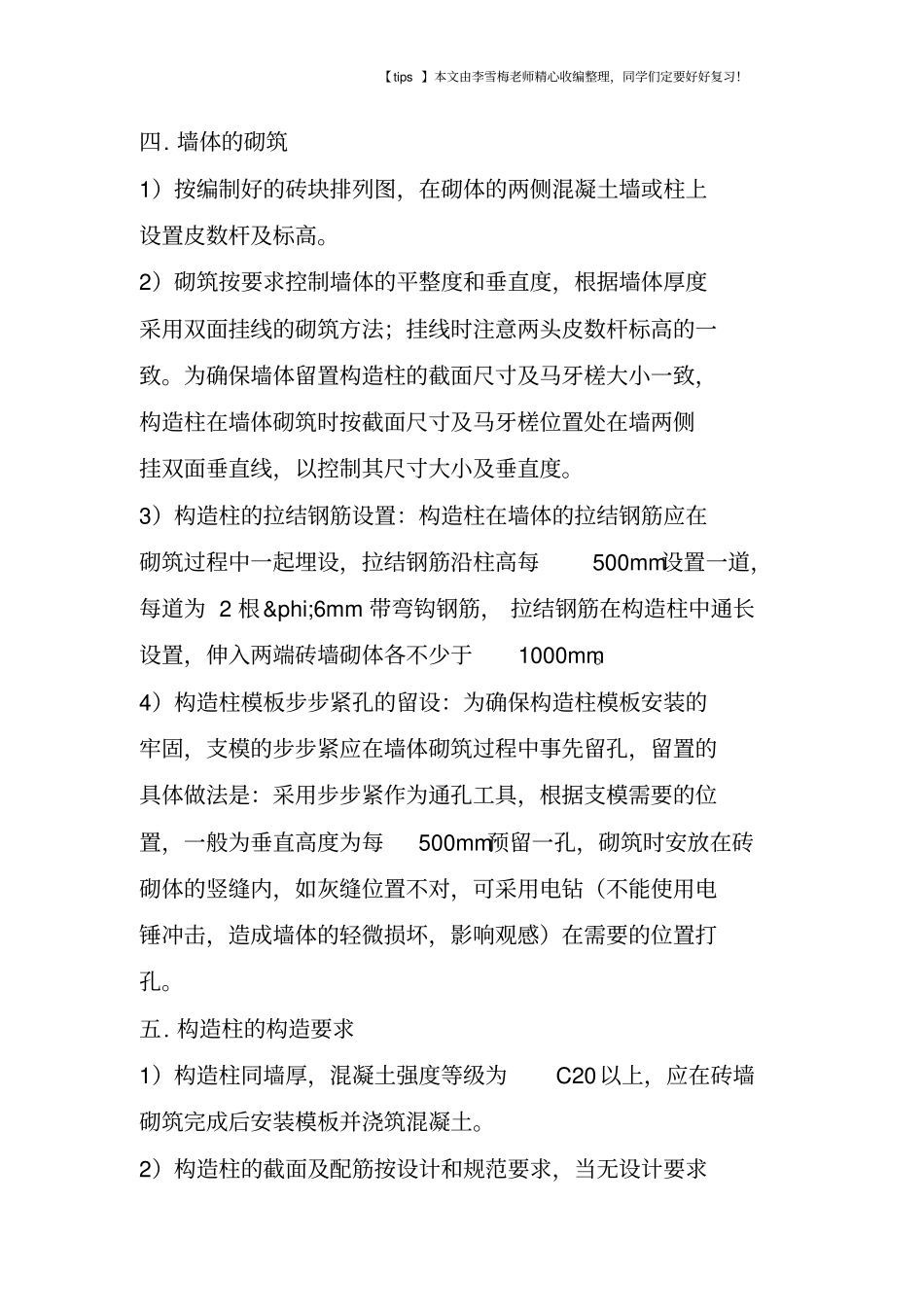

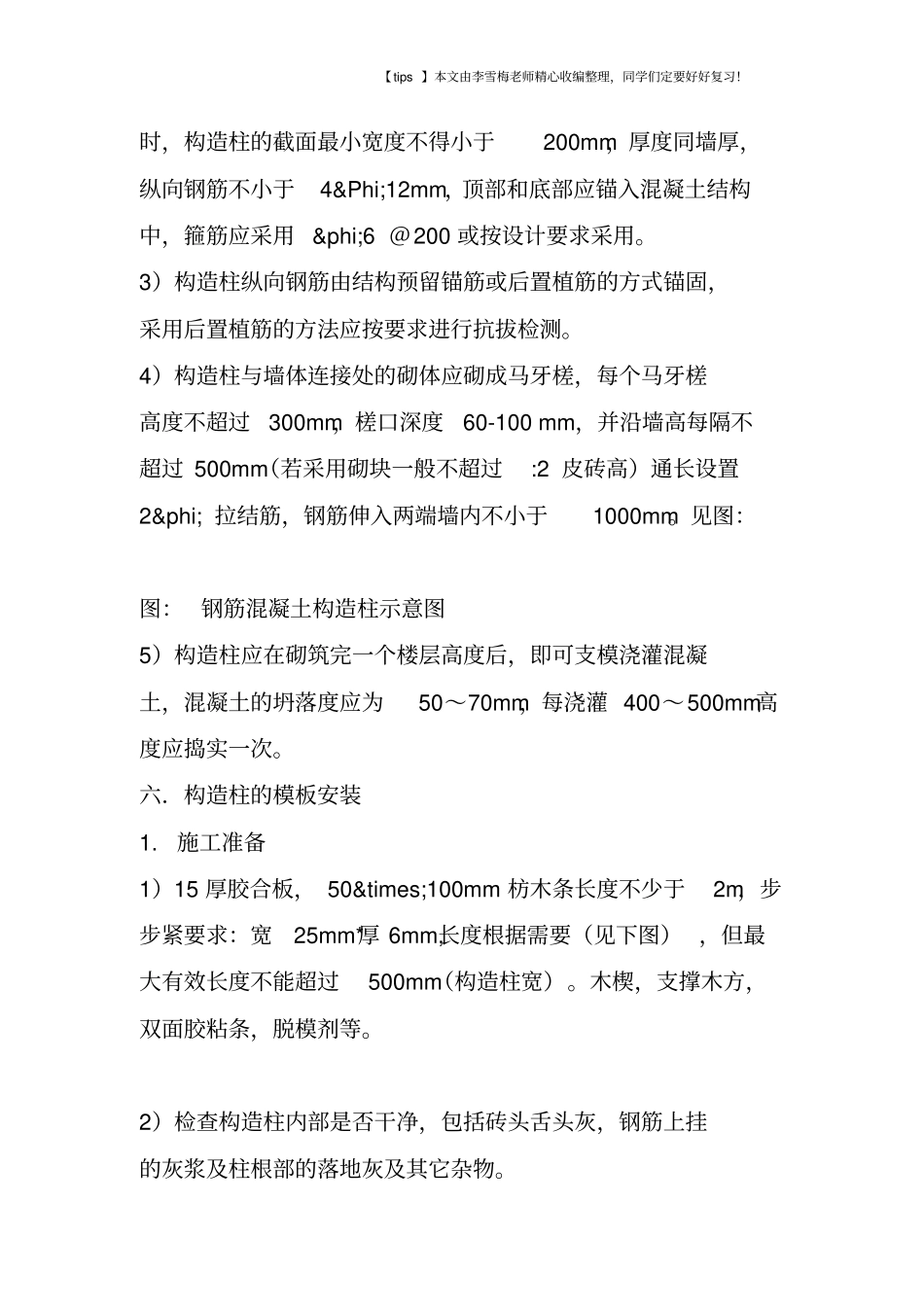

【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习!详解二次结构必须要知道的施工方法结构后砌填充墙体构造柱施工,因局限于操作空间环境,容易出现墙体垂直度和平整度偏差大,构造柱漏浆、涨模、蜂窝和垂直度偏差大等质量通病。另一方面,由于构造柱的涨模、跑模、支模时不保护成品墙等原因致墙面平整度偏差大,增加了墙面抹灰层的厚度,浪费了原材料资源。针对构造柱混凝土存在涨模、不平整、漏浆等施工问题,采用改进的模板体系,在砖墙构造柱安模接触处粘贴密封材料,解决混凝土浇筑过程漏浆的问题,成型后观感比较好。工艺流程图基本要求一. 基层处理:基层清理干净,不平整处可采取剔除或补抹砂浆的措施,特别是构造柱地面处要求平整≯3mm,确保立模的缝隙密实。二. 构造柱的位置放线:构造柱在墙中位置的放线应按设计布置,当无设计规定时应按规范要求处理。其位置必须由基础向上按各层垂直布置,放线时以建筑物和构造柱的轴线作为基准线,首先按图纸设计墙体的位置放置墙位线,然后再按构造柱在墙中的位置进行测放,轴线位移质量偏差≯5mm,并做好标识。三. 构造柱筋绑扎:按设计配筋进行绑扎,柱筋绑扎完成后应将其垂直固定,避免倾倒。【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习!四. 墙体的砌筑1)按编制好的砖块排列图,在砌体的两侧混凝土墙或柱上设置皮数杆及标高。2)砌筑按要求控制墙体的平整度和垂直度,根据墙体厚度采用双面挂线的砌筑方法;挂线时注意两头皮数杆标高的一致。为确保墙体留置构造柱的截面尺寸及马牙槎大小一致,构造柱在墙体砌筑时按截面尺寸及马牙槎位置处在墙两侧挂双面垂直线,以控制其尺寸大小及垂直度。3)构造柱的拉结钢筋设置:构造柱在墙体的拉结钢筋应在砌筑过程中一起埋设,拉结钢筋沿柱高每500mm设置一道,每道为 2 根φ6mm 带弯钩钢筋, 拉结钢筋在构造柱中通长设置,伸入两端砖墙砌体各不少于1000mm。4)构造柱模板步步紧孔的留设:为确保构造柱模板安装的牢固,支模的步步紧应在墙体砌筑过程中事先留孔,留置的具体做法是:采用步步紧作为通孔工具,根据支模需要的位置,一般为垂直高度为每500mm预留一孔,砌筑时安放在砖砌体的竖缝内,如灰缝位置不对,可采用电钻(不能使用电锤冲击,造成墙体的轻微损坏,影响观感)在需要的位置打孔。五. 构造柱的构造要求1)构造柱同墙厚,混凝土强度等级为C20以上,应在砖墙砌筑完成后安装模板并浇筑混凝土。2...
