调度绞车安装标准及规范调度绞车安装标准及规范为了改善我矿井下巷道调度绞车的标准性安装和规范, 提升矿井辅助运输的安全系数, 现特制订如下安装标准及 规范 : 一、现场工程交底1、组织相关人员到现场看工程,根据现场条件具体确定绞车的安装位置、牵引方向及阻车器的安装位置和标准(由使用单位提出申请,55KW 以 上绞 车 由机电 部 牵头 安排 安 装,55KW 以下绞车由施工单位进行安装) ; 2、生产工程由生产技术部负责安排队伍进行施工;3、施工完成后由施工单位向生产技术部提交书面申请,生产技术部牵头组织相关部室队组进行现场验收,验收合格后方可投入使用;4、本标准只限于凤凰山矿井下生产范围;二、绞车底座的安装要求1、安装小绞车的巷道、 硐室应符合设计要求,满足绞车安装和司机操作空间的要求,工程质量必须打到优良品, 其附近无妨碍司机操作、影响绞车运行以及影响司机视线和注意力的设备、设施等
2、绞车最突出部位与最近轨道间的距离保持在0
4 米以上的安全距离,另一侧距离墙壁或棚腿应保持在0
2 米以上距离
3、所有绞车必须使用混泥土基础固定(水泥基础不准低于轨面) ,工作面进、 回风巷安装11
4KW 绞车应根据现场的客观条件,按下列三种方式之一固定:A、 混凝土基础固定; B、锚杆固定; C、临时绞车(使用期六个月以下)可采用压柱、戗柱稳固
如现场底板松软,底板不平或安装绞车的地点地势低应采用混凝土基础固定;如现场底板坚硬的岩石或硬煤层,上表面平整可采用锚杆固定,用混凝土基础固定时,水泥底座必须打在巷道的底板上,严禁打在浮煤矸上,且深度不得小于 0
8 米,平面长、宽每侧距绞车地锚不得小于0
2 米;采用锚杆固定时,可将锚杆直接浇筑在地锚孔内,无论采用何种方式固定, 所有绞车都必须配合绞车底座
55KW 绞车底座必须做水泥基础,浇注地锚固定绞车

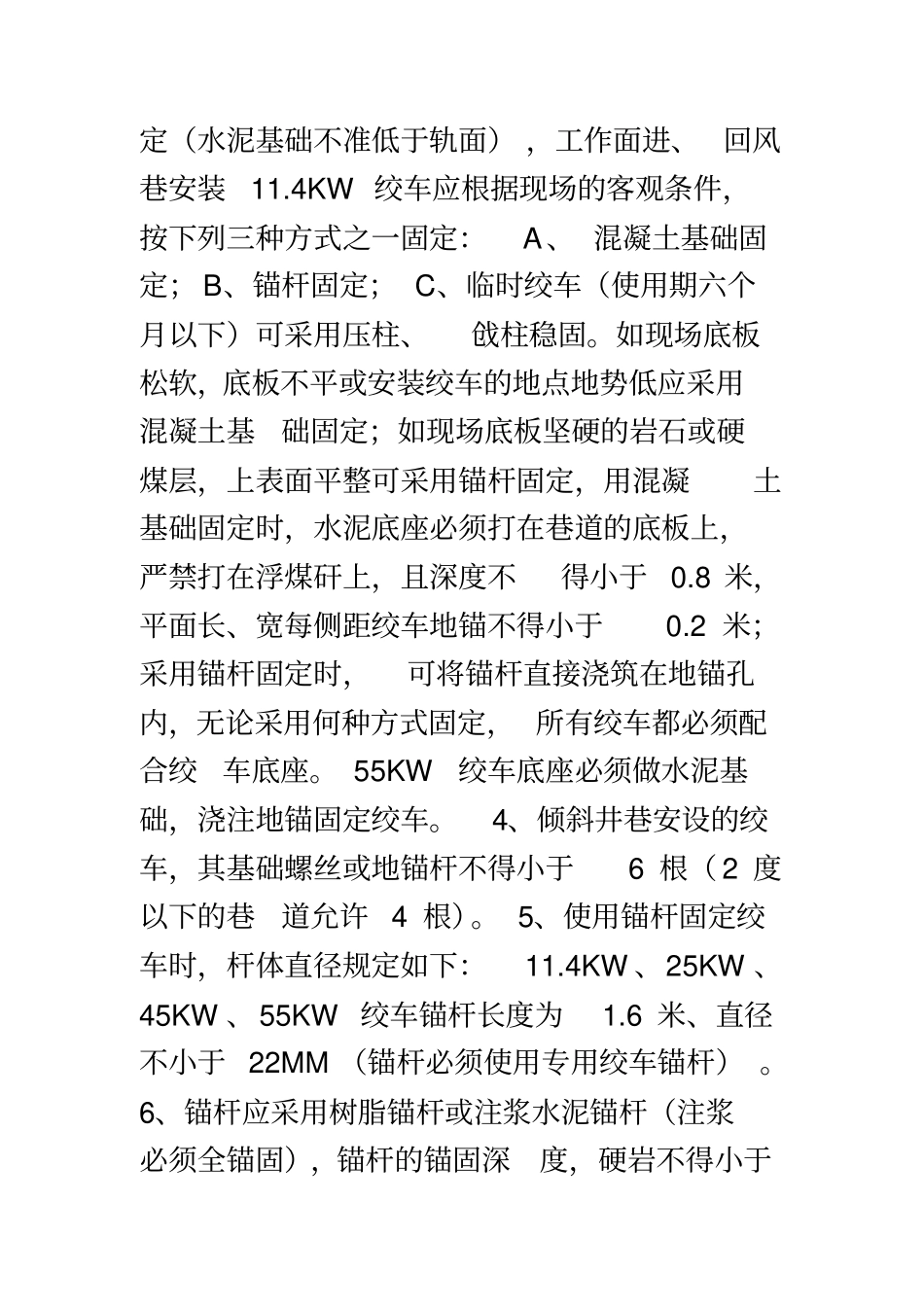

4、倾斜井巷安设的绞车,其基础
