拉斐公馆▪北区编制单位:遂宁市科华建筑工程有限公司编制时间:2017年6月25日基坑喷锚支护设计施工方案一、编制依据(1)《建筑地基基础设计规范》(GB50007-2002);(2)《建筑基坑支护技术规范》(JGJ120-99)中华人民共和国行业标准1999;1(3)《建筑基坑工程技术规范》(YB9258-97)中华人民共和国行业标准1998;(4)《土层锚杆设计与施工规范》(CECS22:90)中国工程建设标准化协会标准1997;(5)《深基坑支护设计与施工》;(6)《混凝土结构设计规范》GBJ10-89中国建筑工业出版社(7)《基坑土钉支护技术规程》(CECS96:97)中国工程建设标准化协会标准1997;(8)《施工总平面图及基础结构平面布置图》(9)《岩土工程勘察报告》二、工程概况拟建的银河路西侧,明霞路北侧棚户区改造工程:1#楼、2#楼、3#楼及附属商业楼地下车库工程开挖后的基坑面积约39533平方米,开挖平均深度10米(电梯井、集水坑等局部除外)

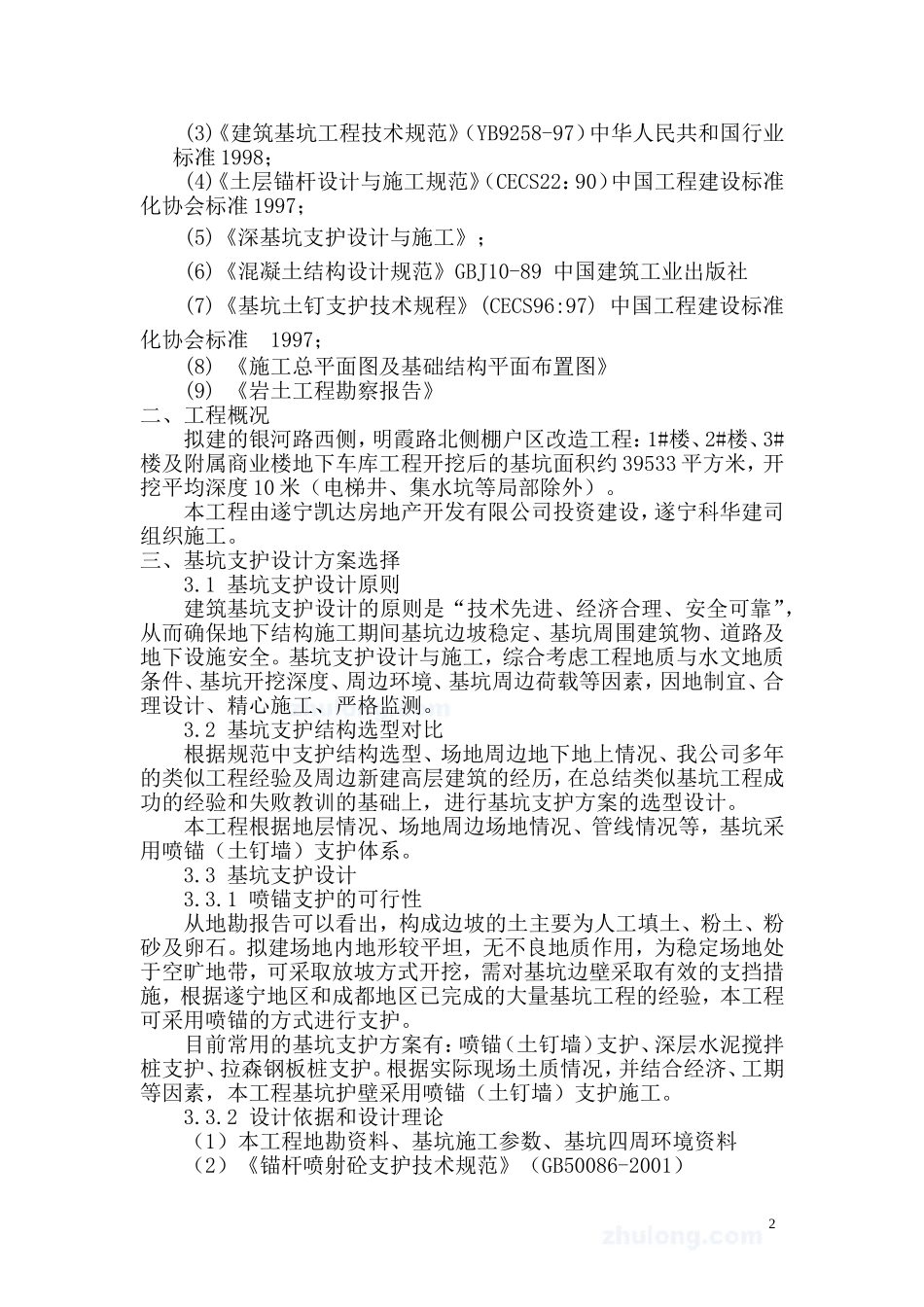

本工程由遂宁凯达房地产开发有限公司投资建设,遂宁科华建司组织施工

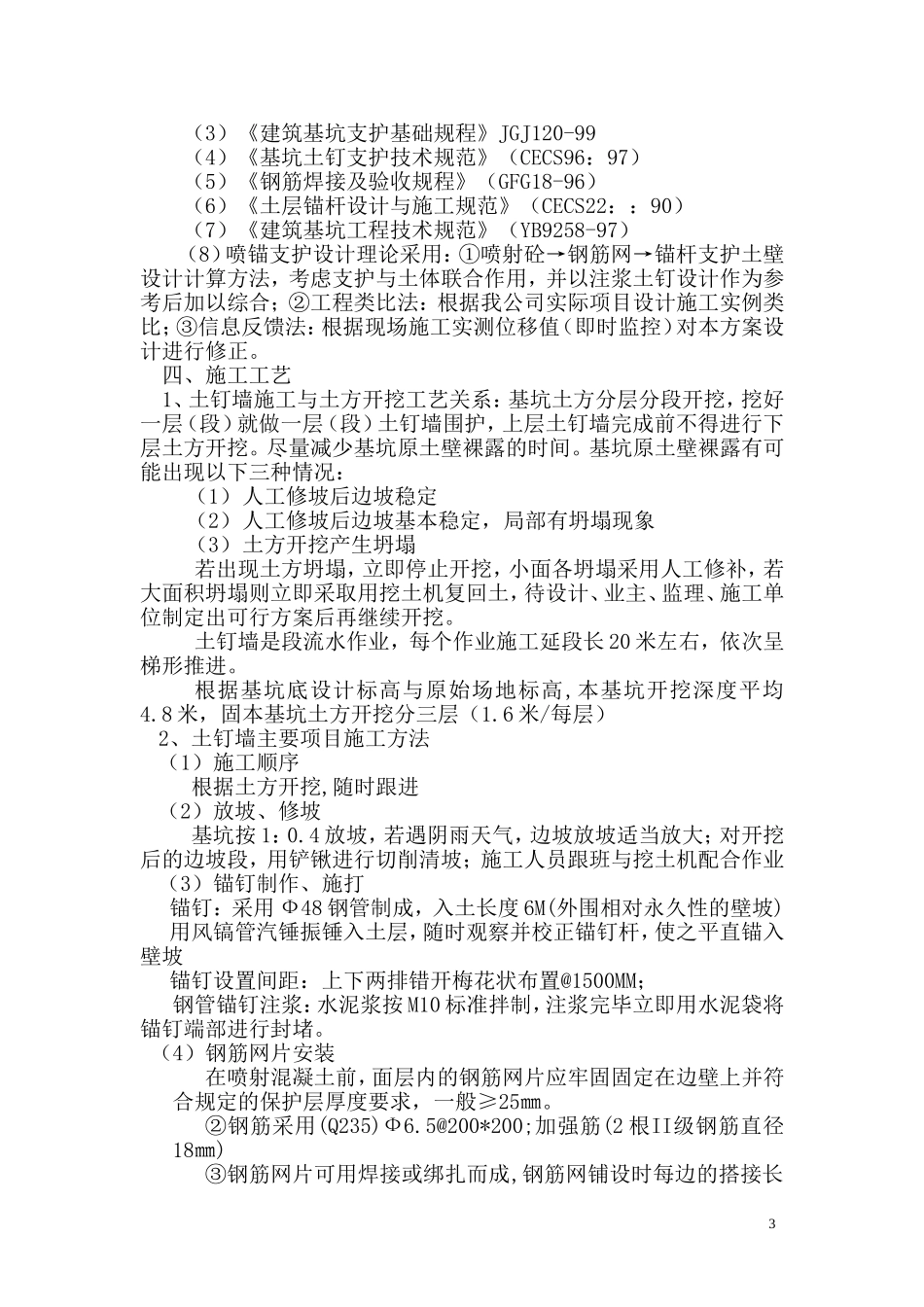

三、基坑支护设计方案选择3
1基坑支护设计原则建筑基坑支护设计的原则是“技术先进、经济合理、安全可靠”,从而确保地下结构施工期间基坑边坡稳定、基坑周围建筑物、道路及地下设施安全
基坑支护设计与施工,综合考虑工程地质与水文地质条件、基坑开挖深度、周边环境、基坑周边荷载等因素,因地制宜、合理设计、精心施工、严格监测
2基坑支护结构选型对比根据规范中支护结构选型、场地周边地下地上情况、我公司多年的类似工程经验及周边新建高层建筑的经历,在总结类似基坑工程成功的经验和失败教训的基础上,进行基坑支护方案的选型设计
本工程根据地层情况、场地周边场地情况、管线情况等,基坑采用喷锚(土钉墙)支护体系
3基坑支护设计3
1喷锚支护的可行性从地勘报告可以看出,构成
