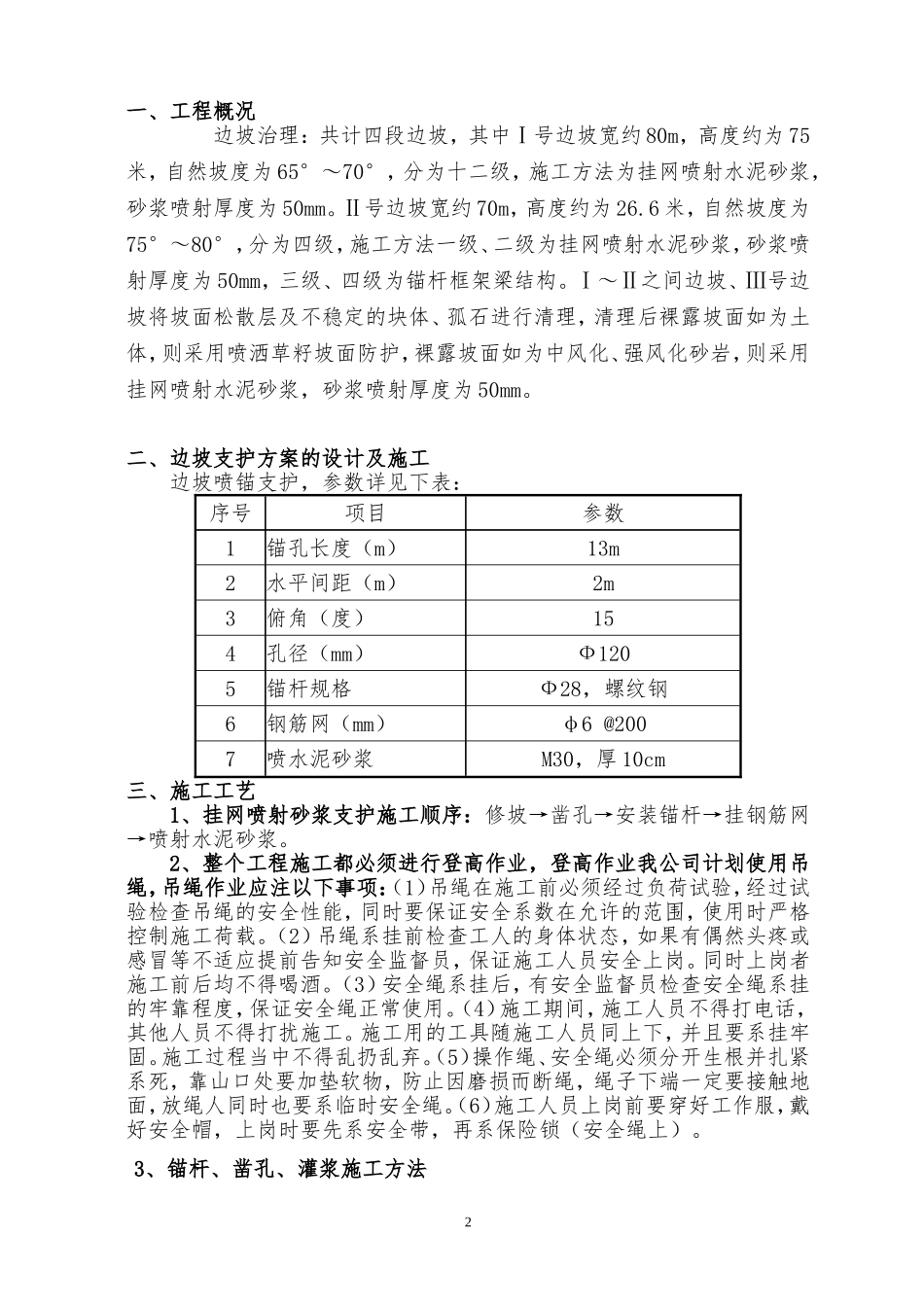

临兴区块先导试验项目永久集气站场地平整工程施工项目边坡施工方案施工方案1一、工程概况边坡治理:共计四段边坡,其中Ⅰ号边坡宽约80m,高度约为75米,自然坡度为65°~70°,分为十二级,施工方法为挂网喷射水泥砂浆,砂浆喷射厚度为50mm
Ⅱ号边坡宽约70m,高度约为26
6米,自然坡度为75°~80°,分为四级,施工方法一级、二级为挂网喷射水泥砂浆,砂浆喷射厚度为50mm,三级、四级为锚杆框架梁结构
Ⅰ~Ⅱ之间边坡、Ⅲ号边坡将坡面松散层及不稳定的块体、孤石进行清理,清理后裸露坡面如为土体,则采用喷洒草籽坡面防护,裸露坡面如为中风化、强风化砂岩,则采用挂网喷射水泥砂浆,砂浆喷射厚度为50mm
二、边坡支护方案的设计及施工边坡喷锚支护,参数详见下表:序号项目参数1锚孔长度(m)13m2水平间距(m)2m3俯角(度)154孔径(mm)Ф1205锚杆规格Ф28,螺纹钢6钢筋网(mm)φ6@2007喷水泥砂浆M30,厚10cm三、施工工艺1、挂网喷射砂浆支护施工顺序:修坡→凿孔→安装锚杆→挂钢筋网→喷射水泥砂浆
2、整个工程施工都必须进行登高作业,登高作业我公司计划使用吊绳,吊绳作业应注以下事项:(1)吊绳在施工前必须经过负荷试验,经过试验检查吊绳的安全性能,同时要保证安全系数在允许的范围,使用时严格控制施工荷载
(2)吊绳系挂前检查工人的身体状态,如果有偶然头疼或感冒等不适应提前告知安全监督员,保证施工人员安全上岗
同时上岗者施工前后均不得喝酒
(3)安全绳系挂后,有安全监督员检查安全绳系挂的牢靠程度,保证安全绳正常使用
(4)施工期间,施工人员不得打电话,其他人员不得打扰施工
施工用的工具随施工人员同上下,并且要系挂牢固
施工过程当中不得乱扔乱弃

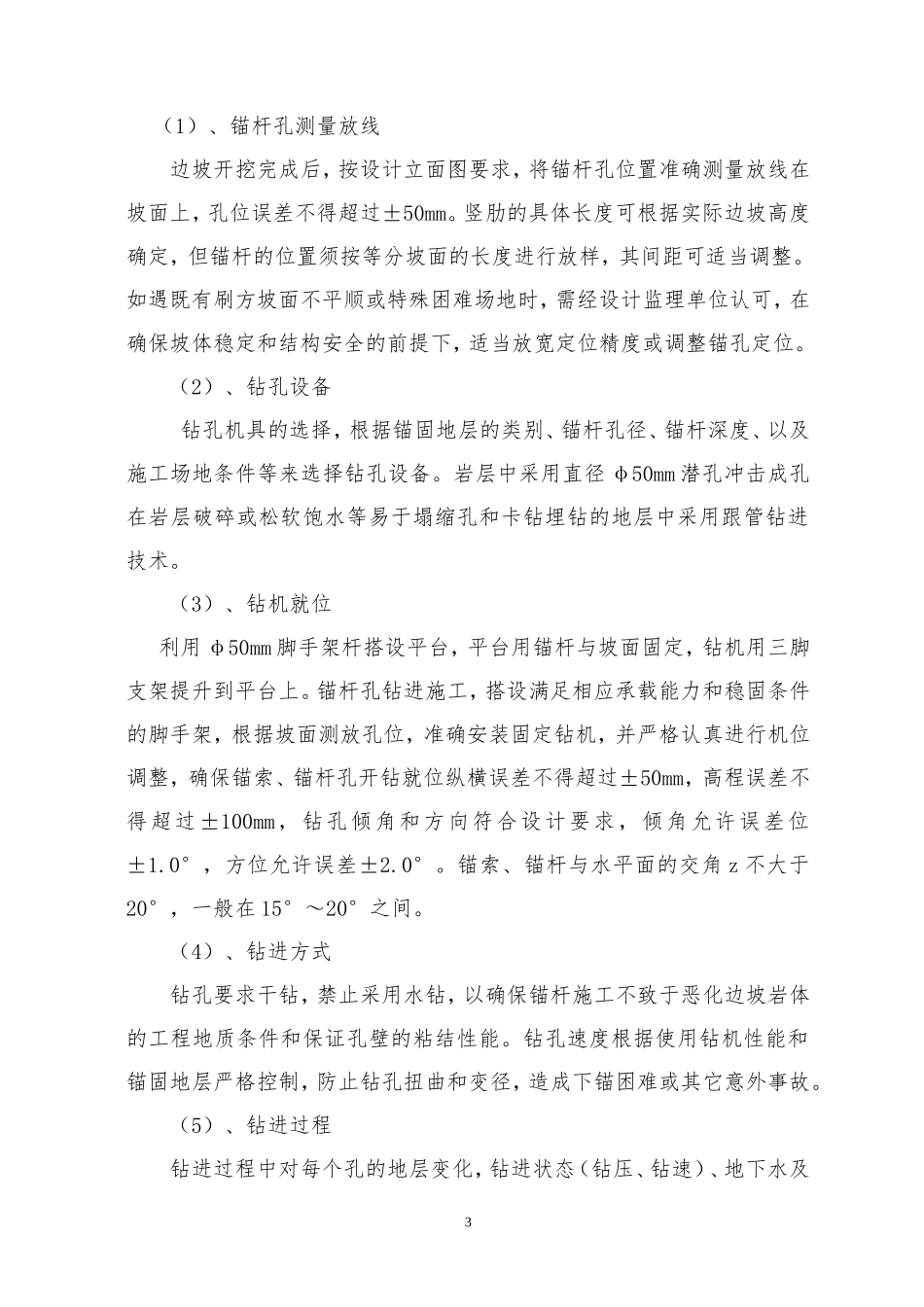

(5)操作绳、安全绳必须分开生根并扎紧系死,靠山口处要加垫软物,防止因磨损而断绳,绳子下端一定要接触地面,放绳人同时也要系临时安全绳
