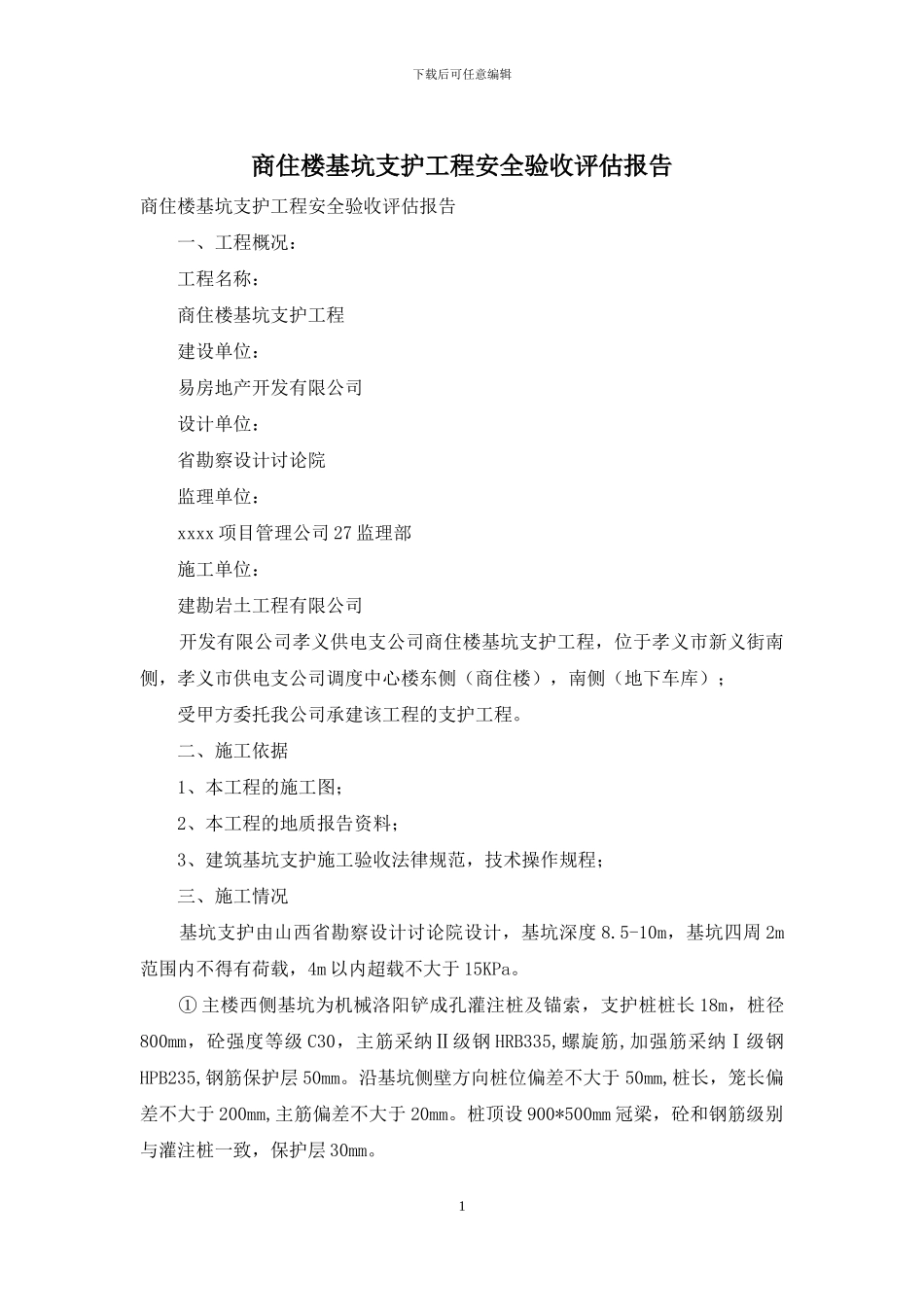

下载后可任意编辑商住楼基坑支护工程安全验收评估报告商住楼基坑支护工程安全验收评估报告 一、工程概况: 工程名称: 商住楼基坑支护工程 建设单位: 易房地产开发有限公司 设计单位: 省勘察设计讨论院 监理单位: xxxx 项目管理公司 27 监理部 施工单位: 建勘岩土工程有限公司 开发有限公司孝义供电支公司商住楼基坑支护工程,位于孝义市新义街南侧,孝义市供电支公司调度中心楼东侧(商住楼),南侧(地下车库); 受甲方委托我公司承建该工程的支护工程。 二、施工依据 1、本工程的施工图; 2、本工程的地质报告资料; 3、建筑基坑支护施工验收法律规范,技术操作规程; 三、施工情况 基坑支护由山西省勘察设计讨论院设计,基坑深度 8.5-10m,基坑四周 2m范围内不得有荷载,4m 以内超载不大于 15KPa。 ① 主楼西侧基坑为机械洛阳铲成孔灌注桩及锚索,支护桩桩长 18m,桩径800mm,砼强度等级 C30,主筋采纳Ⅱ级钢 HRB335,螺旋筋,加强筋采纳Ⅰ级钢HPB235,钢筋保护层 50mm。沿基坑侧壁方向桩位偏差不大于 50mm,桩长,笼长偏差不大于 200mm,主筋偏差不大于 20mm。桩顶设 900*500mm 冠梁,砼和钢筋级别与灌注桩一致,保护层 30mm。 1下载后可任意编辑 锚索成孔孔径 160mm,2-7-15.2-1860 级钢绞线,xxxx,锚固段 12m,相距1.5m 设一道居中器。采纳 32.5 矿渣水泥,水灰比 0.45-0.55 二次高压注浆; 注浆压力 2.5-5.0MPa,水泥用量不小于 40Kg/m。锚索腰梁采纳 2 根 18#槽钢垫板 300*300*12 的钢板,槽钢与桩之间的空隙用混凝土充填。 ② 其它几侧为土钉墙,土钉采纳 ф48 钢管梅花形布置,钉长 6-9m,水平间距 1.2-1.5m,垂直间距 1.2-2.5m,成孔孔径 110mm,土钉注浆孔采纳厚 4mm长度大于 30mm2#角钢鱼刺状焊接护孔,实行矿渣 32.5 水泥,水灰比 0.5-0.55,注浆量 30Kg/m。 ③ 砼面层厚 70-80mm,水泥比石子比砂为 1:2:2(C20); 支护最少固结时间:土钉注浆后 5 天,锚索注浆后 10 天; 本工程在桩基施工全过程中,通过施工单位自检,自查,自控和现场监理工程师的旁站质量控制,以及甲方现场代表的旁站质量控制,严把质量关,达到了预期的质量目标。 四、基坑支护施工质量控制资料: 1、钢筋: 本工程钢筋型号全部送检,合格证共 4 份,检验报告 4 份,检验结果均合格。 2、砼配合比: 本工程喷射砼强度等级为 C20,有配合比报告 2 份及水泥、...
