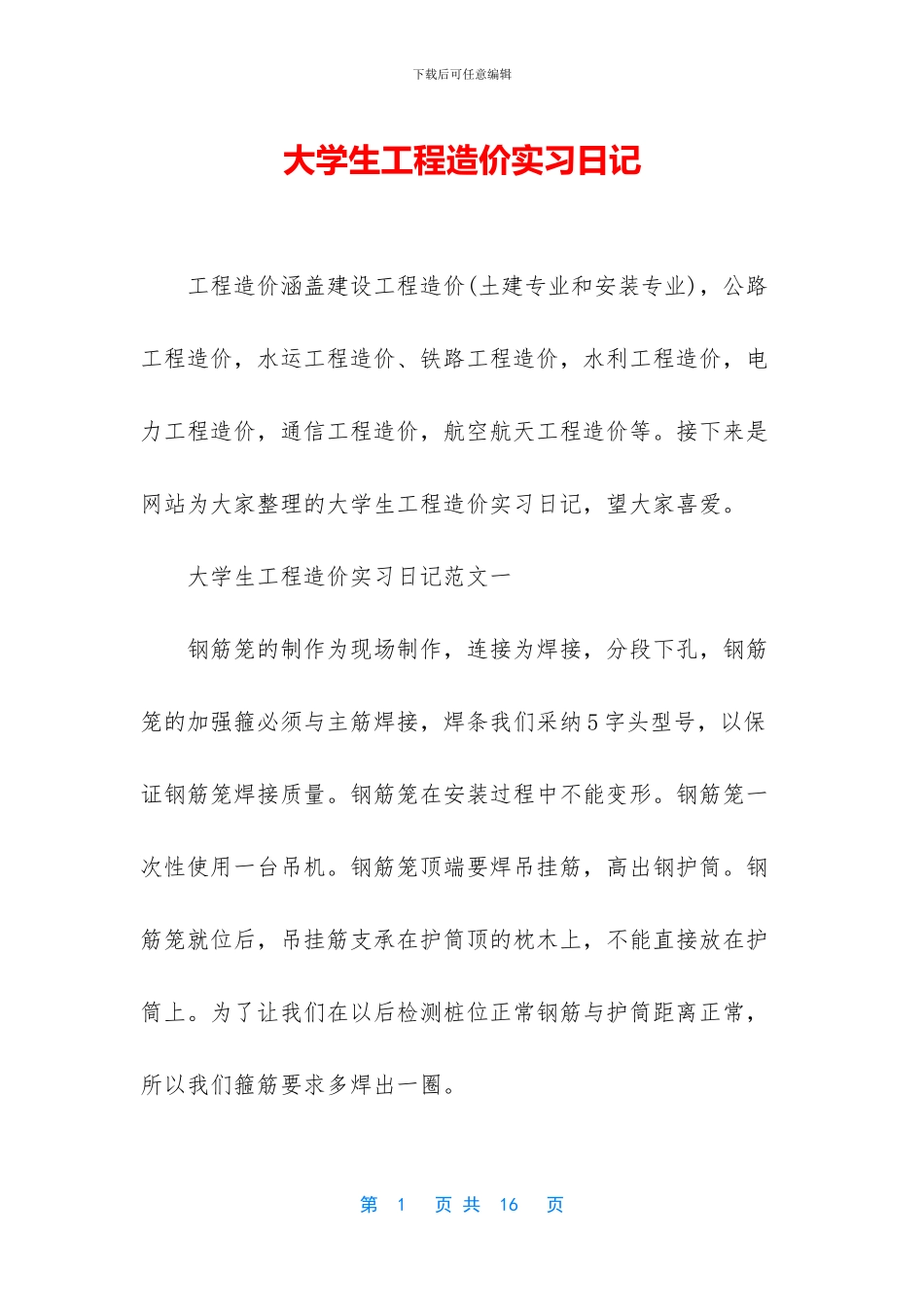

大学生工程造价实习日记范文一 钢筋笼的制作为现场制作,连接为焊接,分段下孔,钢筋笼的加强箍必须与主筋焊接,焊条我们采纳 5 字头型号,以保证钢筋笼焊接质量
钢筋笼在安装过程中不能变形
钢筋笼一次性使用一台吊机
钢筋笼顶端要焊吊挂筋,高出钢护筒
钢筋笼就位后,吊挂筋支承在护筒顶的枕木上,不能直接放在护筒上
为了让我们在以后检测桩位正常钢筋与护筒距离正常,所以我们箍筋要求多焊出一圈
第 1 页 共 16 页下载后可任意编辑 混凝土灌注时必须保持连续灌注,中断时间不超过 30 分钟
因为我们的孔深都在 20 米以上所以混凝土一定要准备充分,混凝土的初凝时间为 2---3 小时
在施工新河中桥 z6z5 桩时我们搅拌站还没有建设完成,所以均为商品混凝土,但其造价之高令人望而却步
浇灌的桩顶标高应高出设计标高 0
水中墩概况,桂子湖中 4 个,水深 4--5 米,湖面宽 120 米,河床地质为:淤泥亚粘土,深度 5 米左右,再下层为粘土;系梁位于水下面 20--30cm,河床以下
蚂蚁河水中墩 4 个,水深 3米,河面宽 125 米,河床地质为:4 米深的淤泥层,淤泥质亚粘土 1--5 米,再下层为粘土;系梁位于水面下 20--30cm,河床以下
根据设计图纸要求和水中墩的构造特点,钻孔桩采纳固定平台,上钻机成孔方法施工,系梁采纳钢板围堰,下设模板支撑架方法施工

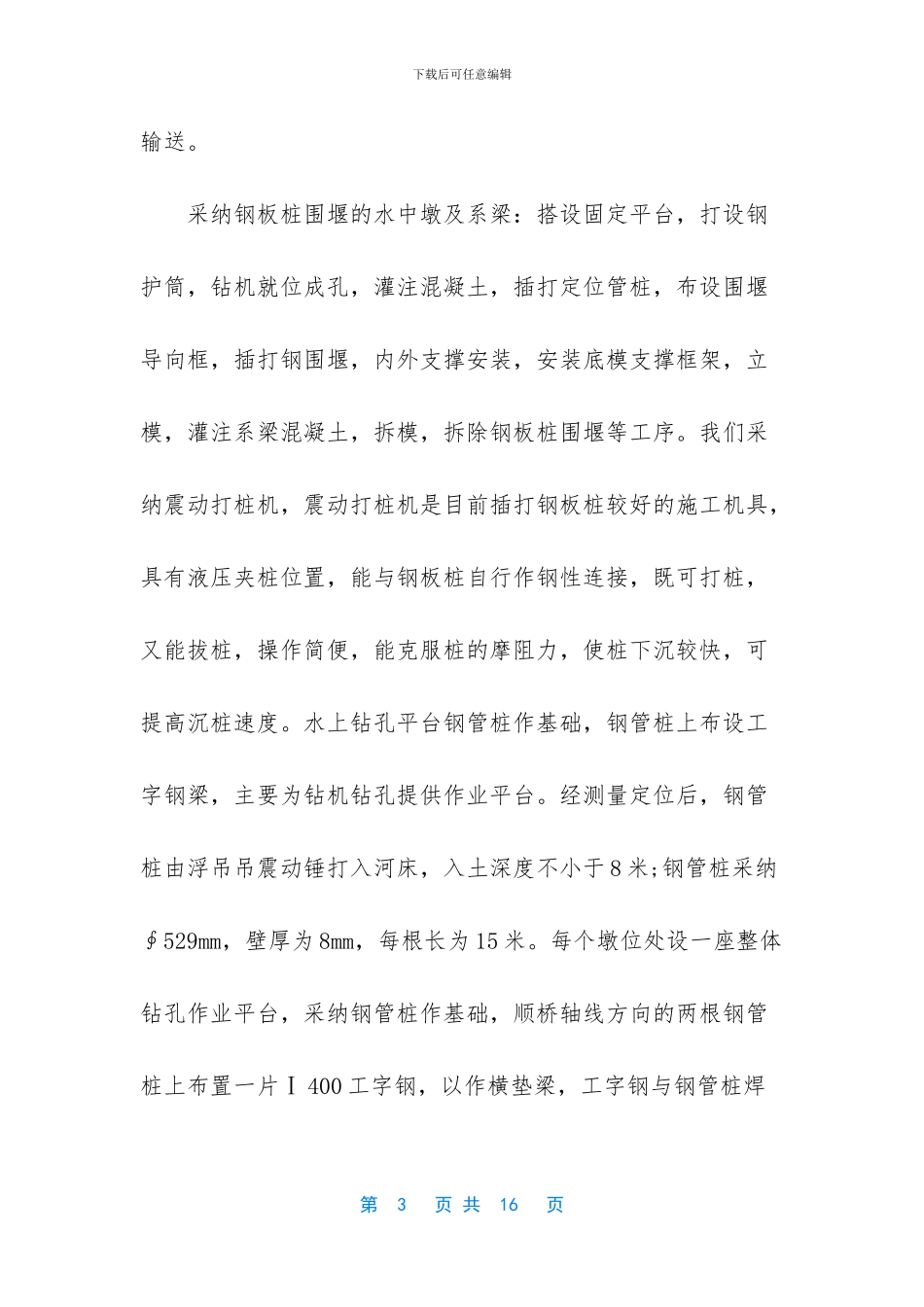

施工所需设备,机具,材料主要通过水上运输船运送,小型机具及混凝土利用混凝土输送管泵通过临时践桥第 2 页 共 16 页下载后可任意编辑输送
