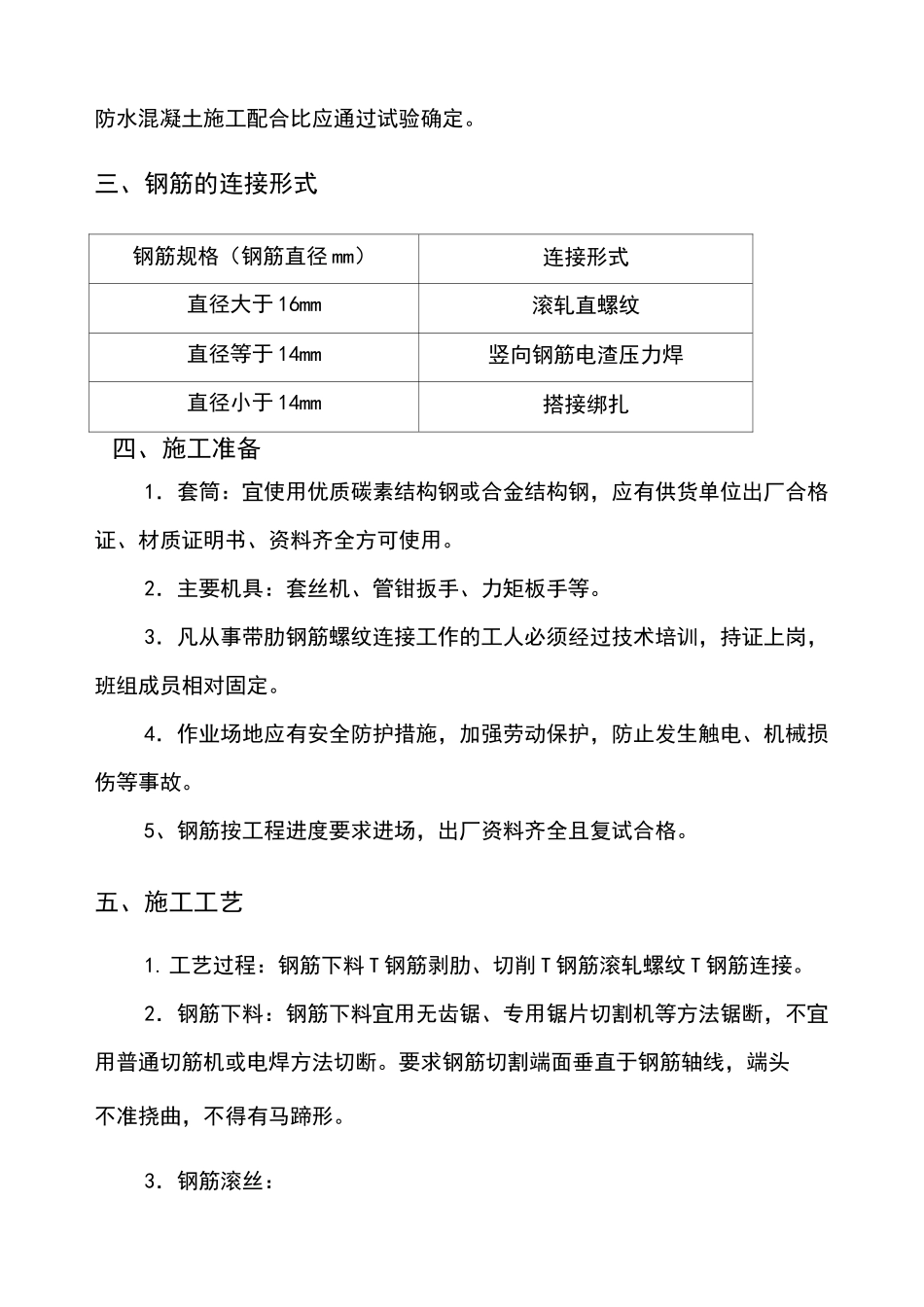

一、编制依据错误!未定义书签。二、工程概况错误!未定义书签三、钢筋的连接形式错误!未定义书签五、施工工艺错误!未定义书签六、质量标准错误!未定义书签七、成品保护错误!未定义书签八、安全要求错误!未定义书签一、编制依据1、《永平路 1#地块项目施工组织设计》2、《混凝土结构施工及验收规范》(GB50204—2002)3、《混凝土结构施工图平面整体表示方法制图规则和构造详图》(03G101)4、《钢筋机械连接通用技术规程》JGJ107-2003)5、《滚轧直螺纹钢筋连接接头》JG163-2004)6、河南省建筑设计研究院有限公司提供的设计图纸及相关的图纸会审记录、设计变更洽商.二、工程概况本工程共计 2 栋,总建筑面积:36311.8m2,其中地下:1322.6m2,地上:34989.1m2。建筑层数及建筑高度:9#楼地下 1 层,地上 27+1 层,建筑高度:91.64m。10#楼地下 1 层,地上 25 层 91.64m。建筑结构形式:剪力墙结构。使用年限为 50 年,抗震设防烈度为 7 度。本工程的混凝土结构的环境类别:一类和二(a)类,和二(b)室内为一类,室内卫生间为二(a)类,室外和地下部分二(b)。建筑抗震设防类别为丙类,建筑结构安全等级为:9#楼二级;10#为三级,所在地区的抗震设防烈度为 7 度,设计基本地震加速度 0.15g。本工程基础根据《永平路 1#地块项目岩土工程勘察报告》进行设计,本工程基础采用 PHC-A400(95)预应力静压管桩,无梁式筏板基础。地下室基础混凝土强度等级为 C35,外围挡墙 C40,砼抗渗等级均为 S6,防水混凝土施工配合比应通过试验确定。三、钢筋的连接形式钢筋规格(钢筋直径 mm)连接形式直径大于 16mm滚轧直螺纹直径等于 14mm竖向钢筋电渣压力焊直径小于 14mm搭接绑扎四、施工准备1.套筒:宜使用优质碳素结构钢或合金结构钢,应有供货单位出厂合格证、材质证明书、资料齐全方可使用。2.主要机具:套丝机、管钳扳手、力矩板手等。3.凡从事带肋钢筋螺纹连接工作的工人必须经过技术培训,持证上岗,班组成员相对固定。4.作业场地应有安全防护措施,加强劳动保护,防止发生触电、机械损伤等事故。5、钢筋按工程进度要求进场,出厂资料齐全且复试合格。五、施工工艺1.工艺过程:钢筋下料 T 钢筋剥肋、切削 T 钢筋滚轧螺纹 T 钢筋连接。2.钢筋下料:钢筋下料宜用无齿锯、专用锯片切割机等方法锯断,不宜用普通切筋机或电焊方法切断。要求钢筋切割端面垂直于钢筋轴线,端头不准挠曲,不得有马蹄形。3.钢筋滚丝:1)...
