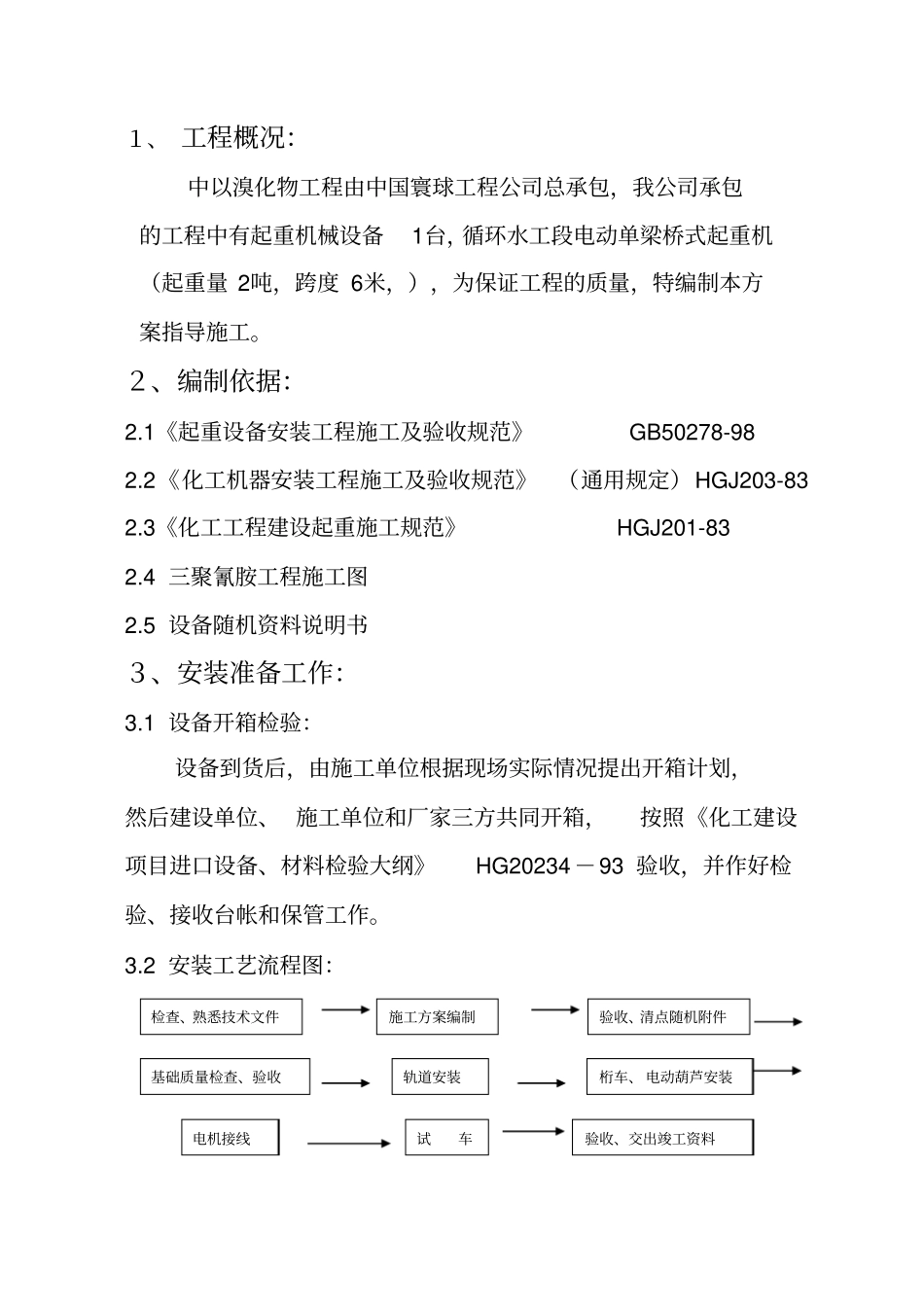

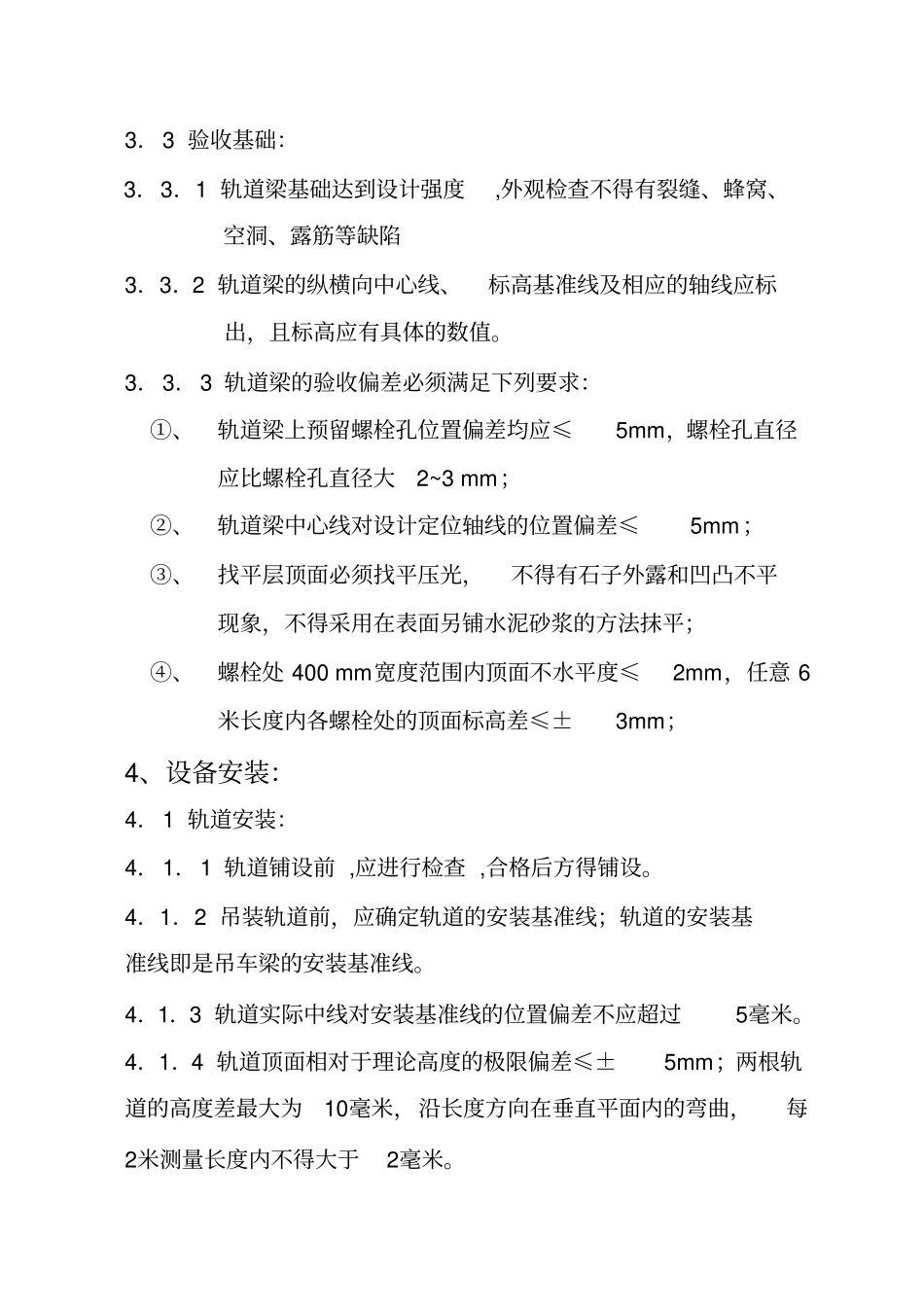

1、 工程概况:中以溴化物工程由中国寰球工程公司总承包,我公司承包的工程中有起重机械设备1台,循环水工段电动单梁桥式起重机(起重量 2吨,跨度 6米,),为保证工程的质量,特编制本方案指导施工。2、编制依据:2.1《起重设备安装工程施工及验收规范》GB50278-98 2.2 《化工机器安装工程施工及验收规范》(通用规定)HGJ203-83 2.3《化工工程建设起重施工规范》HGJ201-83 2.4 三聚氰胺工程施工图2.5 设备随机资料说明书3、安装准备工作:3.1 设备开箱检验:设备到货后,由施工单位根据现场实际情况提出开箱计划,然后建设单位、 施工单位和厂家三方共同开箱,按照《化工建设项目进口设备、材料检验大纲》HG20234 -93 验收,并作好检验、接收台帐和保管工作。3.2 安装工艺流程图:检查、熟悉技术文件施工方案编制验收、清点随机附件基础质量检查、验收轨道安装桁车、 电动葫芦安装电机接线试车验收、交出竣工资料3.3 验收基础:3.3.1 轨道梁基础达到设计强度,外观检查不得有裂缝、蜂窝、空洞、露筋等缺陷3.3.2 轨道梁的纵横向中心线、标高基准线及相应的轴线应标出,且标高应有具体的数值。3.3.3 轨道梁的验收偏差必须满足下列要求:①、轨道梁上预留螺栓孔位置偏差均应≤5mm,螺栓孔直径应比螺栓孔直径大2~3 mm;②、轨道梁中心线对设计定位轴线的位置偏差≤5mm;③、找平层顶面必须找平压光,不得有石子外露和凹凸不平现象,不得采用在表面另铺水泥砂浆的方法抹平;④、螺栓处 400 mm宽度范围内顶面不水平度≤2mm,任意 6米长度内各螺栓处的顶面标高差≤±3mm;4、设备安装:4.1 轨道安装:4.1.1 轨道铺设前 ,应进行检查 ,合格后方得铺设。4.1.2 吊装轨道前,应确定轨道的安装基准线;轨道的安装基准线即是吊车梁的安装基准线。4.1.3 轨道实际中线对安装基准线的位置偏差不应超过5毫米。4.1.4 轨道顶面相对于理论高度的极限偏差≤±5mm;两根轨道的高度差最大为10毫米,沿长度方向在垂直平面内的弯曲,每2米测量长度内不得大于2毫米。4.1.5 桥式起重机两轨道中心线间距偏差不应超过±5mm。4.1.6 厂房横向同一位置上两条轨道顶面的相对标高差:柱子处≤± 10mm;其它处≤± 5mm。4.1.7 两条平行轨道的接头位置应互相错开,其距离不小于 600 mm,也不应等于吊车前后轮子的轮距;小车轨道的接头处必须对准。轨道中心线的侧向直线度必须符合以下要求:①、 每2米长度内的偏差不...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

起重机械安装方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
