百度文库- 让每个人平等地提升自我1 技 术 交 底 书交底单位:中铁十三局集团有限公司沈丹客专TJ-2 标三工区主送单位桥梁十队挖孔桩工班组编号工程名称人工挖孔桩日期人工挖孔桩技术交底一、临时防护挖孔桩考虑到基坑开挖影响到既有铁路稳定,在既有铁路一侧采取挖孔排桩方式进行加固防护
1)防护桩直径均为1
25m,中心间距均为1
2)嵌入岩石深度视开挖情况,由项目部工程部和工区工程部现场确定
3 )防护桩配筋根据《沈丹客专桥通- Ⅲ-02 》中直径为1
25m 的桩基最小配筋率配筋
原地面线跨沈丹高速公路 4#特大桥跨铁路平面图跨沈丹高速公路 4#特大桥跨铁路跨越处地质图注:1、图中单位均以米计
2、防护桩直径均为 1
25米,中心间距均为 1
3、嵌入岩石深度视开挖情况,由项目部工程部和工区工程部现场确定
4、防护桩配筋根据《沈丹客专桥通- Ⅲ-02》中直径为 1
25米的桩基最小配筋率配筋

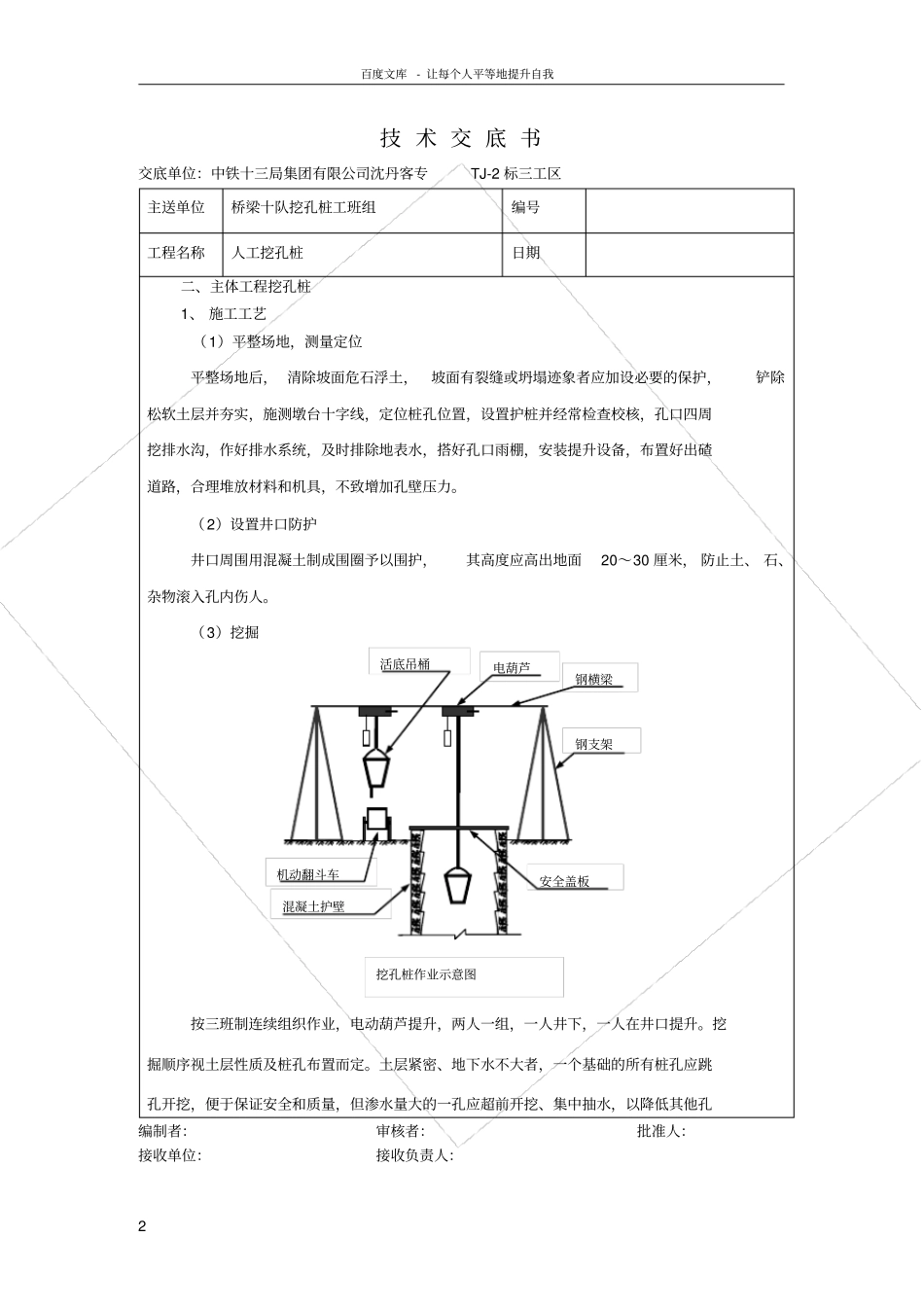

编制者:审核者:批准人:接收单位:接收负责人:百度文库- 让每个人平等地提升自我2 技 术 交 底 书交底单位:中铁十三局集团有限公司沈丹客专TJ-2 标三工区主送单位桥梁十队挖孔桩工班组编号工程名称人工挖孔桩日期二、主体工程挖孔桩1、 施工工艺(1)平整场地,测量定位平整场地后, 清除坡面危石浮土,坡面有裂缝或坍塌迹象者应加设必要的保护,铲除松软土层并夯实,施测墩台十字线,定位桩孔位置,设置护桩并经常检查校核,孔口四周挖排水沟,作好排水系统,及时排除地表水,搭好孔口雨棚,安装提升设备,布置好出碴道路,合理堆放材料和机具,不致增加孔壁压力
(2)设置井口防护井口周围用混凝土制成围圈予以围护,其高度应高出地面20~30 厘米, 防止土、 石、杂物滚入孔内伤人
(3)挖掘按三班制连续组织作业,电动葫芦提升,两人一组,一人井下,一人在井口提升
挖掘顺序视土层性质及桩孔布置而
