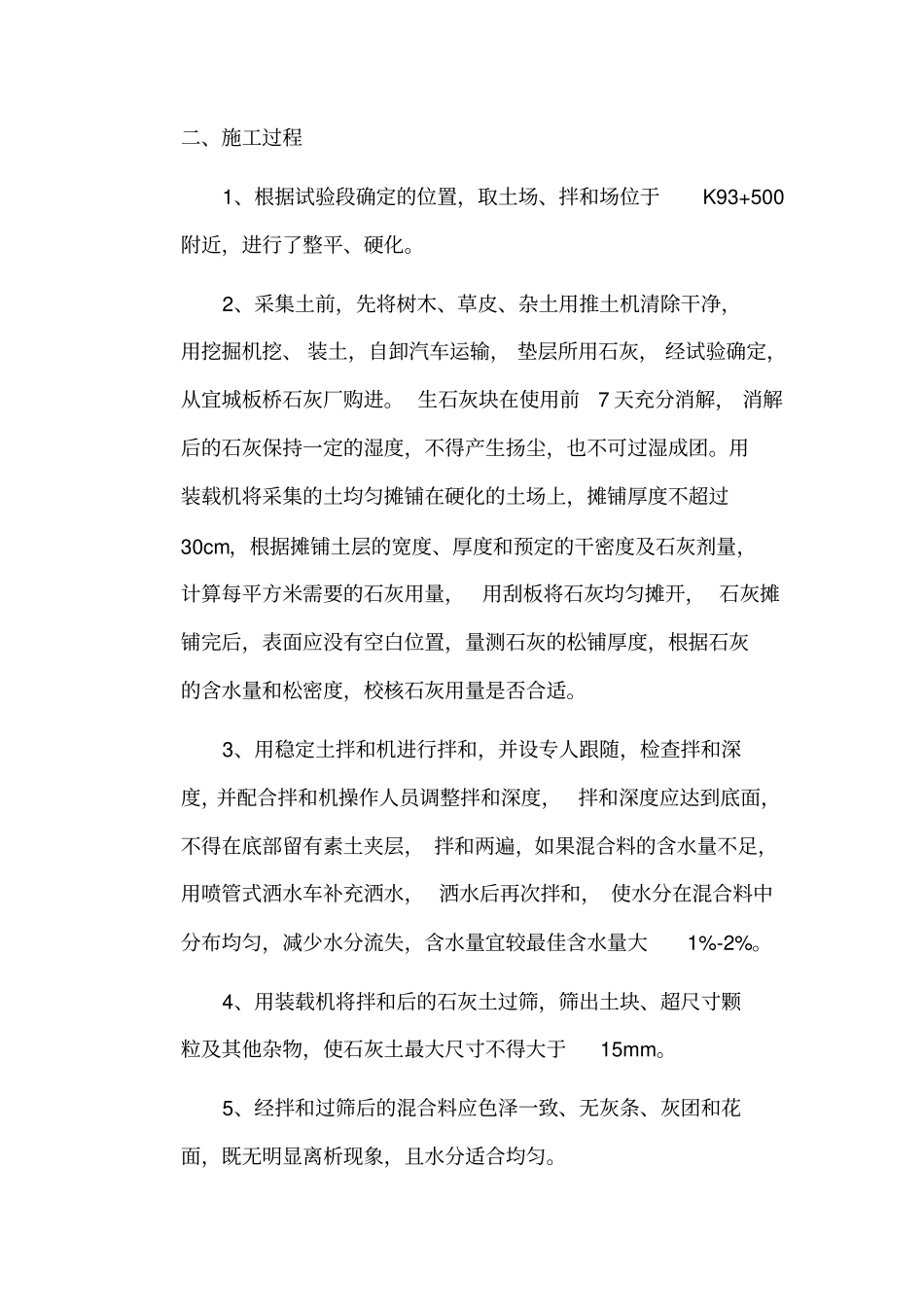

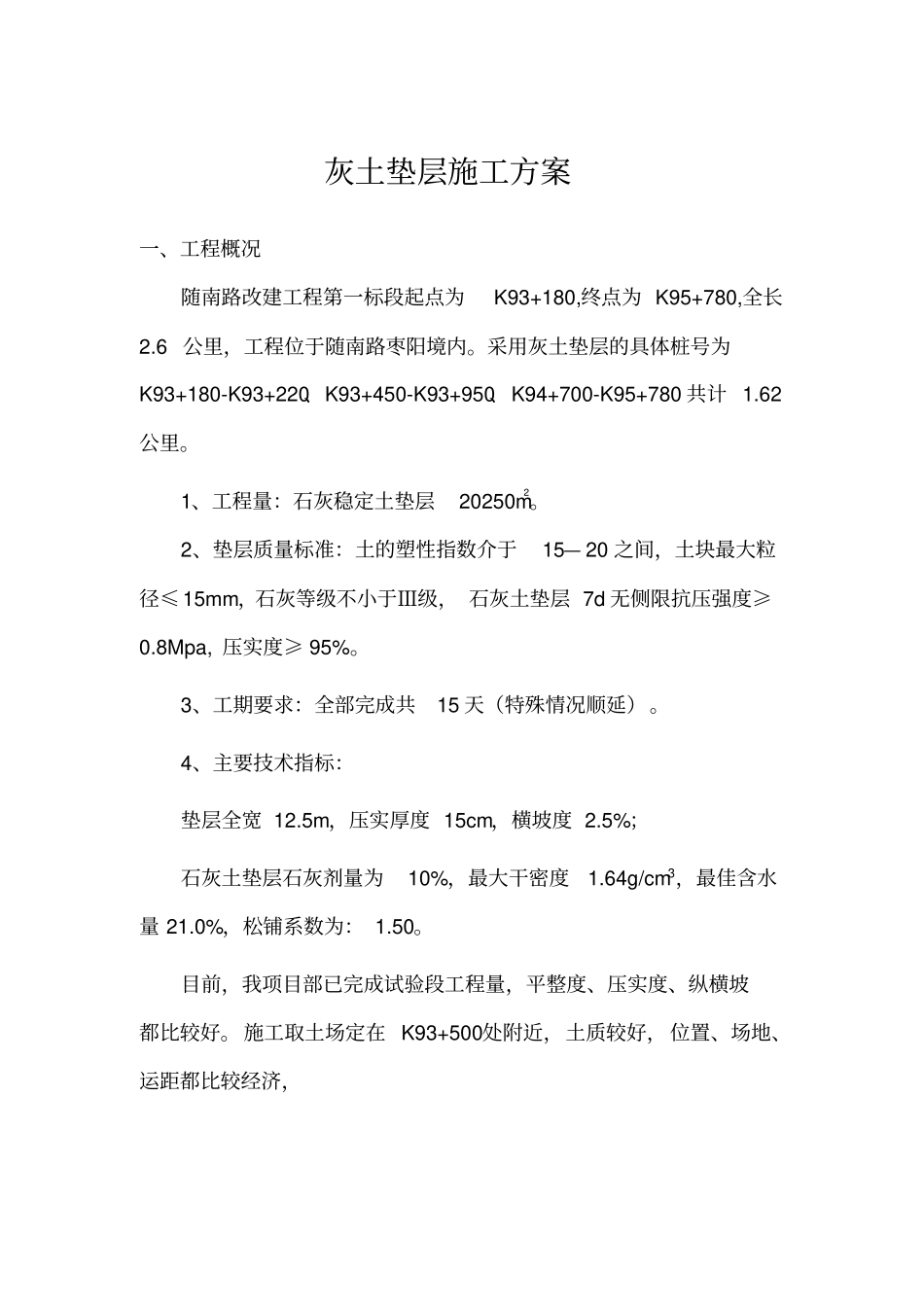

灰土垫层施工方案一、工程概况随南路改建工程第一标段起点为K93+180,终点为 K95+780,全长2.6 公里,工程位于随南路枣阳境内。采用灰土垫层的具体桩号为K93+180-K93+220、K93+450-K93+950、K94+700-K95+780 共计 1.62公里。1、工程量:石灰稳定土垫层20250m2。2、垫层质量标准:土的塑性指数介于15— 20 之间,土块最大粒径≤15mm,石灰等级不小于Ⅲ级, 石灰土垫层 7d 无侧限抗压强度≥0.8Mpa, 压实度≥ 95%。3、工期要求:全部完成共15 天(特殊情况顺延)。4、主要技术指标:垫层全宽 12.5m,压实厚度 15cm,横坡度 2.5%;石灰土垫层石灰剂量为10%,最大干密度1.64g/cm3,最佳含水量 21.0%,松铺系数为: 1.50。目前,我项目部已完成试验段工程量,平整度、压实度、纵横坡都比较好。施工取土场定在 K93+500处附近,土质较好,位置、场地、运距都比较经济,二、施工过程1、根据试验段确定的位置,取土场、拌和场位于K93+500附近,进行了整平、硬化。2、采集土前,先将树木、草皮、杂土用推土机清除干净,用挖掘机挖、 装土,自卸汽车运输, 垫层所用石灰, 经试验确定,从宜城板桥石灰厂购进。 生石灰块在使用前7 天充分消解, 消解后的石灰保持一定的湿度,不得产生扬尘,也不可过湿成团。用装载机将采集的土均匀摊铺在硬化的土场上,摊铺厚度不超过30cm,根据摊铺土层的宽度、厚度和预定的干密度及石灰剂量,计算每平方米需要的石灰用量,用刮板将石灰均匀摊开, 石灰摊铺完后,表面应没有空白位置,量测石灰的松铺厚度,根据石灰的含水量和松密度,校核石灰用量是否合适。3、用稳定土拌和机进行拌和,并设专人跟随,检查拌和深度,并配合拌和机操作人员调整拌和深度,拌和深度应达到底面,不得在底部留有素土夹层, 拌和两遍,如果混合料的含水量不足,用喷管式洒水车补充洒水, 洒水后再次拌和, 使水分在混合料中分布均匀,减少水分流失,含水量宜较最佳含水量大1%-2%。4、用装载机将拌和后的石灰土过筛,筛出土块、超尺寸颗粒及其他杂物,使石灰土最大尺寸不得大于15mm。5、经拌和过筛后的混合料应色泽一致、无灰条、灰团和花面,既无明显离析现象,且水分适合均匀。6、试验准备在石灰土施工前, 首先对料场中有代表性的土样进行以下试验(括号内为结果) :颗粒分析(细粒土)、液限和塑性指数(42.7,18.7 )、击实试验( 1.64 ,21.0%),检验石灰的有效氧化钙及氧化镁含量( 83.2%,II 级)。7、垫层...
