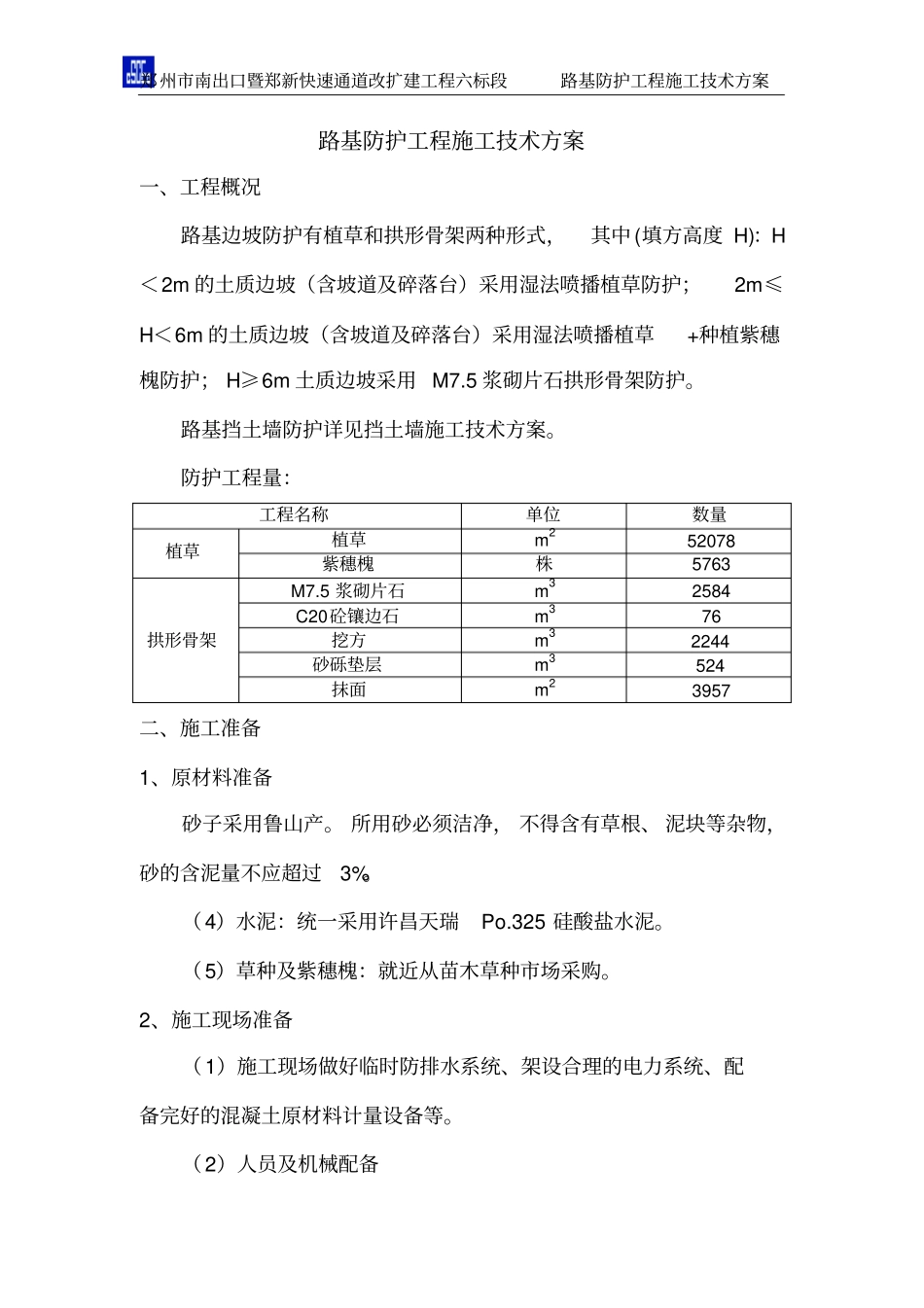

郑州市南出口暨郑新快速通道改扩建工程六标段路基防护工程施工技术方案路基防护工程施工技术方案一、工程概况路基边坡防护有植草和拱形骨架两种形式,其中(填方高度 H):H<2m 的土质边坡(含坡道及碎落台)采用湿法喷播植草防护;2m≤H<6m 的土质边坡(含坡道及碎落台)采用湿法喷播植草+种植紫穗槐防护; H≥6m 土质边坡采用 M7
5 浆砌片石拱形骨架防护
路基挡土墙防护详见挡土墙施工技术方案
防护工程量:工程名称单位数量植草植草m252078 紫穗槐株5763 拱形骨架M7
5 浆砌片石m32584 C20砼镶边石m376 挖方m32244 砂砾垫层m3524 抹面m23957 二、施工准备1、原材料准备砂子采用鲁山产
所用砂必须洁净, 不得含有草根、 泥块等杂物,砂的含泥量不应超过3%
(4)水泥:统一采用许昌天瑞Po
325 硅酸盐水泥
(5)草种及紫穗槐:就近从苗木草种市场采购
2、施工现场准备(1)施工现场做好临时防排水系统、架设合理的电力系统、配备完好的混凝土原材料计量设备等

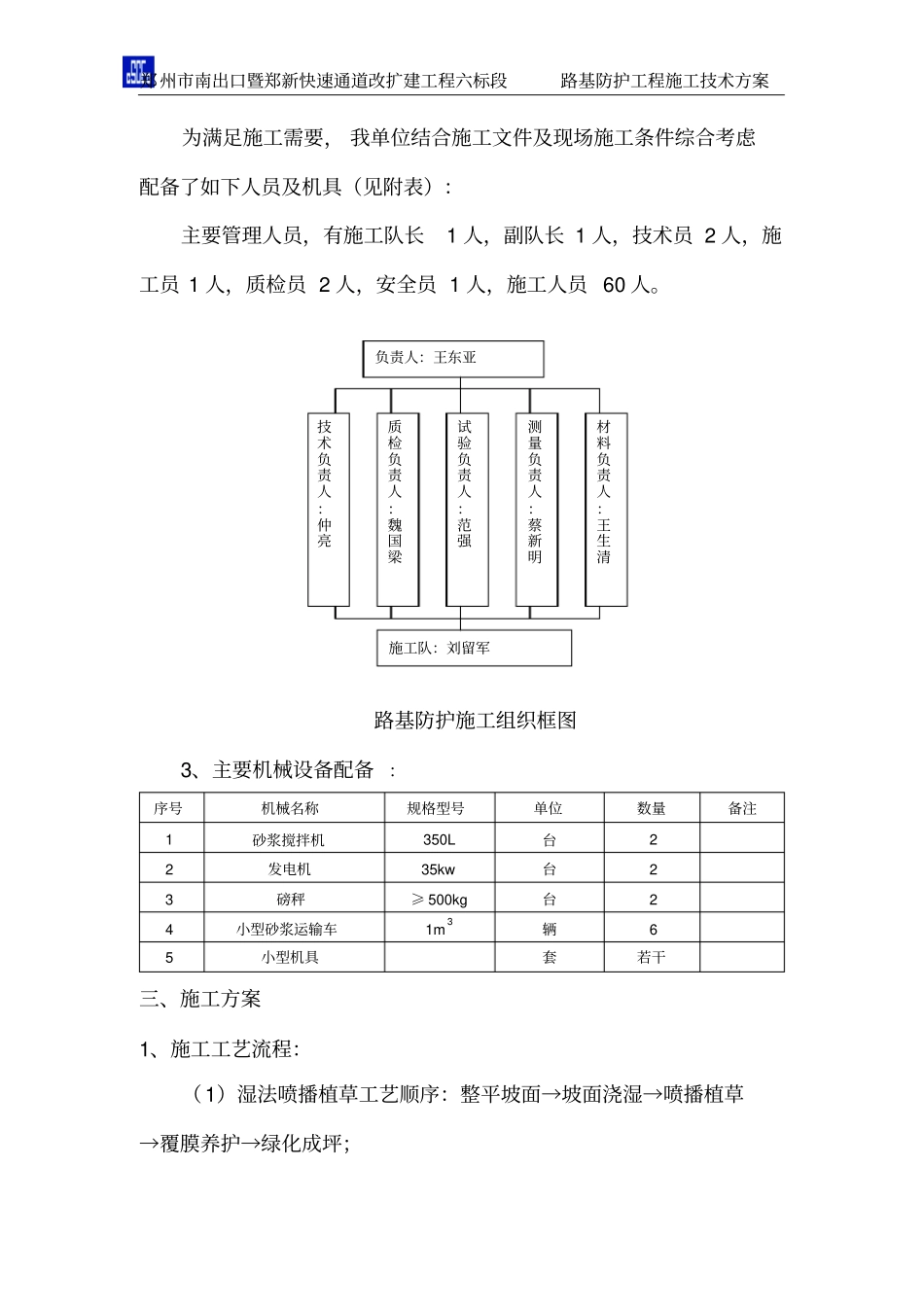

(2)人员及机械配备郑州市南出口暨郑新快速通道改扩建工程六标段路基防护工程施工技术方案为满足施工需要, 我单位结合施工文件及现场施工条件综合考虑配备了如下人员及机具(见附表):主要管理人员,有施工队长1 人,副队长 1 人,技术员 2 人,施工员 1 人,质检员 2 人,安全员 1 人,施工人员 60 人

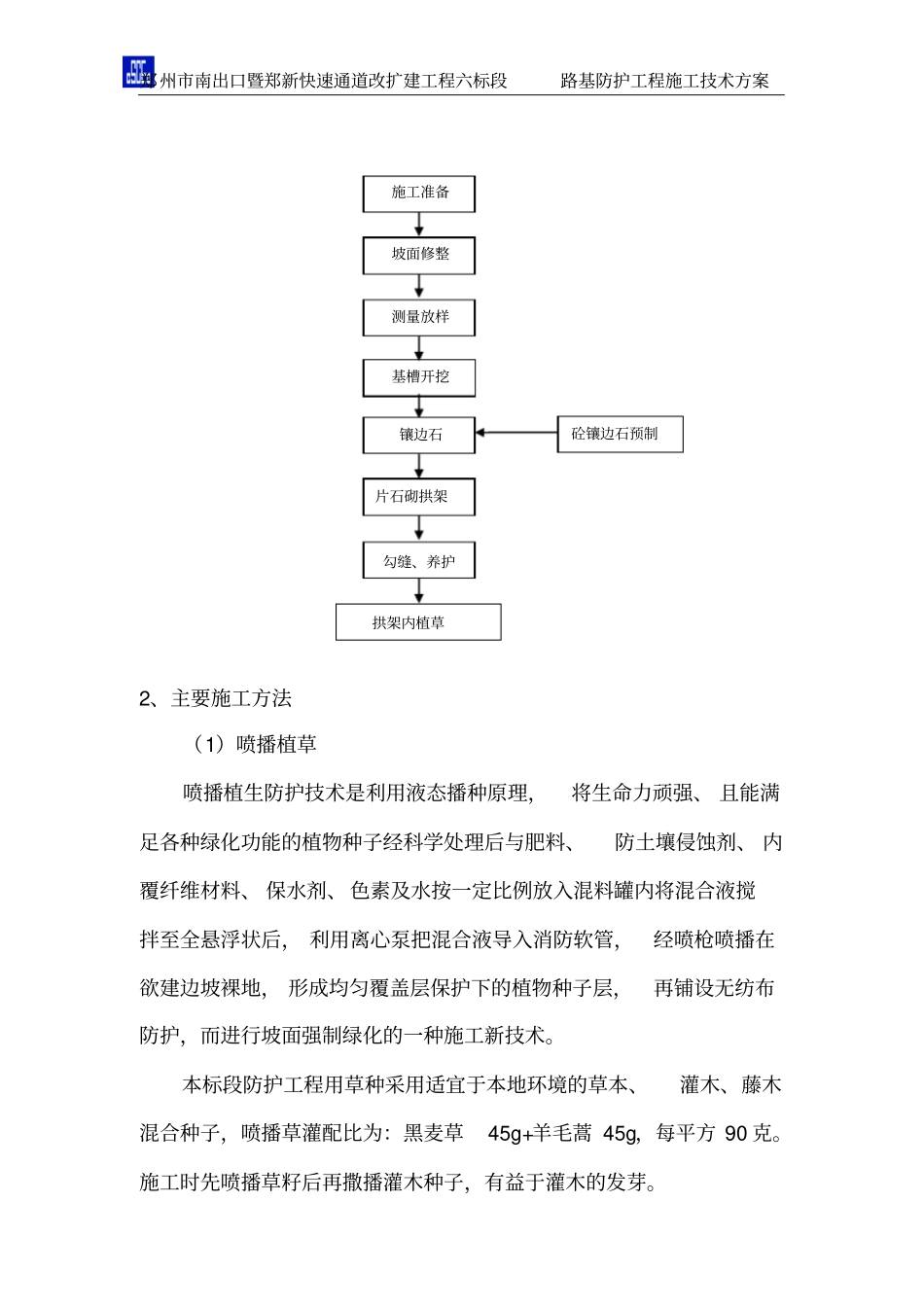

路基防护施工组织框图3、主要机械设备配备:序号机械名称规格型号单位数量备注1 砂浆搅拌机350L 台2 2 发电机35kw 台2 3 磅秤≥ 500kg 台2 4 小型砂浆运输车1m3辆6 5 小型机具套若干三、施工方案1、施工工艺流程:(1)湿法喷播植草工艺顺序:整平坡面→坡面浇湿→喷播植草→覆膜养护→绿化成坪;负责人:王东亚技术负责人:仲亮质检负责人:魏国梁试验负责人:范强测量负责人
