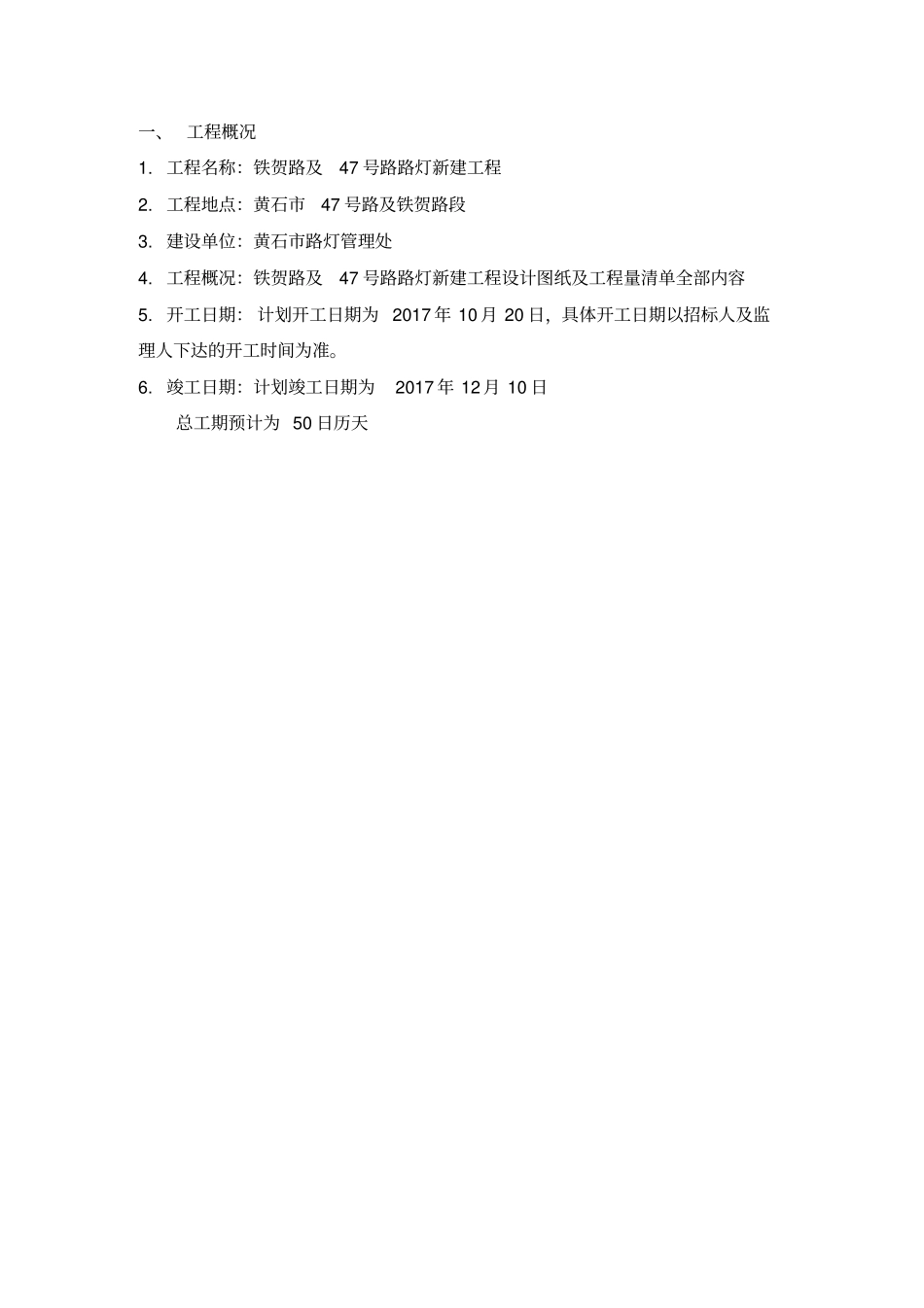

一、 工程概况1. 工程名称:铁贺路及47 号路路灯新建工程2. 工程地点:黄石市47 号路及铁贺路段3. 建设单位:黄石市路灯管理处4. 工程概况:铁贺路及47 号路路灯新建工程设计图纸及工程量清单全部内容5. 开工日期: 计划开工日期为 2017 年 10 月 20 日,具体开工日期以招标人及监理人下达的开工时间为准。6. 竣工日期:计划竣工日期为2017 年 12 月 10 日总工期预计为 50 日历天二、 施工部署本工程工程施工体量大、质量标准高,为了保证高标准如期完成施工任务,需综合考虑各方面的影响因素,做到各施工作业面充分,前后工序衔接连续,即立体交叉,又均衡有节奏。经过仔细研究招标图纸,反复论证,并结合公司以往施工经验来对本工程进行了总体部署如下:( 一) 深化设计阶段:在投标深化设计的基础上, 立即安排专门的设计人员深入现场,进行更进一步的踏勘、测量,与业主单位、相关顾问单位、机电综合单位、园林绿化单位、石材单位等沟通,进行更为细致的深化,制定出更为具体可行的、 可指导施工的深化设计方案报送顾问审批。顾问审批过程中我司将委派专人负责,常驻现场,及时与相关顾问沟通,尽力缩短图纸审批、审核的时间, 为及时进场正式施工打下坚实的基础及创造必要的条件。( 二) 施工准备阶段在继续深化设计的同时, 将同步进行前期准备工作:与业主现场代表、监理单位及各相关交叉作业单位进行沟通建立联系,熟悉进场时各方的工作流程及要求,报送相关手续,进行临建、临设的规划、布置;人员、机械设备的进场、调配,常用材料如管材、线材等的采购、备料,熟悉现场环境、现场预留预埋管线现状,进行管线及灯具样板段的定位、测量和复核工作, 为施工生产条件创造条件。一旦深化方案审批、审核通过,马上进行图纸会审和方案交底,然后展开样板段施工。( 三) 管线敷设、灯具安装施工阶段结合工程实际情况及工期要求,从总体部署上,本项目采取紧密协同、伴随施工的方式,紧密结合幕道路施工、园林绿化单位展开施工, 各个施工部位再根据相关专业的施工进度,随时调整劳动力部署,见缝插针地展开施工, 以确保总工期目标的实现。( 四) 系统调试阶段分为照明灯具试运行单项调试阶段和照明系统联动调试两个阶段。其中系统联调尤为重要。此阶段将及时与设计、业主、监理单位沟通,征求意见、满足要求,达到业主单位满意的照明效果,做到功能和效果的和谐统一。( 五) 竣工清理、验收阶段工程安装...
