路面底基层施工技术方案一、方案编制依据及原则1
1 本施工方案编制依据1
1 本标段合同文件;1
2 施工设计图纸及施工图设计技术交底报告;1
3 龙口至青岛高速公路莱西至城阳段项目工程建设管理手册;1
4 山东省高速公路施工标准化管理指南;1
5 《公路工程检验评定标准》 (JTG F80/1— 2004);1
6 《公路路基施工技术规范》 (JTG/T F10— 2006);1
7 《公路路面基层施工技术规范》 (JTJ 034 — 2000);1
8 本标段总体施工组织设计和总体施工进度计划
2 方案编制原则1
1 严格遵循设计文件、技术规范和质量验收标准的原则
能够正确指导施工,确保工程质量优良
2 坚持实事求是的原则
实事求是的确定工期、施工方案,确保按期、优质、安全、高效完成本工程建设任务
二、工程概况工程概况:我标段施工 K129+750~K140+150段(含龙泉互通区、 即墨停车区、即墨东互通区),路面底基层采用厚18cm水泥稳定风化砂和厚20cm水泥稳定风化砂两种,工程量厚18cm水泥稳定风化砂381764m2,厚 20cm水泥稳定风化砂29075m2

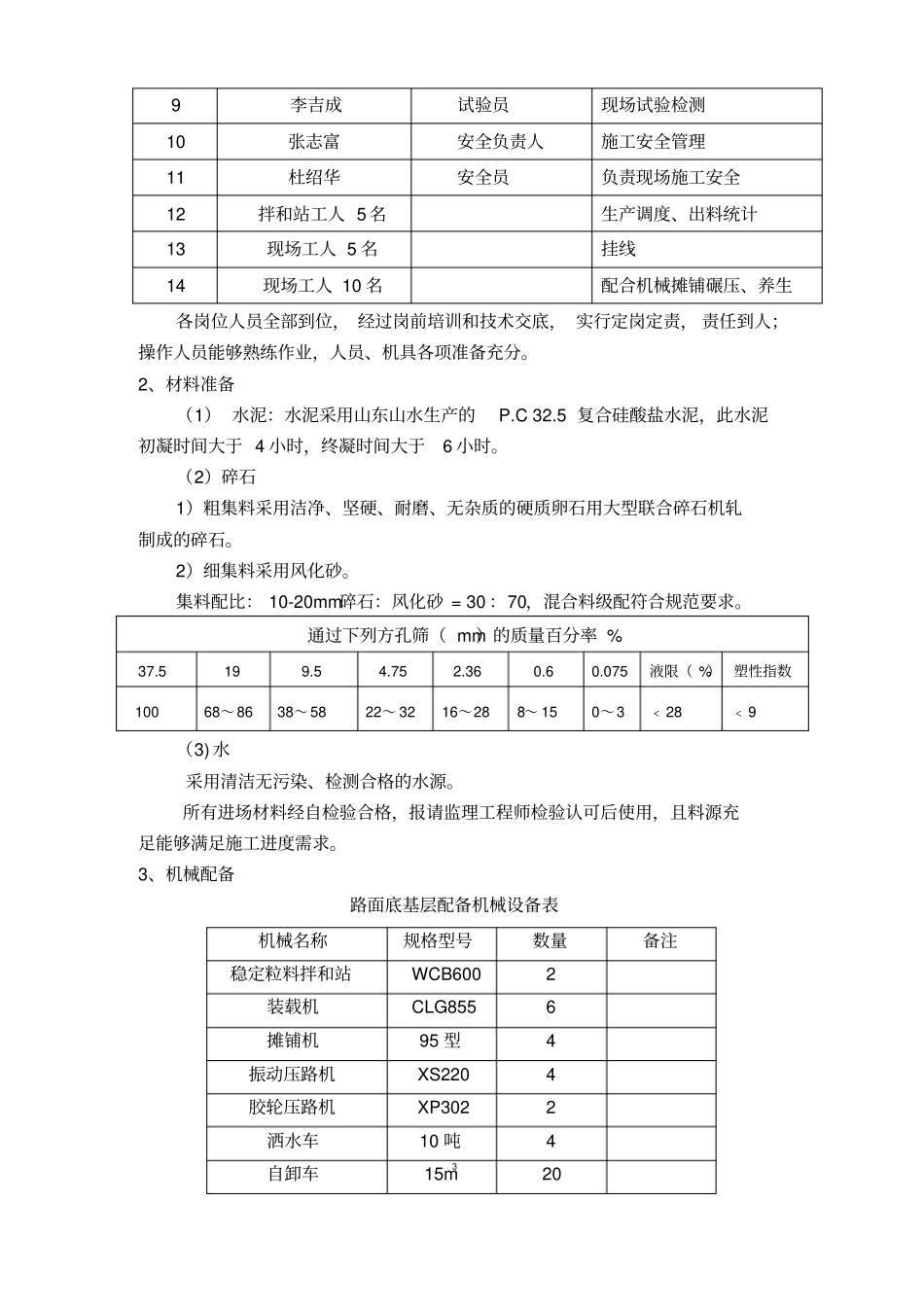

三、施工准备1、人员安排:序号人员姓名职务管理内容1 于海波副经理负责路面施工全面调度2 邰春柱工长负责水稳层现场管理3 刘伟机械部长负责水稳站管理4 凡 锐现场工长现场施工劳务人员管理5 赵俊宇质检员现场质量控制及跟踪监测6 张孝杰测量员施工测量放样7 邢志斌技术员测量挂线8 王宪伟试验室主任原材料、混合料试验检测各岗位人员全部到位, 经过岗前培训和技术交底, 实行定岗定责, 责任到人;操作人员能够熟练作业,人员、机具各项准备充分
2、材料准备(1) 水泥:水泥采用山东山水生产的P
5 复合硅酸盐水泥,此水泥初凝时间大于 4 小时,终凝时间大于6
