三环线西段维修改造(汪家嘴-额头湾)工程四标段(桩号: K2+580

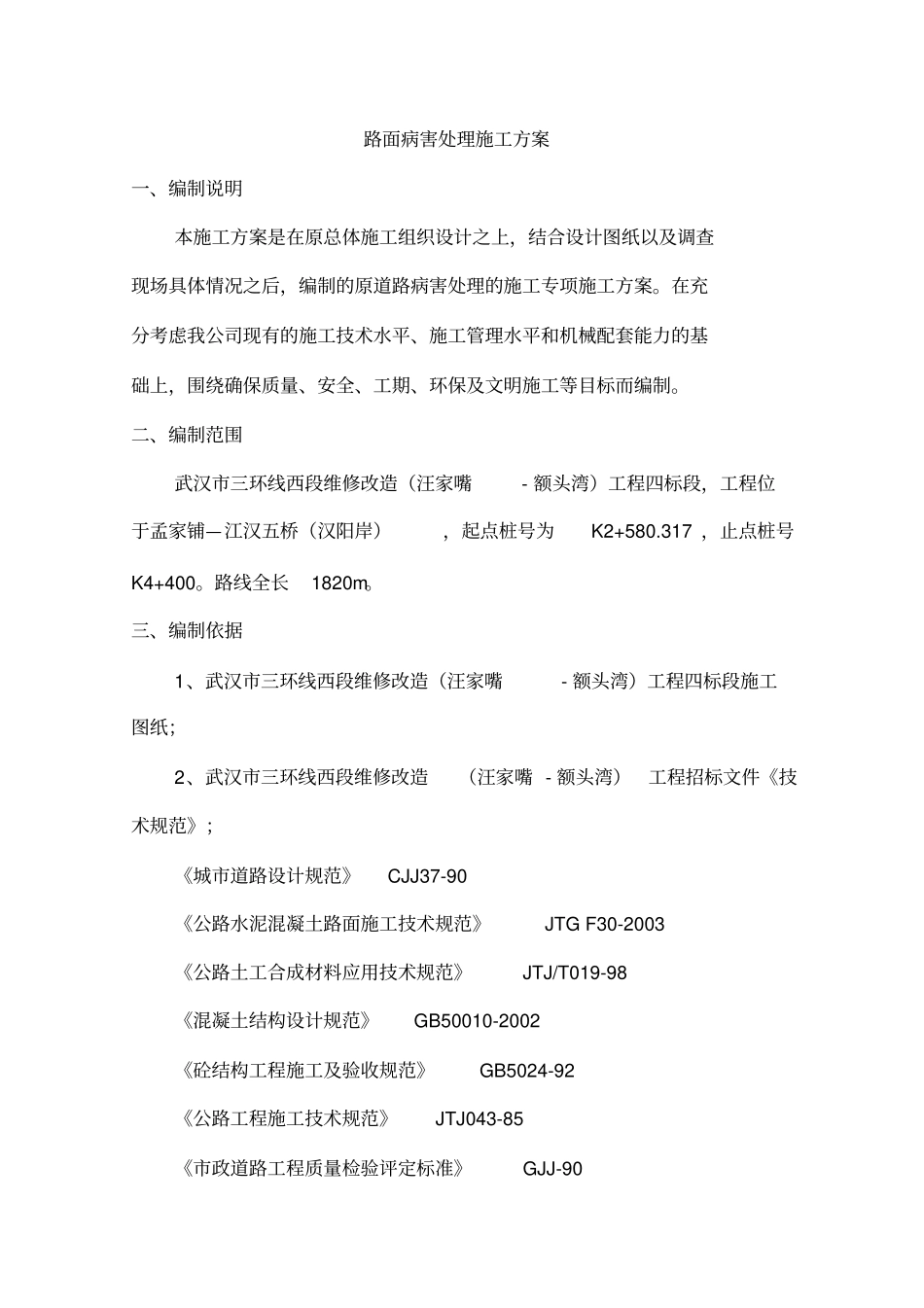

317 ~K4+400) 路面病害处理施工方案施工单位:中铁十一局四公司三环线西段维修改造四标段工程项目经理部编 制人 : 尹文举审 核 人:唐武编制日期:2008 年 5 月 28 日路面病害处理施工方案一、编制说明本施工方案是在原总体施工组织设计之上,结合设计图纸以及调查现场具体情况之后,编制的原道路病害处理的施工专项施工方案
在充分考虑我公司现有的施工技术水平、施工管理水平和机械配套能力的基础上,围绕确保质量、安全、工期、环保及文明施工等目标而编制
二、编制范围武汉市三环线西段维修改造(汪家嘴- 额头湾)工程四标段,工程位于孟家铺—江汉五桥(汉阳岸),起点桩号为K2+580
317 ,止点桩号K4+400
路线全长1820m
三、编制依据1、武汉市三环线西段维修改造(汪家嘴- 额头湾)工程四标段施工图纸;2、武汉市三环线西段维修改造(汪家嘴 - 额头湾)工程招标文件《技术规范》;《城市道路设计规范》CJJ37-90 《公路水泥混凝土路面施工技术规范》JTG F30-2003 《公路土工合成材料应用技术规范》JTJ/T019-98 《混凝土结构设计规范》GB50010-2002 《砼结构工程施工及验收规范》GB5024-92 《公路工程施工技术规范》JTJ043-85 《市政道路工程质量检验评定标准》GJJ-90 于加强市政工程路用商品混凝土质量管理的通知)四、项目概况1、项目整体概况三环线西段(额头湾~汪家嘴)是规划的三环线的一部分,为全封闭城市快速路,设计车速为80km/h ,路幅宽度为39 米,双向六车道,长约 11km,其中水泥路面长约4km,沥青路面长约7km,立交桥5 座,分别为额头湾立交、百威立交、米梁山立交(在建)、孟家铺立交和汪家嘴立交
道路沿线主要为农田和鱼塘,地表土多为可塑状态粘
