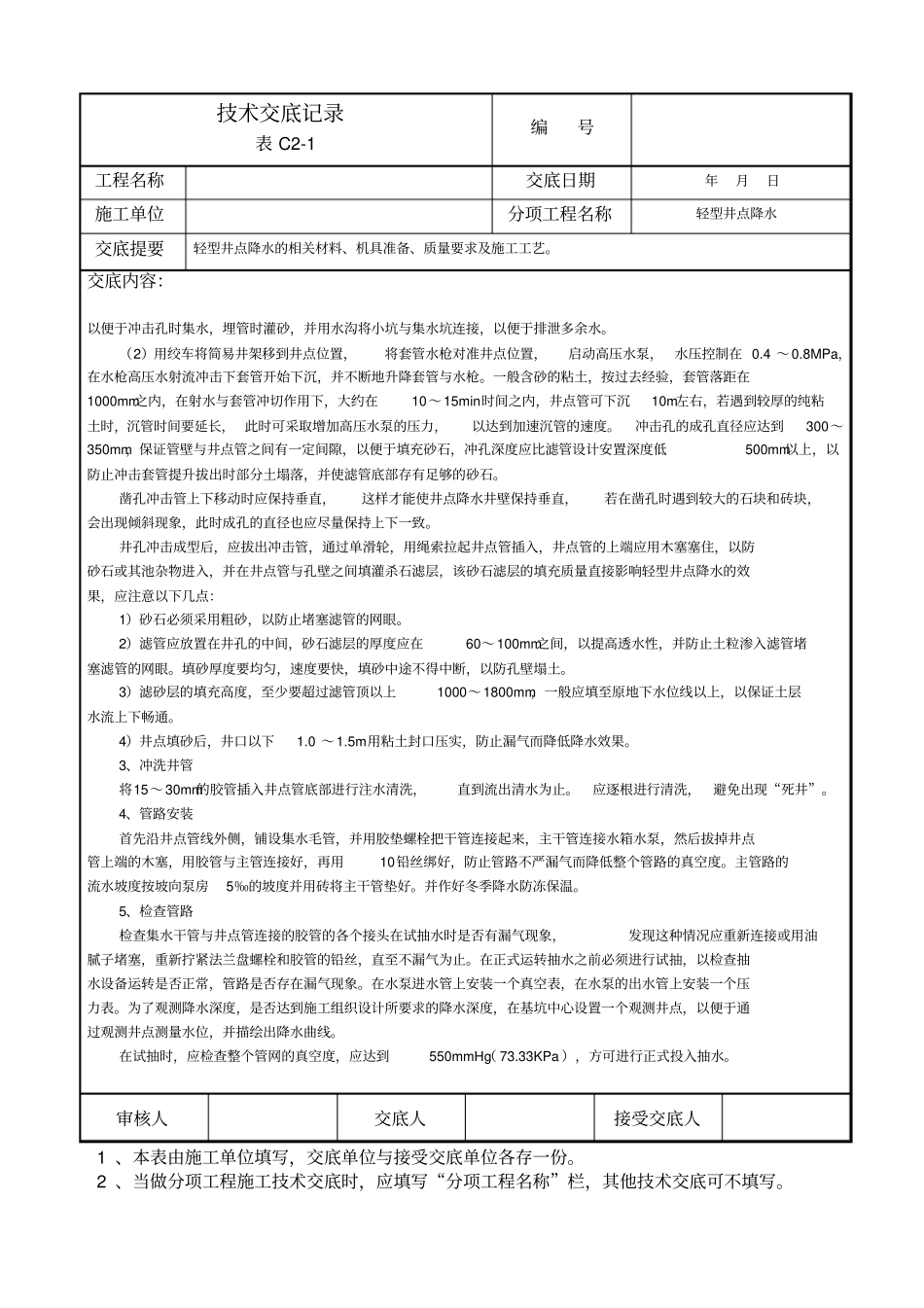

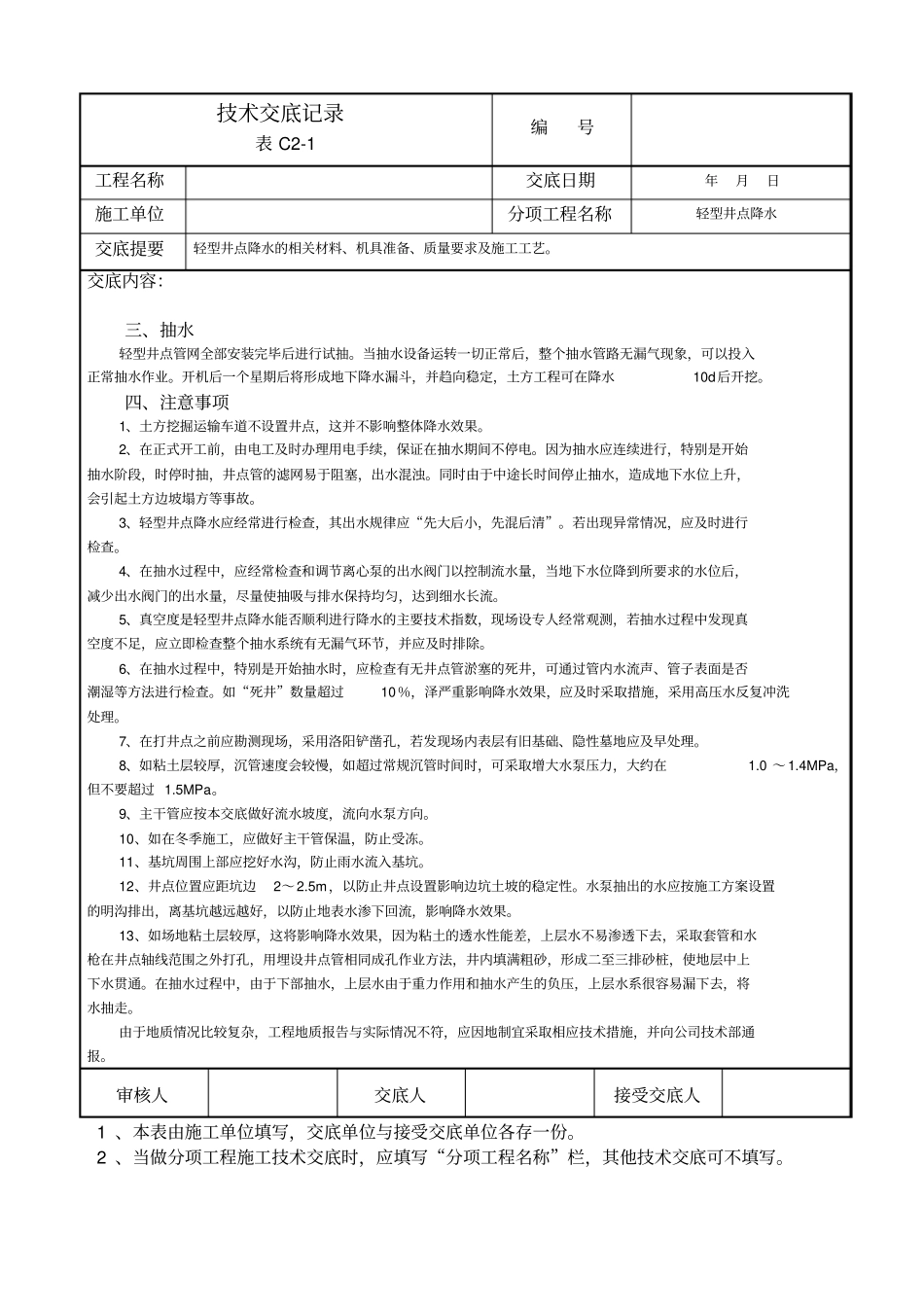

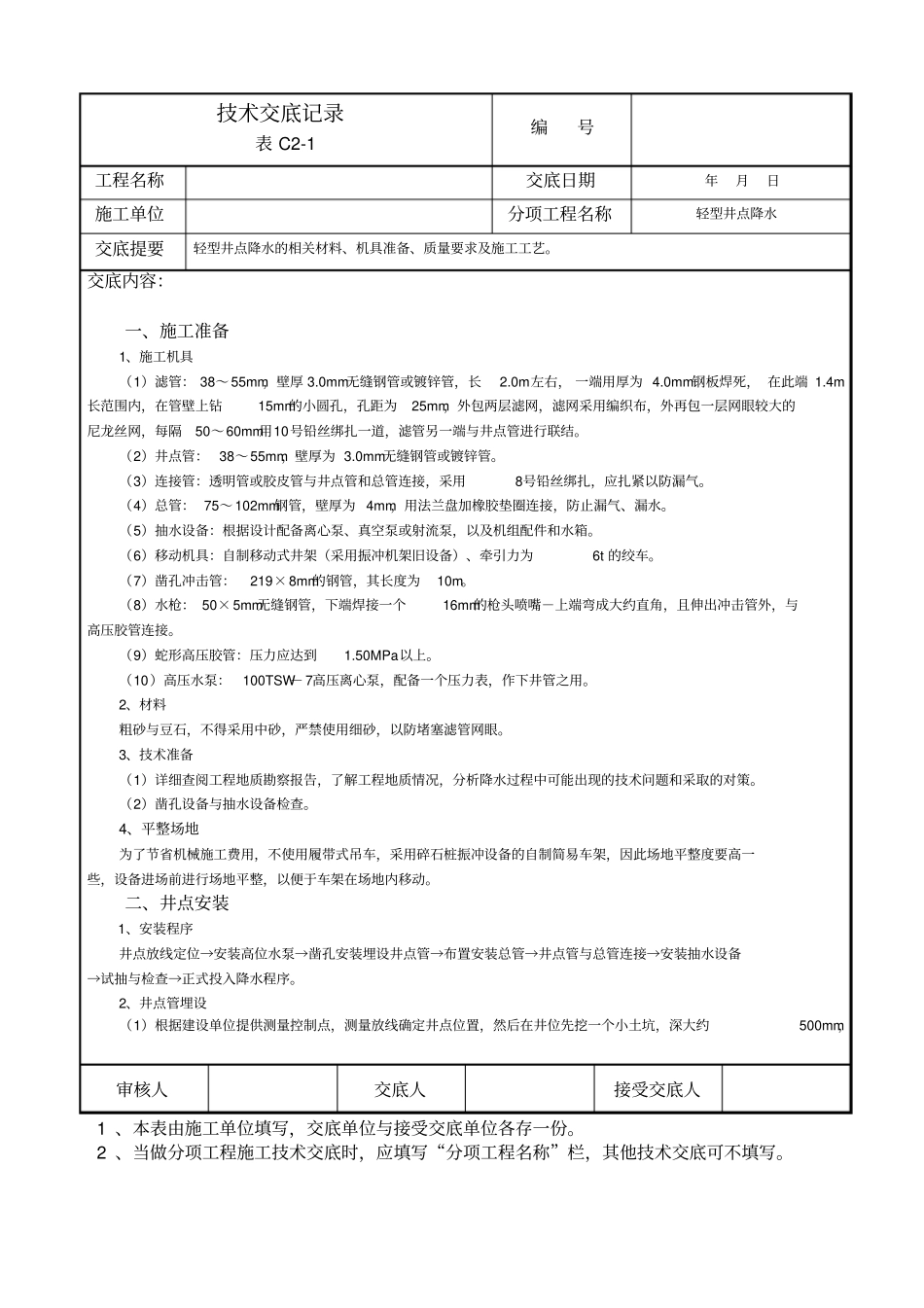

技术交底记录表 C2-1编号工程名称交底日期年月日施工单位分项工程名称轻型井点降水交底提要轻型井点降水的相关材料、机具准备、质量要求及施工工艺
交底内容:一、施工准备1、施工机具(1)滤管: 38~55mm,壁厚 3
0mm无缝钢管或镀锌管,长2
0m左右, 一端用厚为 4
0mm钢板焊死, 在此端 1
4m长范围内,在管壁上钻15mm的小圆孔,孔距为25mm,外包两层滤网,滤网采用编织布,外再包一层网眼较大的尼龙丝网,每隔50~60mm用10号铅丝绑扎一道,滤管另一端与井点管进行联结
(2)井点管: 38~55mm,壁厚为 3
0mm无缝钢管或镀锌管
(3)连接管:透明管或胶皮管与井点管和总管连接,采用8号铅丝绑扎,应扎紧以防漏气
(4)总管: 75~102mm钢管,壁厚为 4mm,用法兰盘加橡胶垫圈连接,防止漏气、漏水
(5)抽水设备:根据设计配备离心泵、真空泵或射流泵,以及机组配件和水箱
(6)移动机具:自制移动式井架(采用振冲机架旧设备)、牵引力为6t 的绞车
(7)凿孔冲击管:219×8mm的钢管,其长度为10m
(8)水枪: 50×5mm无缝钢管,下端焊接一个16mm的枪头喷嘴-上端弯成大约直角,且伸出冲击管外,与高压胶管连接
(9)蛇形高压胶管:压力应达到1
50MPa以上
(10)高压水泵:100TSW-7高压离心泵,配备一个压力表,作下井管之用
2、材料粗砂与豆石,不得采用中砂,严禁使用细砂,以防堵塞滤管网眼
3、技术准备(1)详细查阅工程地质勘察报告,了解工程地质情况,分析降水过程中可能出现的技术问题和采取的对策
(2)凿孔设备与抽水设备检查
4、平整场地为了节省机械施工费用,不使用履带式吊车,采用碎石桩振冲设备的自制简易车架,因此场地平整度要高一些,设备进场前进行场地平整,以便于车架在场地内移动
二、井点安装1、安装程序井点放线定位→安装高位水泵→凿孔
