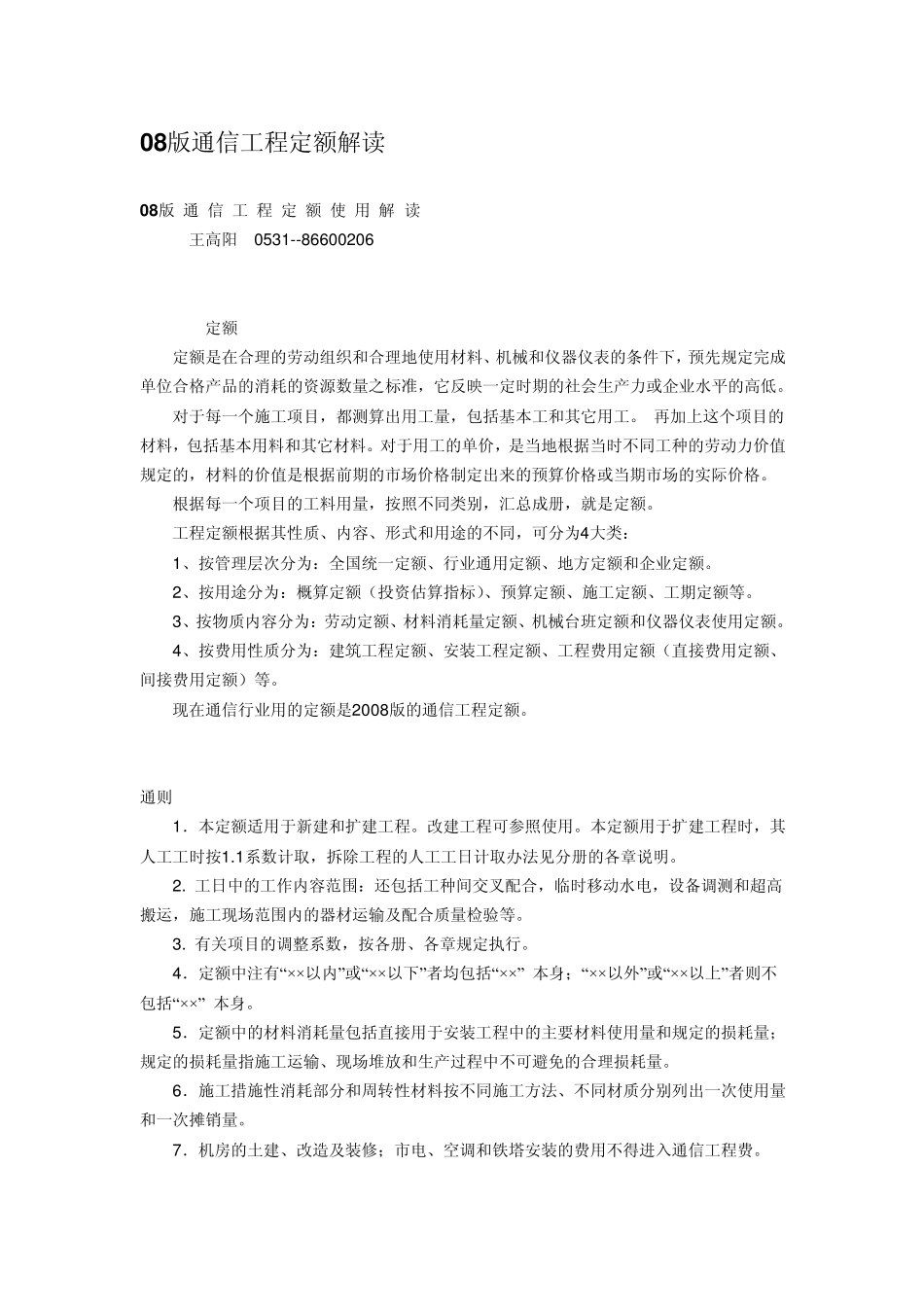

0 8 版通信工程定额解读 0 8 版 通 信 工 程 定 额 使 用 解 读 王高阳 0 5 3 1 --8 6 6 0 0 2 0 6 定额 定额是在合理的劳动组织和合理地使用材料、机械和仪器仪表的条件下,预先规定完成单位合格产品的消耗的资源数量之标准,它反映一定时期的社会生产力或企业水平的高低
对于每一个施工项目,都测算出用工量,包括基本工和其它用工
再加上这个项目的材料,包括基本用料和其它材料
对于用工的单价,是当地根据当时不同工种的劳动力价值规定的,材料的价值是根据前期的市场价格制定出来的预算价格或当期市场的实际价格
根据每一个项目的工料用量,按照不同类别,汇总成册,就是定额
工程定额根据其性质、内容、形式和用途的不同,可分为4 大类: 1 、按管理层次分为:全国统一定额、行业通用定额、地方定额和企业定额
2 、按用途分为:概算定额(投资估算指标)、预算定额、施工定额、工期定额等
3 、按物质内容分为:劳动定额、材料消耗量定额、机械台班定额和仪器仪表使用定额
4 、按费用性质分为:建筑工程定额、安装工程定额、工程费用定额(直接费用定额、间接费用定额)等
现在通信行业用的定额是2 0 0 8 版的通信工程定额

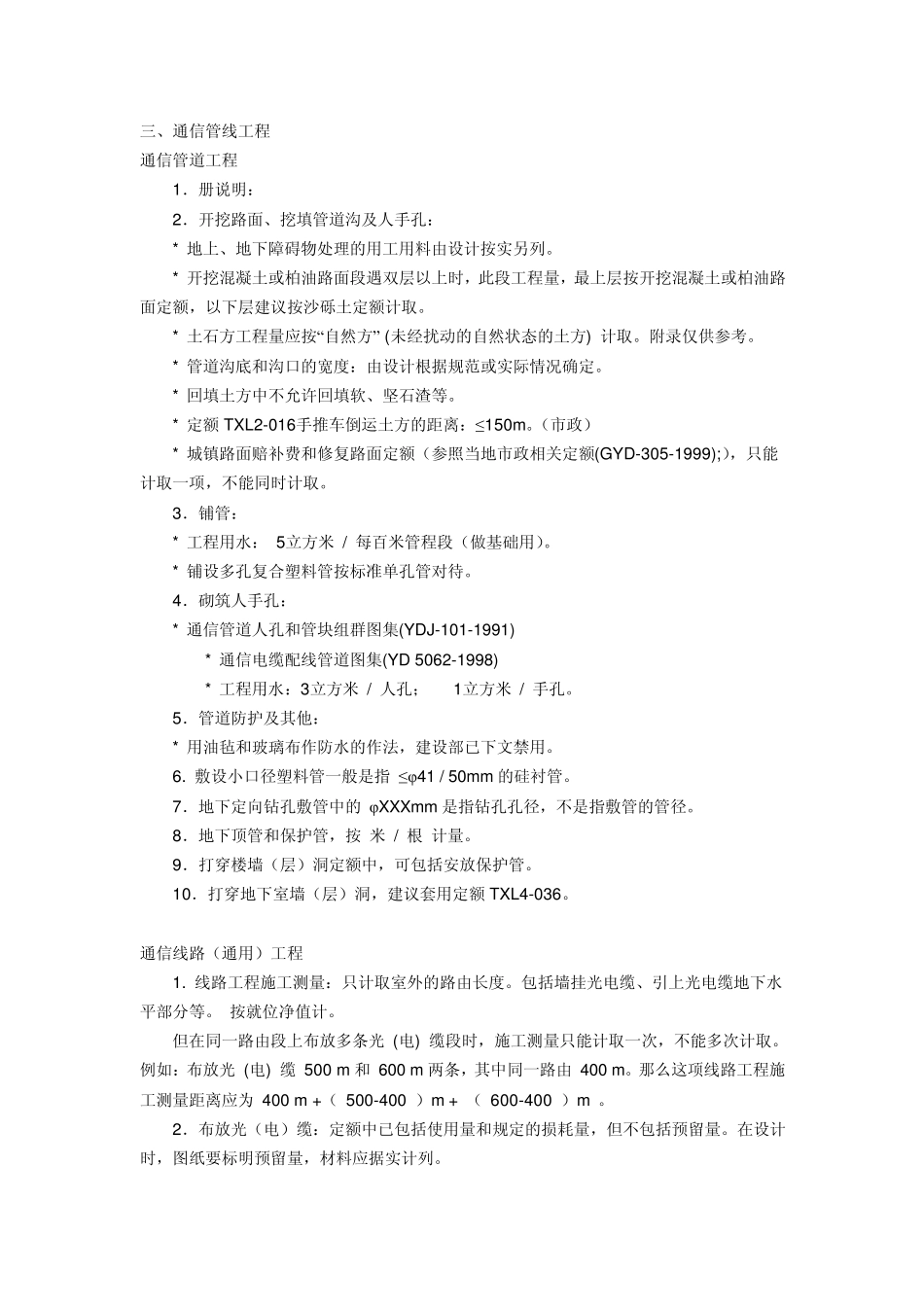

通则 1 .本定额适用于新建和扩建工程
改建工程可参照使用
本定额用于扩建工程时,其人工工时按1
1 系数计取,拆除工程的人工工日计取办法见分册的各章说明
工日中的工作内容范围:还包括工种间交叉配合,临时移动水电,设备调测和超高搬运,施工现场范围内的器材运输及配合质量检验等
有关项目的调整系数,按各册、各章规定执行
4 .定额中注有“××以内”或“××以下”者均包括“××” 本身;“××以外”或“××以上”者则不包括“××” 本身

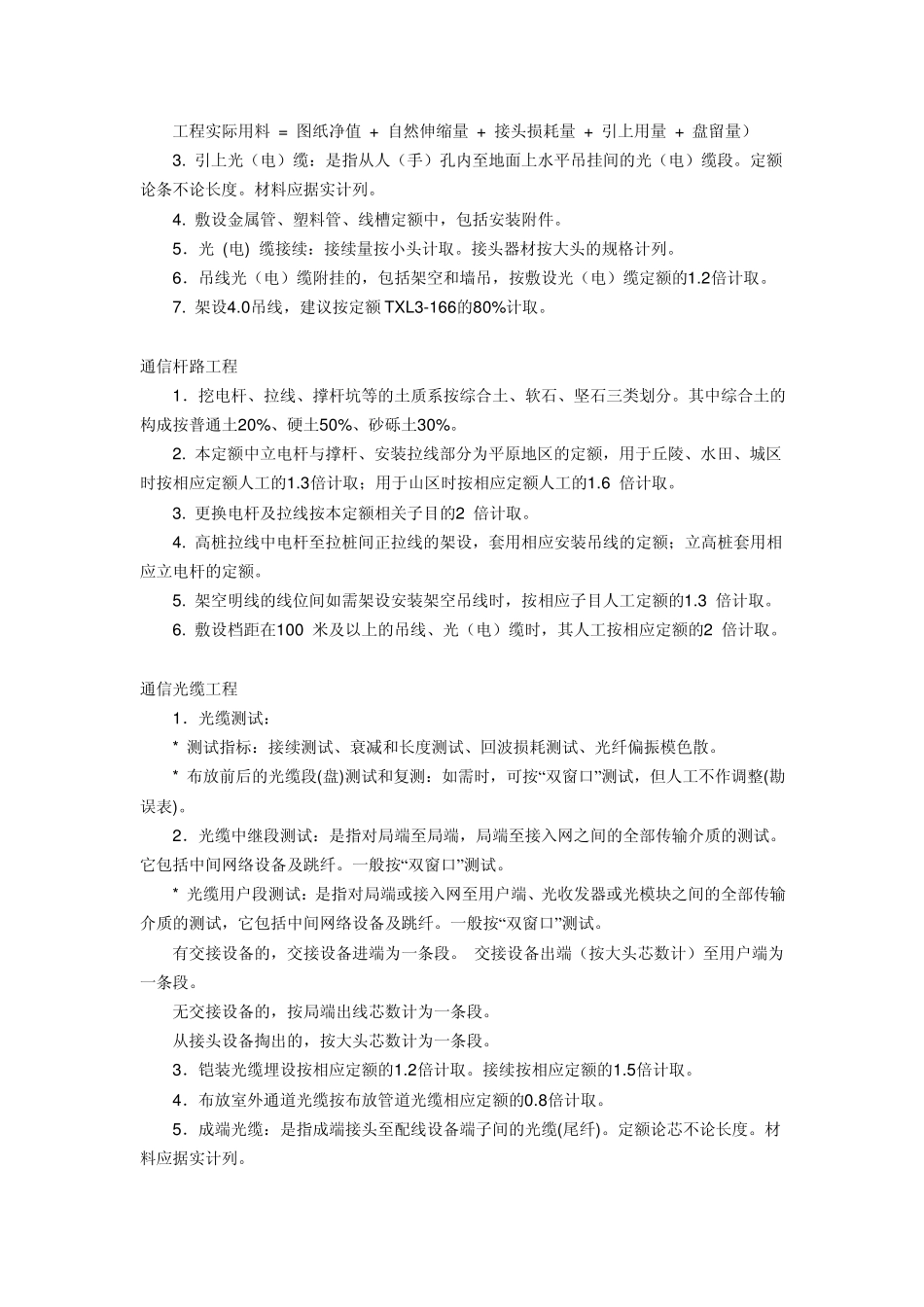

5 .定额中的材料消耗量包括直接用于安装工程中的主要材料使用量和规定的损耗量;规定的损
