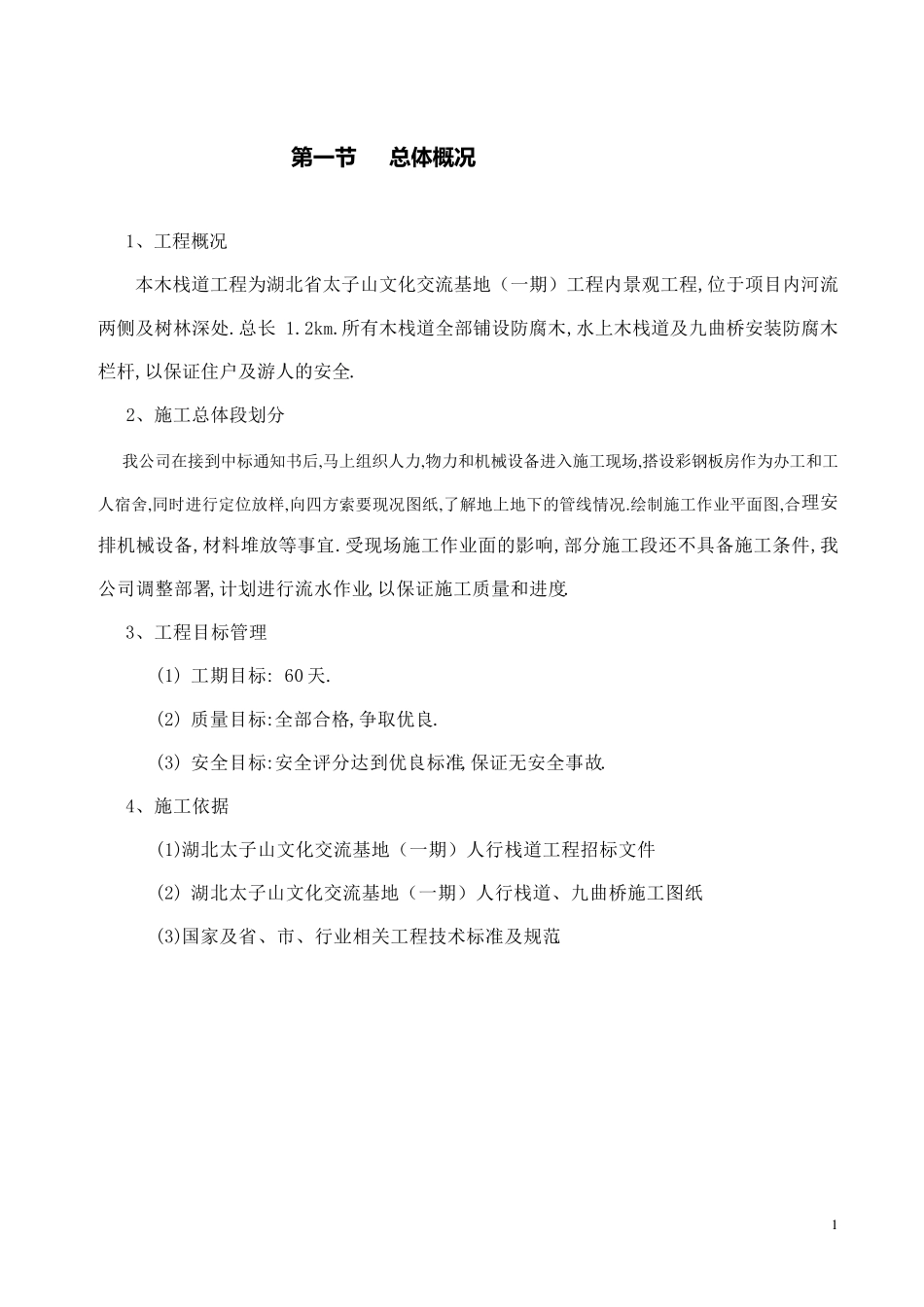

1 第 一节 总体概况 1、工程概况 本木栈道工程为湖北省太子山文化交流基地(一期)工程内景观工程,位于项目内河流两侧及树林深处.总长 1.2km.所有木栈道全部铺设防腐木,水上木栈道及九曲桥安装防腐木栏杆,以保证住户及游人的安全. 2、施工总体段划分 我公司在接到中标通知书后,马上组织人力,物力和机械设备进入施工现场,搭设彩钢板房作为办工和工人宿舍,同时进行定位放样,向四方索要现况图纸,了解地上地下的管线情况.绘制施工作业平面图,合理安排机械设备,材料堆放等事宜.受现场施工作业面的影响,部分施工段还不具备施工条件,我公司调整部署,计划进行流水作业,以保证施工质量和进度. 3、工程目标管理 (1) 工期目标: 60 天. (2) 质量目标:全部合格,争取优良 . (3) 安全目标:安全评 分达 到优良 标准 ,保证无 安全事故 . 4、施工依 据 (1)湖北太子山文化交流基地(一期)人行栈道工程招 标文件 (2) 湖北太子山文化交流基地(一期)人行栈道、九曲桥施工图纸 (3)国 家 及省、市 、行业相 关 工程技 术 标准 及规 范. 2 第 二 节 专项施工方案 一 基坑开挖方案 1、施工准备 (1)在基坑开挖之前,场内所有的红线桩及承台的定位桩,全部经甲方和我方测量核准。明确在桩基施工阶段红线及定位桩是否产生位移,若有移位应会合规划部门、设计单位、建设单位研究处理方案。 (2)测量放线及测量桩点的保护,对场边道路及场内的临时设施做好定位标记,以备观测。 (3)在基坑开挖前,要根据施工图纸、基坑开挖放坡坡度及核准的轴线桩测放基坑开挖上下口的白灰线。 考试大 (4)因此,在基坑开挖前,基坑开挖范围内的所有轴线桩和水准点都要引出施工活动区域以外,用大方木桩深打后钉上铁钉并加以保护。 (5)所有的测量木桩、红线点一经核实后,项目部就应落实专人对其进行定期检查复核,以确保红线的准确性。 2、基坑开挖方法 (1) 根据施工现场回填的沙质土壤地质状况以及含水率和开挖深度,我公司决定对木栈道、木栈台、九曲桥基础开挖采取整体开挖方式,以确保施工人员 的安 全,提 高 施工质量。开挖机 械 采用 200 型 挖机 。坡脚 至 承台边线为 1 米 ,坡度为 1200,在部分 失稳 地段采用钢 板 桩临时加护。人工开挖的主 要是机 械 挖至 以上 30CM,30CM 以下部分用人工挖掘 以防 止 对地基的扰 动。 (2)土方外运 : 由 于 我方九曲桥施工场地在河 道...
