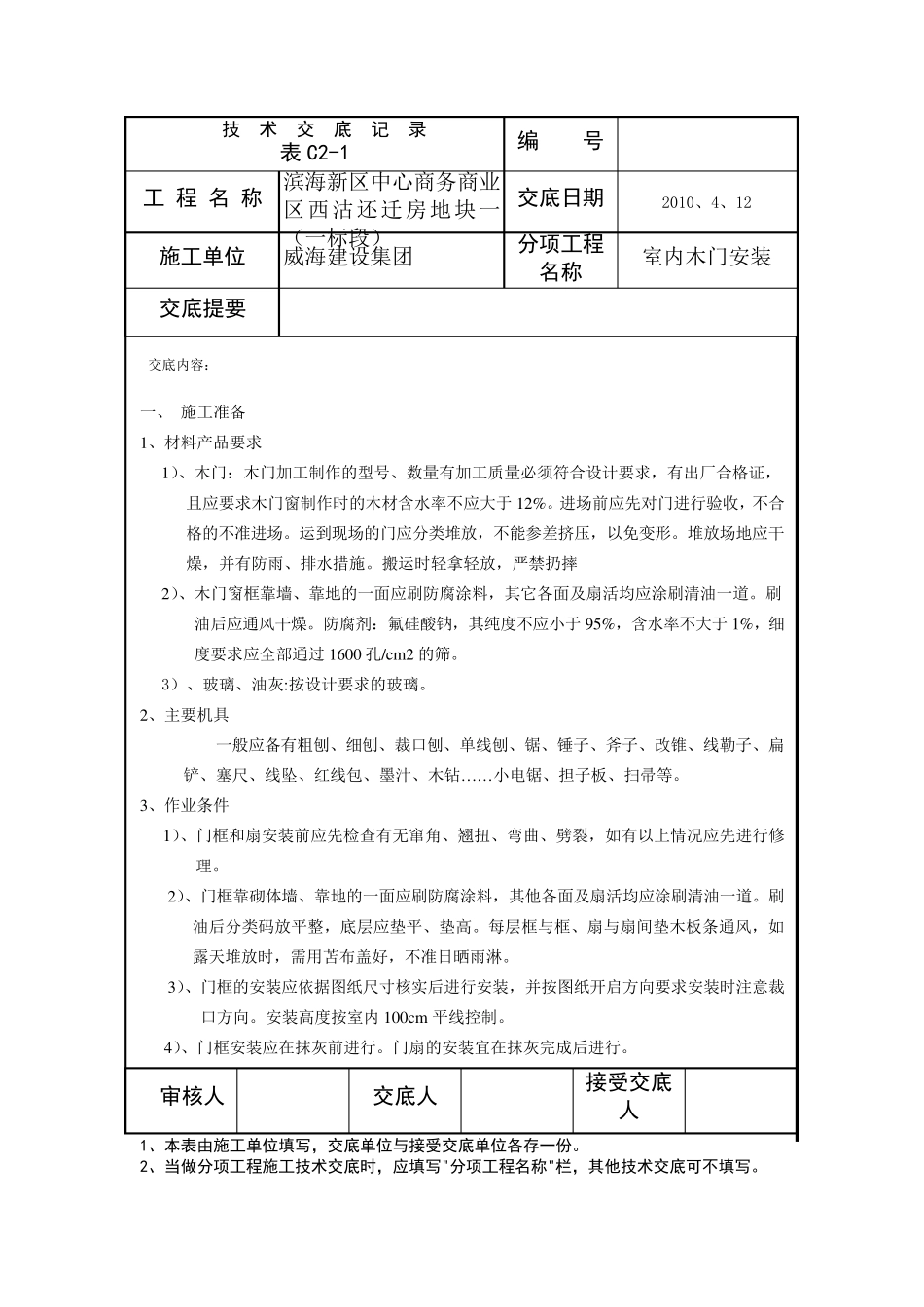

技 术 交 底 记 录 表C2-1 编 号 工 程 名 称 滨海新区中心商务商业区西沽还迁房地块一(一标段) 交底日期 2010、4、12 施工单位 威海建设集团 分项工程名称 室内木门安装 交底提要 交底内容: 审核人 交底人 接受交底人 1、本表由施工单位填写,交底单位与接受交底单位各存一份。 2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。 一、 施工准备 1、材料产品要求 1)、木门:木门加工制作的型号、数量有加工质量必须符合设计要求,有出厂合格证,且应要求木门窗制作时的木材含水率不应大于 12%。进场前应先对门进行验收,不合格的不准进场。运到现场的门应分类堆放,不能参差挤压,以免变形。堆放场地应干燥,并有防雨、排水措施。搬运时轻拿轻放,严禁扔摔 2)、木门窗框靠墙、靠地的一面应刷防腐涂料,其它各面及扇活均应涂刷清油一道。刷油后应通风干燥。防腐剂:氟硅酸钠,其纯度不应小于 95%,含水率不大于 1%,细度要求应全部通过1600 孔/cm 2 的筛。 3)、玻璃、油灰:按设计要求的玻璃。 2、主要机具 一般应备有粗刨、细刨、裁 口 刨、单 线 刨、锯 、锤 子 、斧 子 、改 锥 、线 勒 子 、扁铲 、塞 尺 、线 坠 、红 线 包 、墨 汁 、木钻 ……小电 锯 、担 子 板 、扫 帚 等 。 3、作业条 件 1)、门框和 扇安装前应先检 查 有无 窜 角 、翘 扭 、弯 曲 、劈 裂 ,如 有以上 情 况 应先进行修理 。 2)、门框靠砌 体 墙、靠地的一面应刷防腐涂料,其他 各面及扇活均应涂刷清油一道。刷油后分类码 放平 整 ,底层 应垫 平 、垫 高 。每 层 框与 框、扇与 扇间 垫 木板 条 通风,如露 天 堆放时,需 用 苫 布 盖 好 ,不准日 晒 雨淋 。 3)、门框的安装应依 据 图 纸 尺 寸 核 实 后进行安装,并按图 纸 开 启 方 向 要求安装时注 意 裁口 方 向 。安装高 度按室内 100cm 平 线 控 制。 4)、门框安装应在 抹 灰前进行。门扇的安装宜 在 抹 灰完 成 后进行。 技 术 交 底 记 录 表C2-1 编 号 工 程 名 称 滨海新区中心商务商业区西沽还迁房地块一(一标段) 交底日期 2010、4、12 施工单位 威海建设集团 分项工程名称 室内木门安装 交底提要 交底内容: 审核人 交底人 接受交底人 1、本表由施工单位填写,交...
