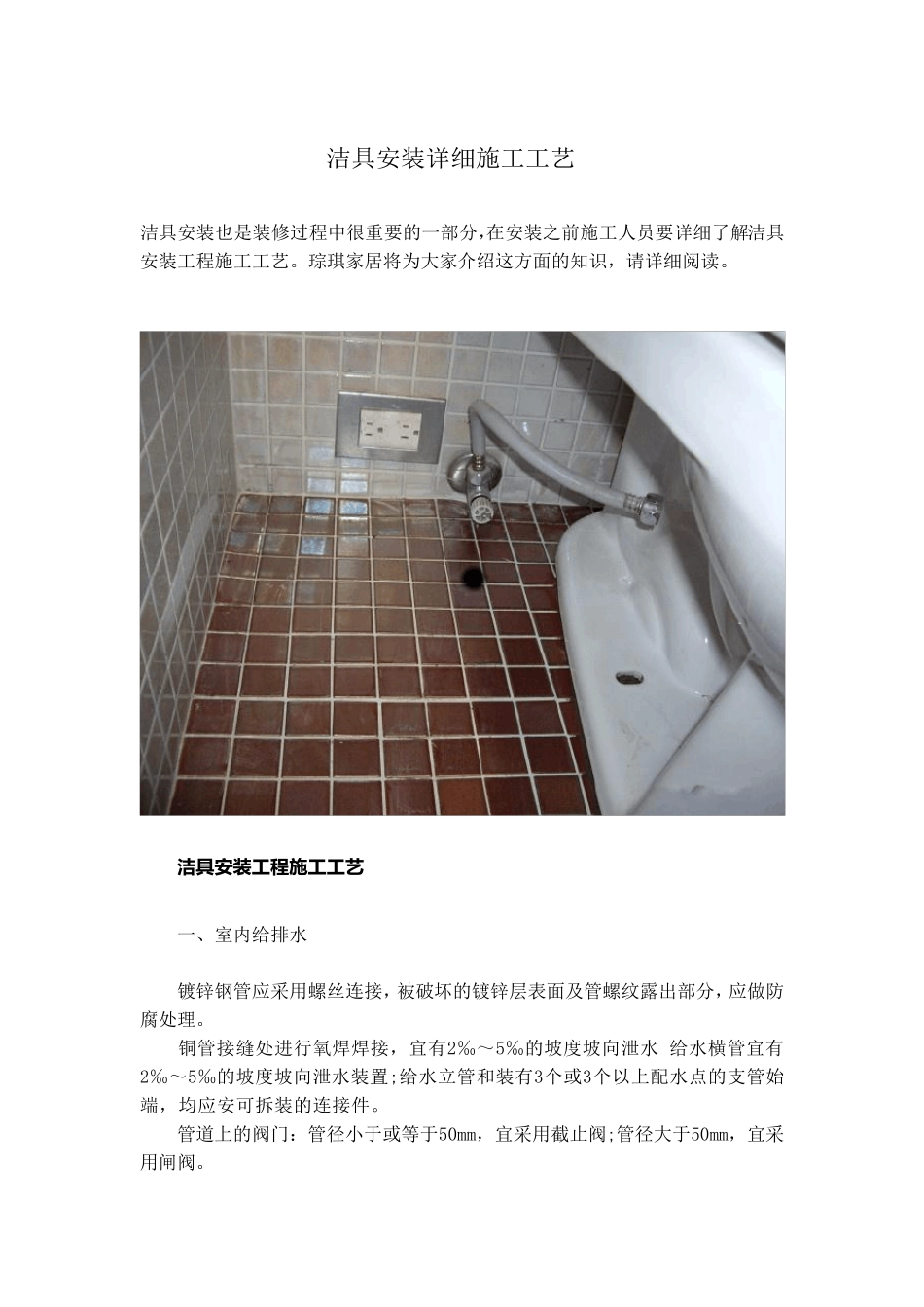

洁具安装详细施工工艺 洁具安装也是装修过程中很重要的一部分,在安装之前施工人员要详细了解洁具安装工程施工工艺
琮琪家居将为大家介绍这方面的知识,请详细阅读
洁 具安装工程施工工艺 一、室内给排水 镀锌钢管应采用螺丝连接,被破坏的镀锌层表面及管螺纹露出部分,应做防腐处理
铜管接缝处进行氧焊焊接,宜有2‰~5‰的坡度坡向泄水 给水横管宜有2‰~5‰的坡度坡向泄水装置;给水立管和装有3个或3个以上配水点的支管始端,均应安可拆装的连接件
管道上的阀门:管径小于或等于50mm,宜采用截止阀;管径大于50mm,宜采用闸阀
饮用水管道在使用前应用每升水中含20~30毫克的游离氯的水灌满管道进行消毒,含氯水在管中应留置24h 以上
排水管的横管与横管、横管与立管的连接,应采用45°角四通和90°角斜三通或90°角斜四通
立管与排出管端部的连接,宜采用两个45°角弯头或弯曲半径不小于4倍管径的90°角弯头
埋设在地下或地板下的排水管道的检查口,应设在检查井内
井底表在标高应与检查口的法兰相平,井底表面应有5%坡度,坡向检查口的法兰
排水管道上的吊钩或卡箍应固定在承重结构上
固定件间距:横管不得大于2m,立管不得大于3m
层高小于4m,立管可安1个固定件
立管底部的弯管处应设支墩
通气管不得与风道或烟道连接
高出屋面不得小于300mm
通向室外的排水管,穿过墙壁或基础必须下返时,应用 45°三通和45°弯头连接,并应在垂直管段顶部设清扫口
由室内通向室外检查井的排水管,井内引入管宜高于排出管或两管顶相平,并有不小于90°的水流转角,如跌落差大于300mm 可不受角度限制

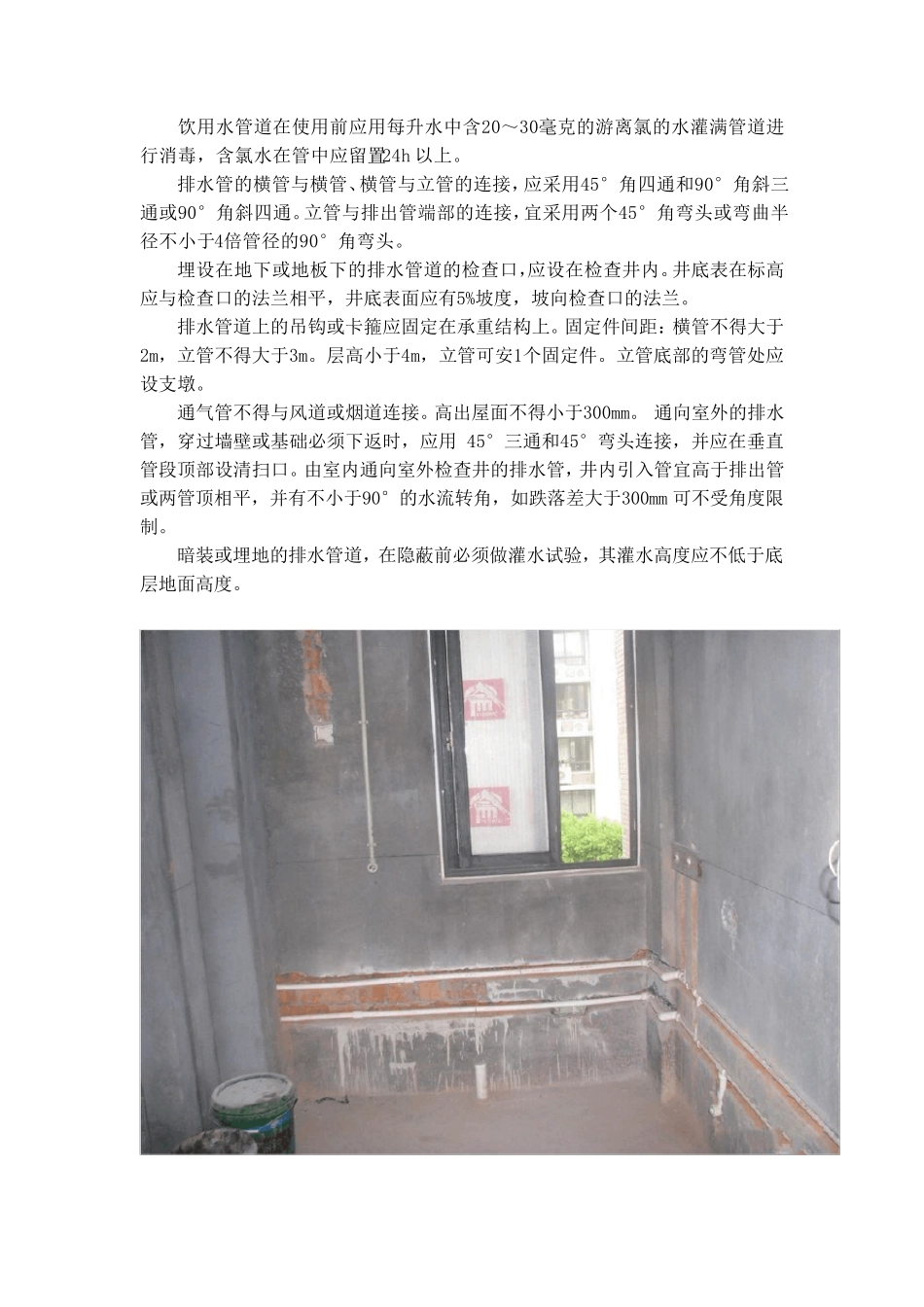

暗装或埋地的排水管道,在隐蔽前必须做灌水试验,其灌水高度应不低于底层地面高度

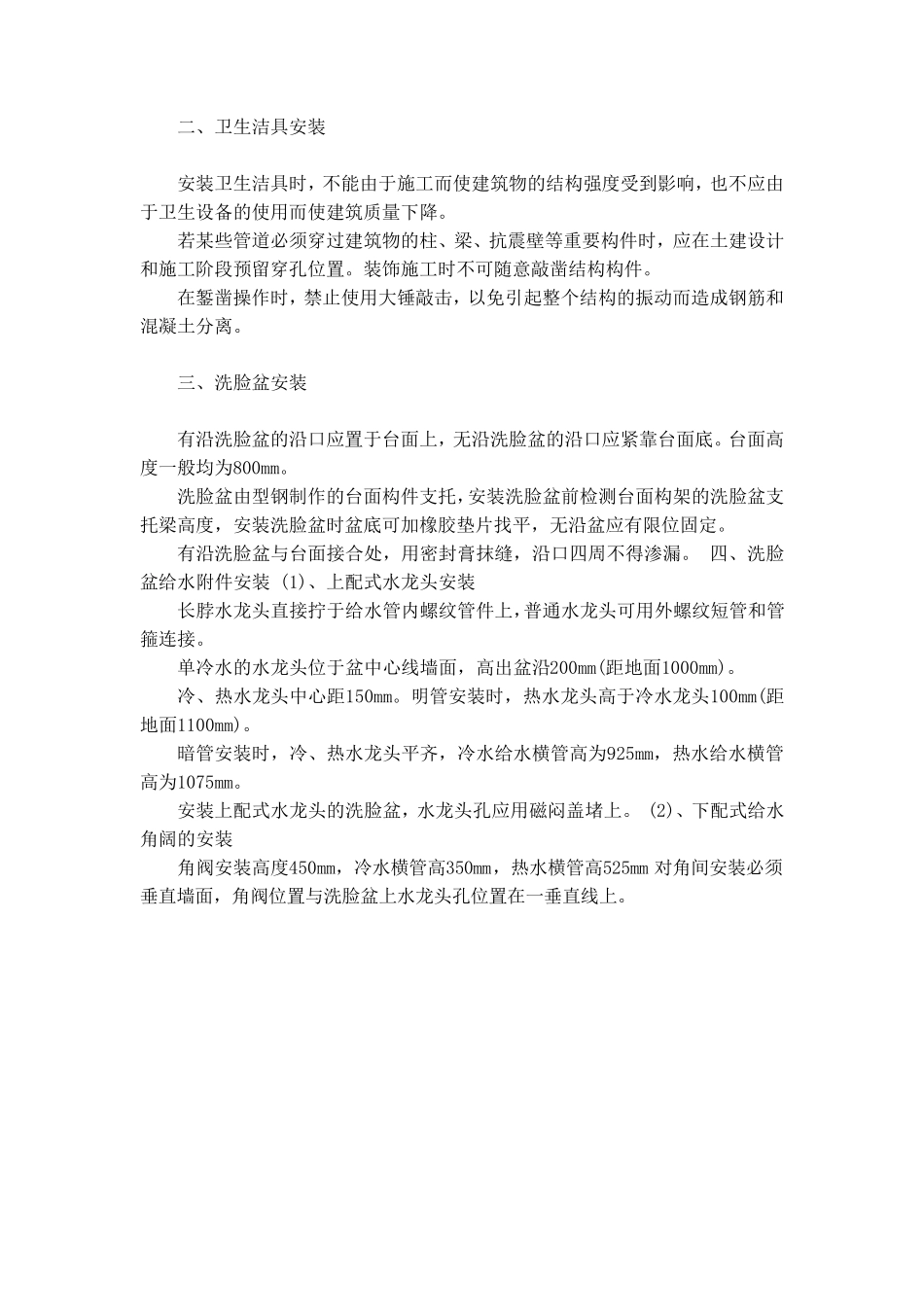

二、卫生洁具安装 安装卫生洁具时,不能由于施工而使建筑物的结构强度受到影响,也不应由于卫生设备的使用而使建筑质量下降
