德瓷酒店一期工程 洛阳铲灌注桩施工方案 1 德瓷酒店一期工程 洛 阳 铲 灌 注 桩 方 案 海力控股集团有限公司 2015 年 3 月 10 日 德瓷酒店一期工程 洛阳铲灌注桩施工方案 2 目 录 一、编写依据 二、工程概况 三、施工准备 四、施工技术要求 五、现场文明施工的组织技术措施 六、雨季施工措施 七、桩位平面图 德瓷酒店一期工程 洛阳铲灌注桩施工方案 3 一、 编制依据: 1、 设计院提供的 5#~7#,9#~10#,12#楼桩位平面布置图; 2、 《建筑地基处理技术规范》(JGJ79--2012); 3、 《建筑地基基础设计规范》(GB50007--2012); 4、 《建筑地基基础工程施工质量验收规范》GB 50202-2002 二、工程概况: 德瓷酒店一期工程的 5#~7#,9#~10#,12#小型贵宾楼采用摩擦端承桩,桩径为 350MM,选 5 层强风化千枚状板岩作为持力层,桩端全截面进入持力层深度不小于 1M,有效桩长大于 6M,实际施工时以控制桩端进入持力层,桩长为辅
单桩抗压特征值 160KN,桩顶伸入承台 50MM

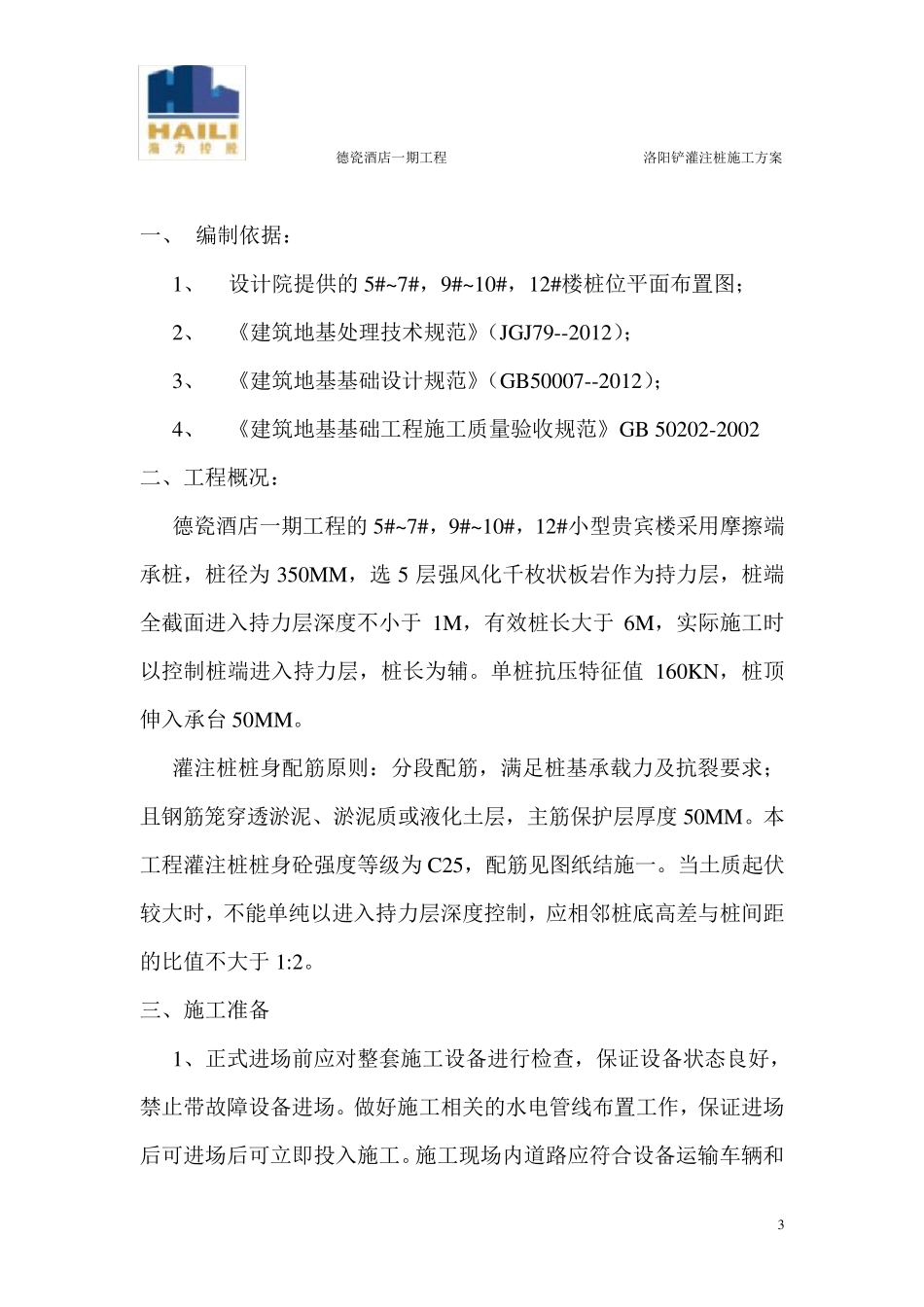

灌注桩桩身配筋原则:分段配筋,满足桩基承载力及抗裂要求;且钢筋笼穿透淤泥、淤泥质或液化土层,主筋保护层厚度 50MM
本工程灌注桩桩身砼强度等级为 C25,配筋见图纸结施一
当土质起伏较大时,不能单纯以进入持力层深度控制,应相邻桩底高差与 桩间 距的比 值不大于 1:2
三 、施工准 备 1、正 式 进场 前 应对 整 套 施工设备 进行 检 查 ,保证 设备 状态 良 好 ,禁 止 带 故 障 设备 进场
做 好 施工相关 的水 电 管 线 布置工作,保证 进场后 可 进场 后 可 立 即 投 入施工
施工现 场 内 道 路 应符 合 设备 运 输 车 辆 和 德 瓷 酒 店 一 期 工 程 洛 阳 铲 灌 注 桩 施 工 方
