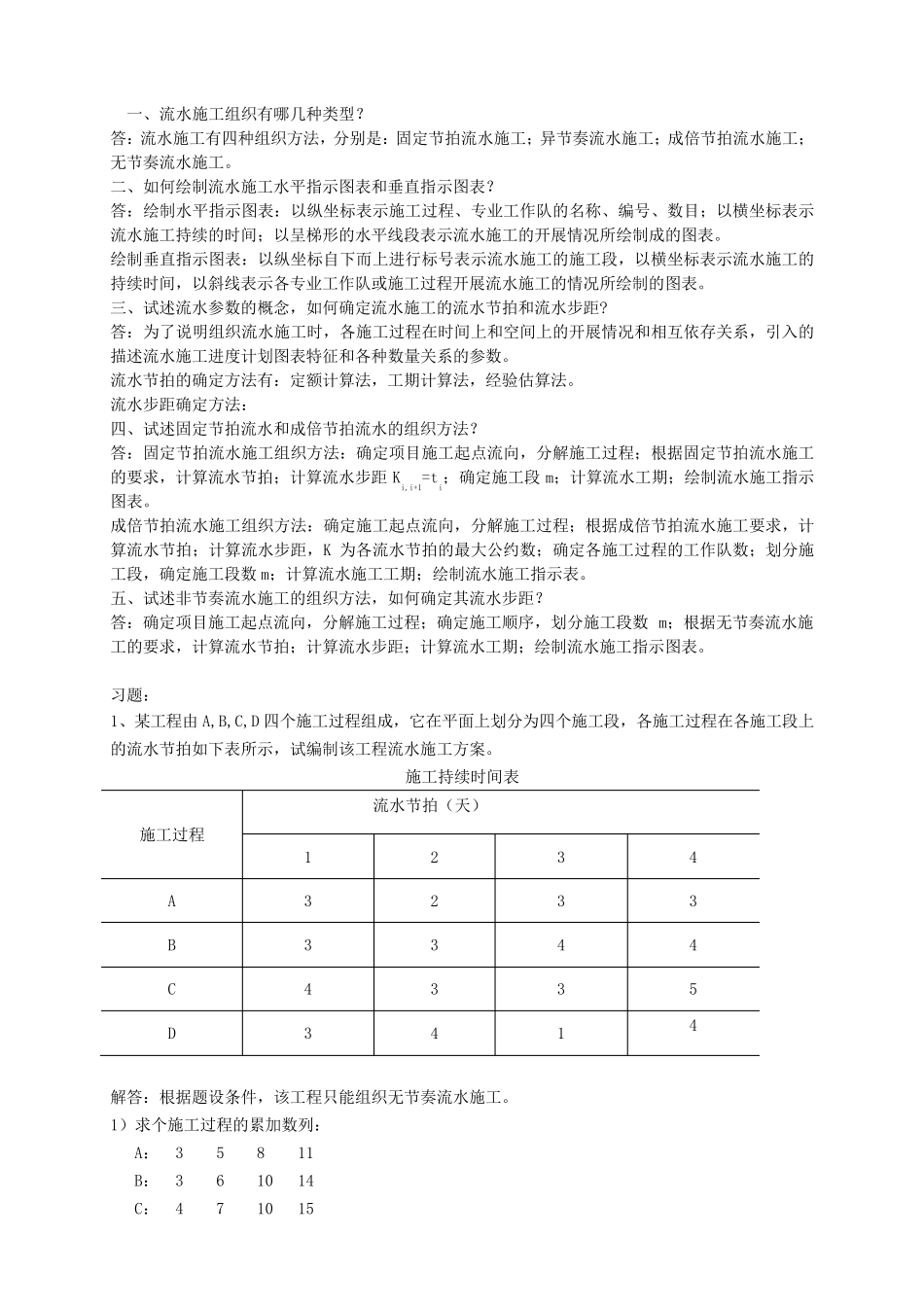

一、流水施工组织有哪几种类型
答:流水施工有四种组织方法,分别是:固定节拍流水施工;异节奏流水施工;成倍节拍流水施工;无节奏流水施工
二、如何绘制流水施工水平指示图表和垂直指示图表
答:绘制水平指示图表:以纵坐标表示施工过程、专业工作队的名称、编号、数目;以横坐标表示流水施工持续的时间;以呈梯形的水平线段表示流水施工的开展情况所绘制成的图表
绘制垂直指示图表:以纵坐标自下而上进行标号表示流水施工的施工段,以横坐标表示流水施工的持续时间,以斜线表示各专业工作队或施工过程开展流水施工的情况所绘制的图表
三、试述流水参数的概念,如何确定流水施工的流水节拍和流水步距
答:为了说明组织流水施工时,各施工过程在时间上和空间上的开展情况和相互依存关系,引入的描述流水施工进度计划图表特征和各种数量关系的参数
流水节拍的确定方法有:定额计算法,工期计算法,经验估算法
流水步距确定方法: 四、试述固定节拍流水和成倍节拍流水的组织方法
答:固定节拍流水施工组织方法:确定项目施工起点流向,分解施工过程;根据固定节拍流水施工的要求,计算流水节拍;计算流水步距 Ki,i+1=ti;确定施工段 m;计算流水工期;绘制流水施工指示图表
成倍节拍流水施工组织方法:确定施工起点流向,分解施工过程;根据成倍节拍流水施工要求,计算流水节拍;计算流水步距,K 为各流水节拍的最大公约数;确定各施工过程的工作队数;划分施工段,确定施工段数 m;计算流水施工工期;绘制流水施工指示表
五、试述非节奏流水施工的组织方法,如何确定其流水步距
答:确定项目施工起点流向,分解施工过程;确定施工顺序,划分施工段数 m;根据无节奏流水施工的要求,计算流水节拍;计算流水步距;计算流水工期;绘制流水施工指示图表

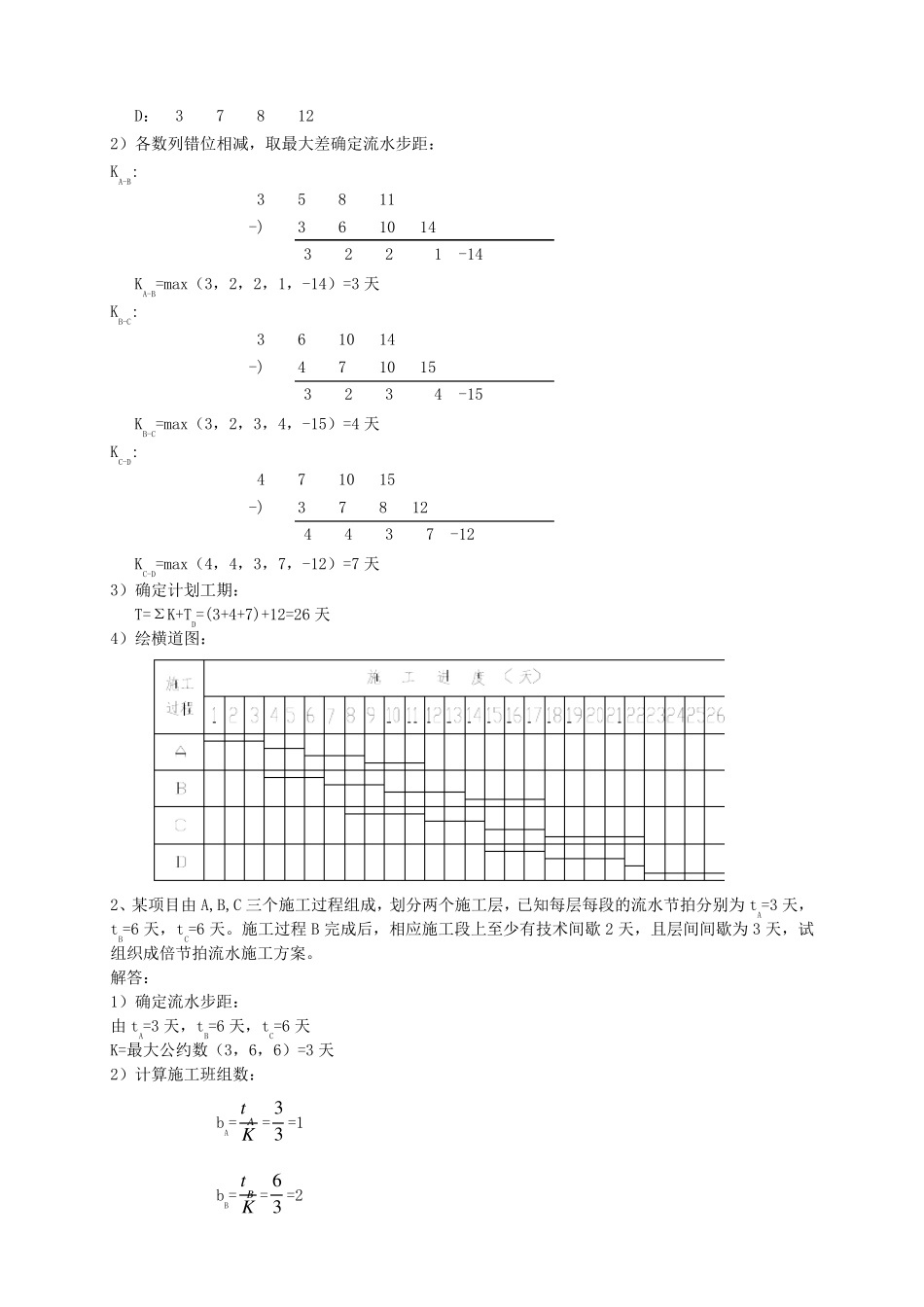

习题: 1、某工程由A,B,C,D 四个施工过程组成,它在平面上划分为四个施工段,各施工过程在各施工段
