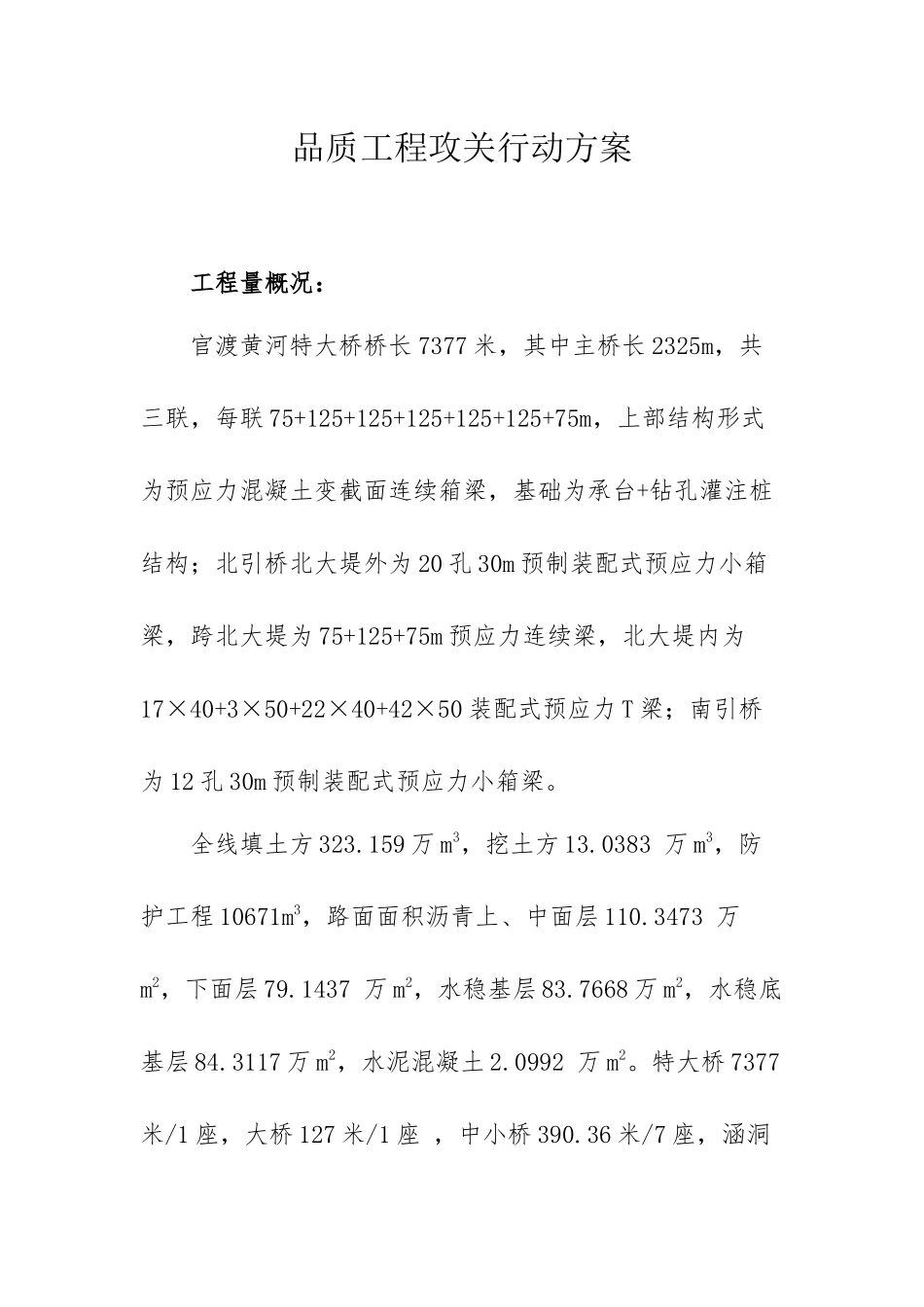

品质工程攻关行动方案工程量概况:官渡黄河特大桥桥长7377米,其中主桥长2325m,共三联,每联75+125+125+125+125+125+75m,上部结构形式为预应力混凝土变截面连续箱梁,基础为承台+钻孔灌注桩结构;北引桥北大堤外为20孔30m预制装配式预应力小箱梁,跨北大堤为75+125+75m预应力连续梁,北大堤内为17×40+3×50+22×40+42×50装配式预应力T梁;南引桥为12孔30m预制装配式预应力小箱梁
全线填土方323
159万m3,挖土方13
0383万m3,防护工程10671m3,路面面积沥青上、中面层110
3473万m2,下面层79
1437万m2,水稳基层83
7668万m2,水稳底基层84
3117万m2,水泥混凝土2
0992万m2
特大桥7377米/1座,大桥127米/1座,中小桥390

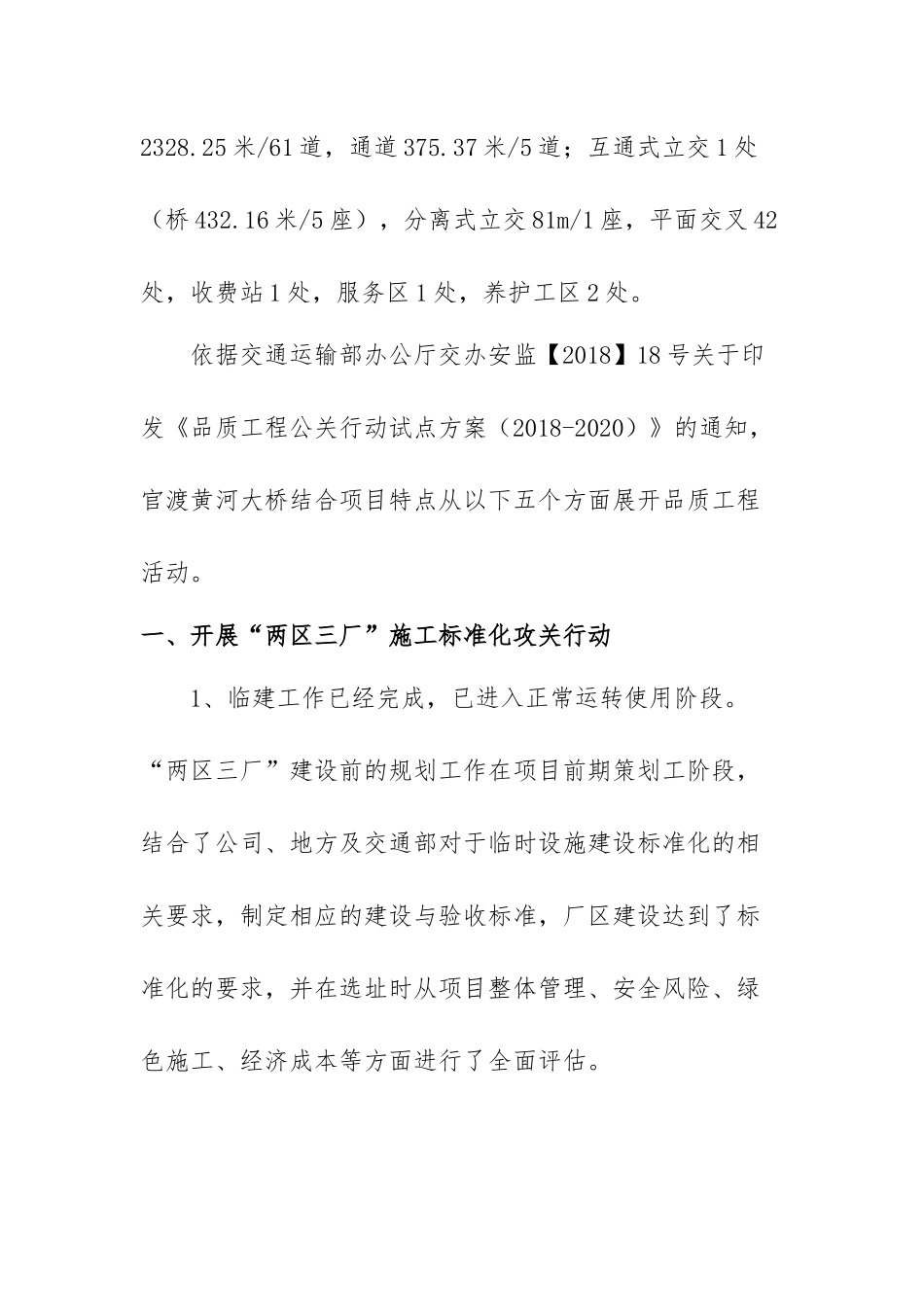

36米/7座,涵洞2328
25米/61道,通道375
37米/5道;互通式立交1处(桥432
16米/5座),分离式立交81m/1座,平面交叉42处,收费站1处,服务区1处,养护工区2处
依据交通运输部办公厅交办安监【2018】18号关于印发《品质工程公关行动试点方案(2018-2020)》的通知,官渡黄河大桥结合项目特点从以下五个方面展开品质工程活动
一、开展“两区三厂”施工标准化攻关行动1、临建工作已经完成,已进入正常运转使用阶段
“两区三厂”建设前的规划工作在项目前期策划工阶段,结合了公司、地方及交通部对于临时设施建设标准化的相关要求,制定相应的建设与验收标准,厂区建设达到了标准化的要求,并在选址时从项目整体管理、安全风险、绿色施工、经济成本等方面进行了全面评估

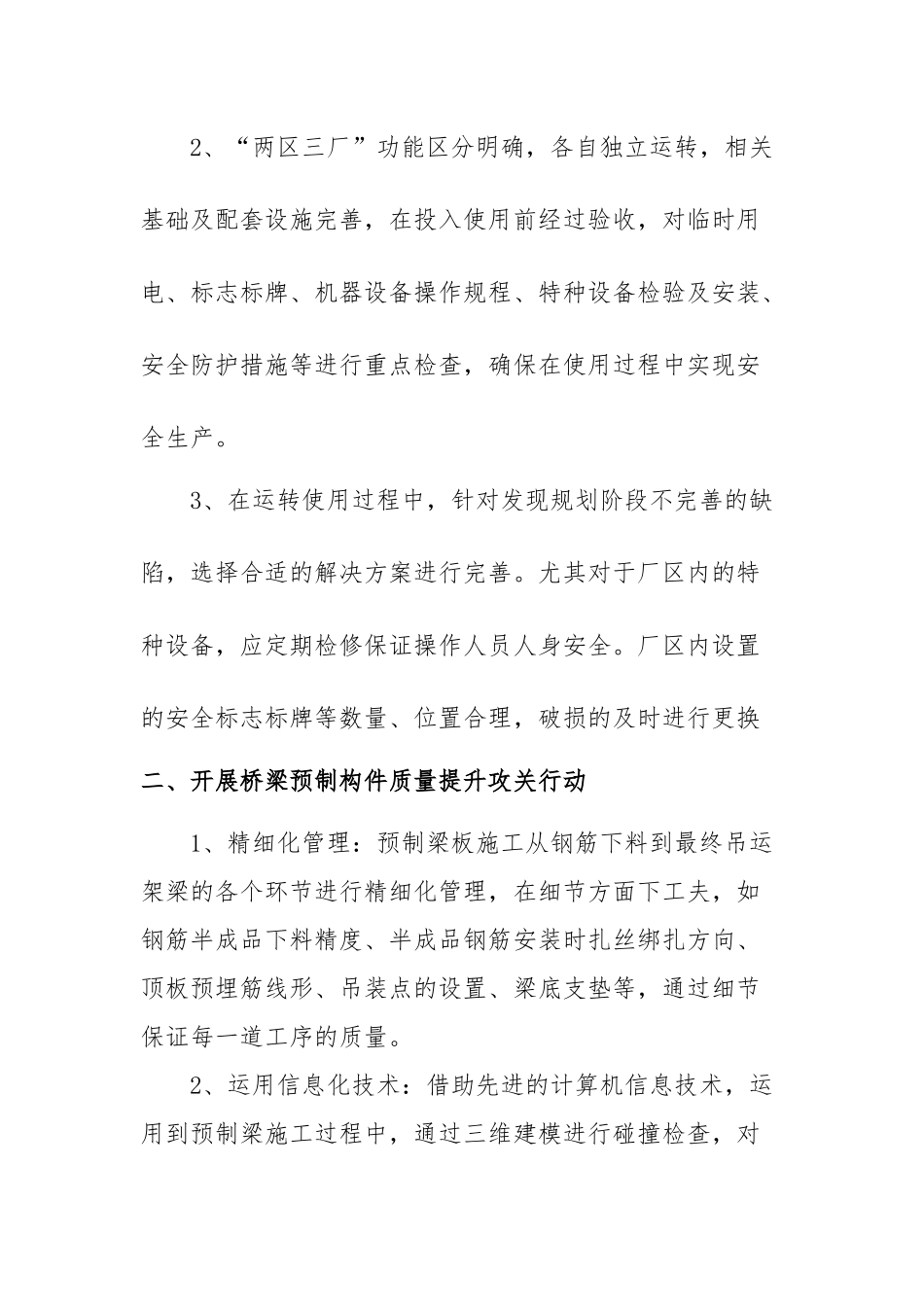

2、“两区三厂”功能区分明确,各自独立运转,相关基础及配套设施完善,在投入使用前经过验收,对临时用电、标志标牌、机器设备操作规程、特种设备检验及安装、安全防护措施等进行重点检查,确
