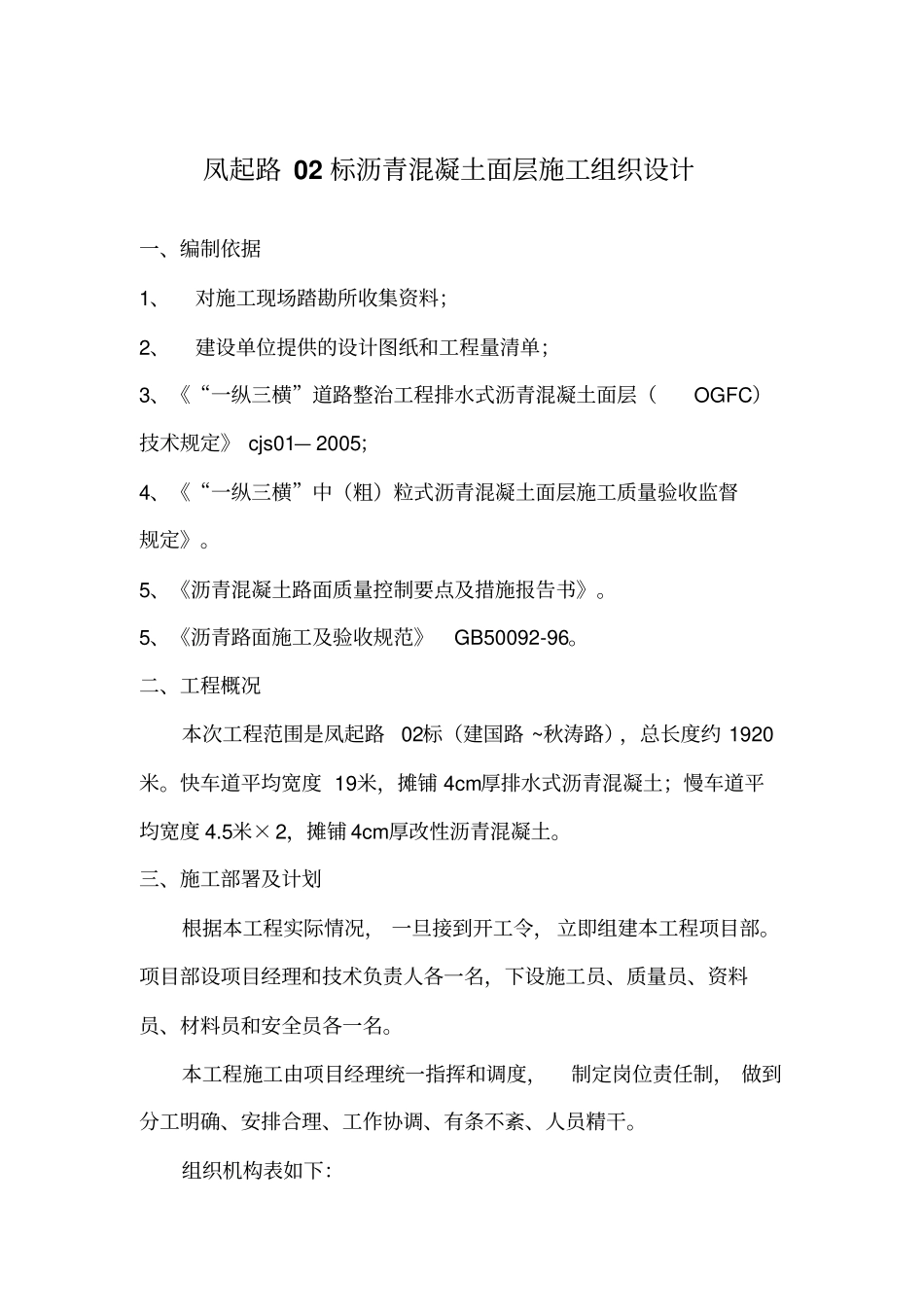

凤起路 02 标沥青混凝土面层施工组织设计一、编制依据1、对施工现场踏勘所收集资料;2、建设单位提供的设计图纸和工程量清单;3、《“一纵三横”道路整治工程排水式沥青混凝土面层(OGFC)技术规定》 cjs01— 2005;4、《“一纵三横”中(粗)粒式沥青混凝土面层施工质量验收监督规定》
5、《沥青混凝土路面质量控制要点及措施报告书》
5、《沥青路面施工及验收规范》GB50092-96
二、工程概况本次工程范围是凤起路02标(建国路 ~秋涛路),总长度约 1920米
快车道平均宽度 19米,摊铺 4cm厚排水式沥青混凝土;慢车道平均宽度 4
5米×2,摊铺 4cm厚改性沥青混凝土
三、施工部署及计划根据本工程实际情况, 一旦接到开工令,立即组建本工程项目部
项目部设项目经理和技术负责人各一名,下设施工员、质量员、资料员、材料员和安全员各一名
本工程施工由项目经理统一指挥和调度,制定岗位责任制, 做到分工明确、安排合理、工作协调、有条不紊、人员精干

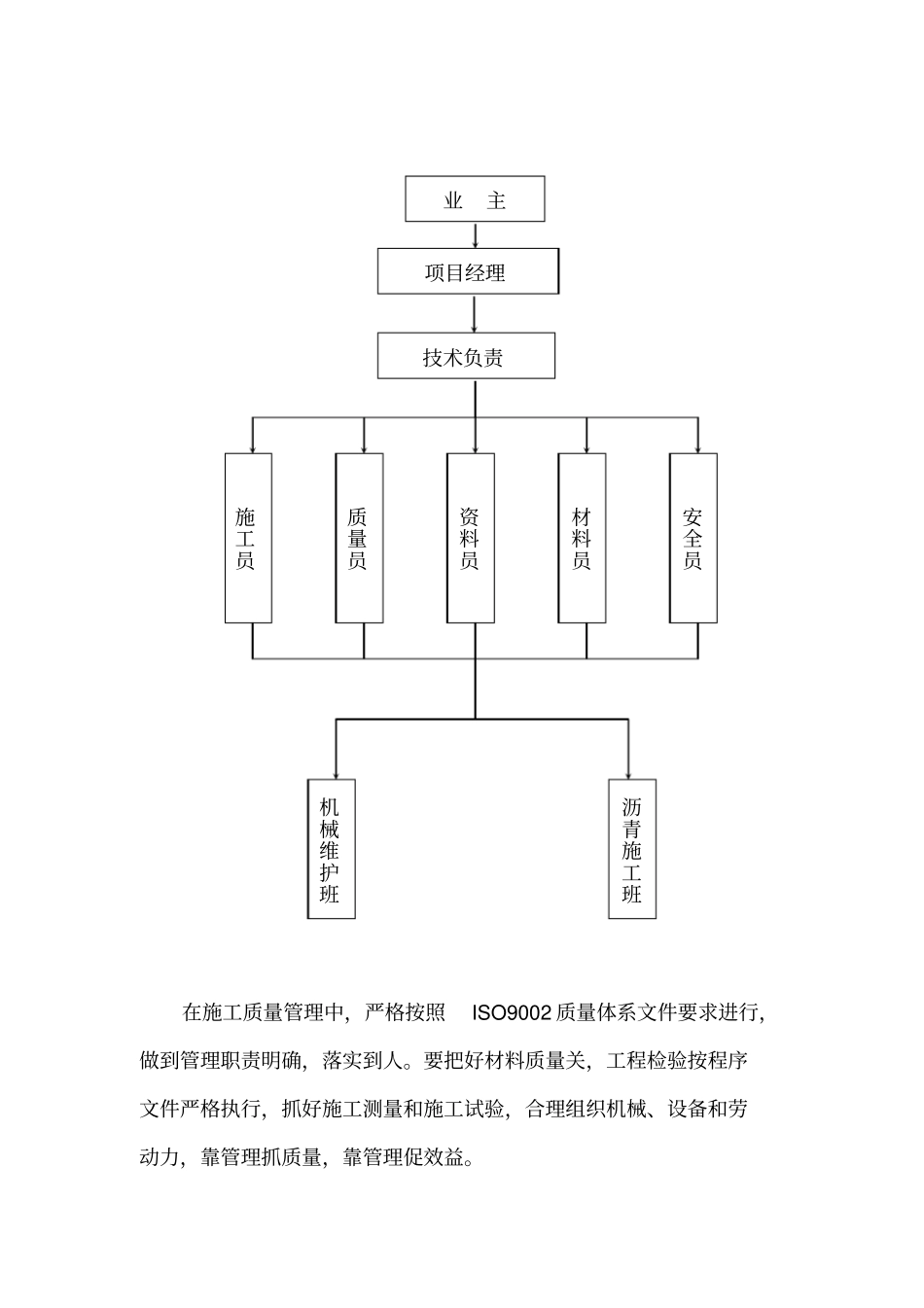

组织机构表如下:机械维护班沥青施工班在施工质量管理中,严格按照ISO9002 质量体系文件要求进行,做到管理职责明确,落实到人
要把好材料质量关,工程检验按程序文件严格执行,抓好施工测量和施工试验,合理组织机械、设备和劳动力,靠管理抓质量,靠管理促效益

项目经理施工员质量员资料员材料员安全员技术负责业主本工程为保质保量,慢车道暂定于2006 年 3 月 7 日开工,预计工期 3 个工作日
快车道 2006 年 3 月 17 日开工,预计工期 5 个工作日
四、主要施工顺序及方法1、施工顺序:底层中(粗)粒式沥青层验收交底通过清扫路面摊铺沥青砼清场2、施工方法:施工前根据《“一纵三横”中(粗)粒式沥青混凝土面层施工质量验收监督规定》和国家强制性规范的要求对面层中(粗)粒式沥青混凝土进行验收,通过后再进行施工工作
