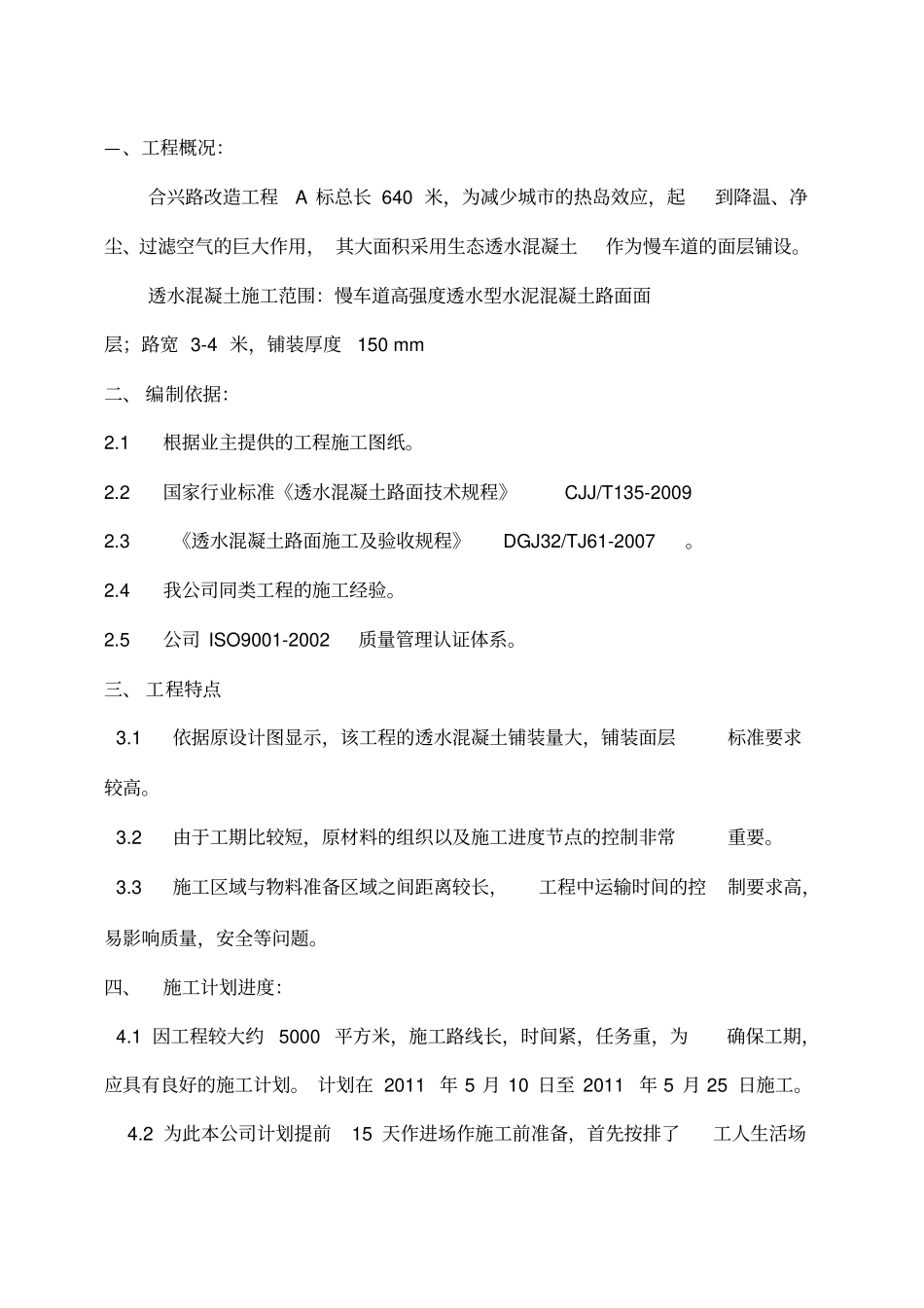

—、工程概况:合兴路改造工程A 标总长 640 米,为减少城市的热岛效应,起到降温、净尘、过滤空气的巨大作用, 其大面积采用生态透水混凝土作为慢车道的面层铺设
透水混凝土施工范围:慢车道高强度透水型水泥混凝土路面面层;路宽 3-4 米,铺装厚度150 mm二、 编制依据:2
1根据业主提供的工程施工图纸
2国家行业标准《透水混凝土路面技术规程》CJJ/T135-20092
3《透水混凝土路面施工及验收规程》DGJ32/TJ61-2007
4我公司同类工程的施工经验
5公司 ISO9001-2002质量管理认证体系
三、 工程特点3
1依据原设计图显示,该工程的透水混凝土铺装量大,铺装面层标准要求较高
2由于工期比较短,原材料的组织以及施工进度节点的控制非常重要
3施工区域与物料准备区域之间距离较长,工程中运输时间的控制要求高,易影响质量,安全等问题
四、施工计划进度:4
1 因工程较大约5000 平方米,施工路线长,时间紧,任务重,为确保工期,应具有良好的施工计划
计划在 2011 年 5 月 10 日至 2011 年 5 月 25 日施工

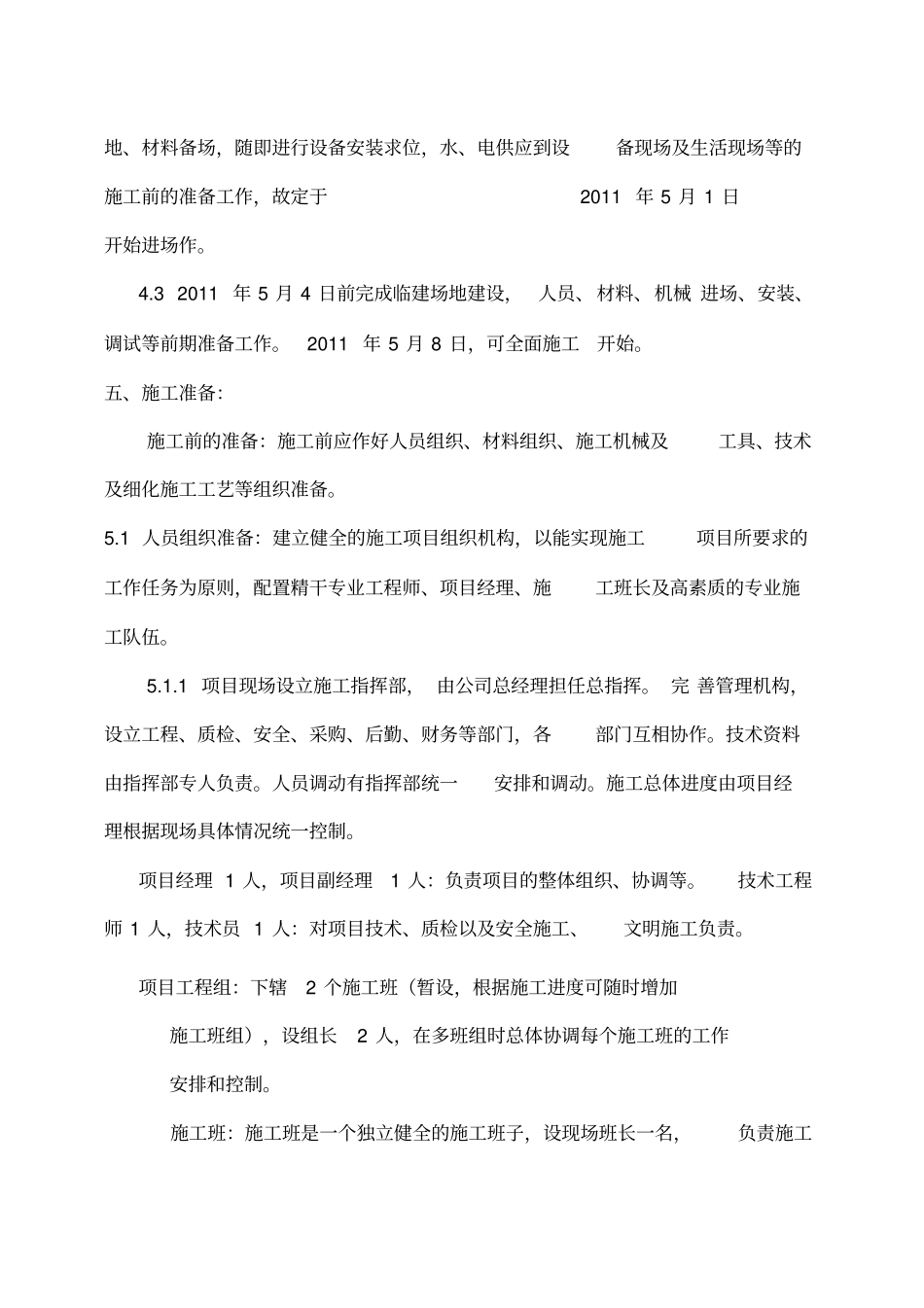

2 为此本公司计划提前15 天作进场作施工前准备,首先按排了工人生活场地、材料备场,随即进行设备安装求位,水、电供应到设备现场及生活现场等的施工前的准备工作,故定于2011 年 5 月 1 日开始进场作
3 2011 年 5 月 4 日前完成临建场地建设,人员、材料、机械 进场、安装、调试等前期准备工作
2011 年 5 月 8 日,可全面施工开始
五、施工准备:施工前的准备:施工前应作好人员组织、材料组织、施工机械及工具、技术及细化施工工艺等组织准备

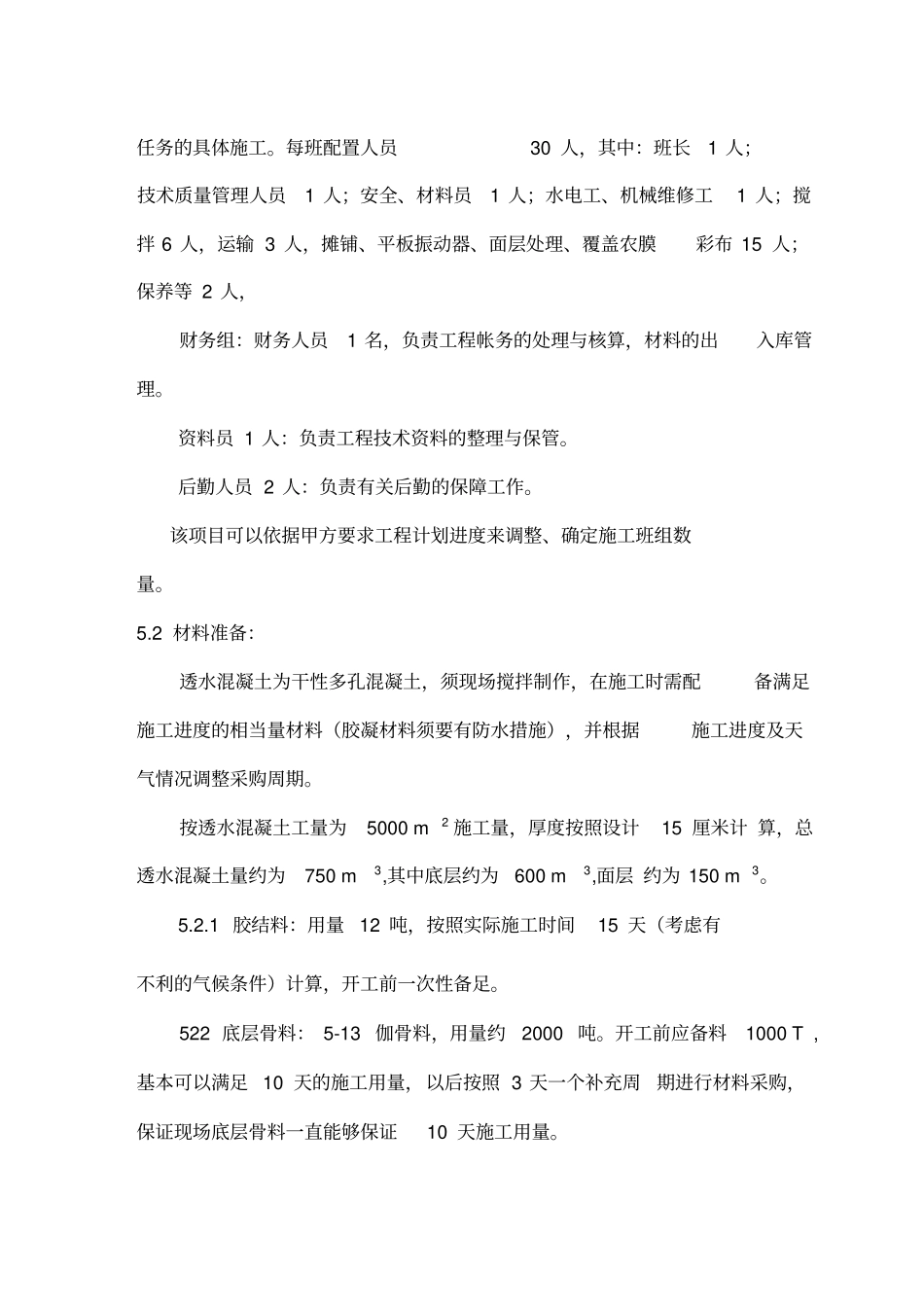

1 人员组织准备:建立健全的施工项目组织机构,以能实现施工项目所要求的工作任务为原则,配置精干专业工程师、项目经理、施工班长及高素质的专业施工队伍
