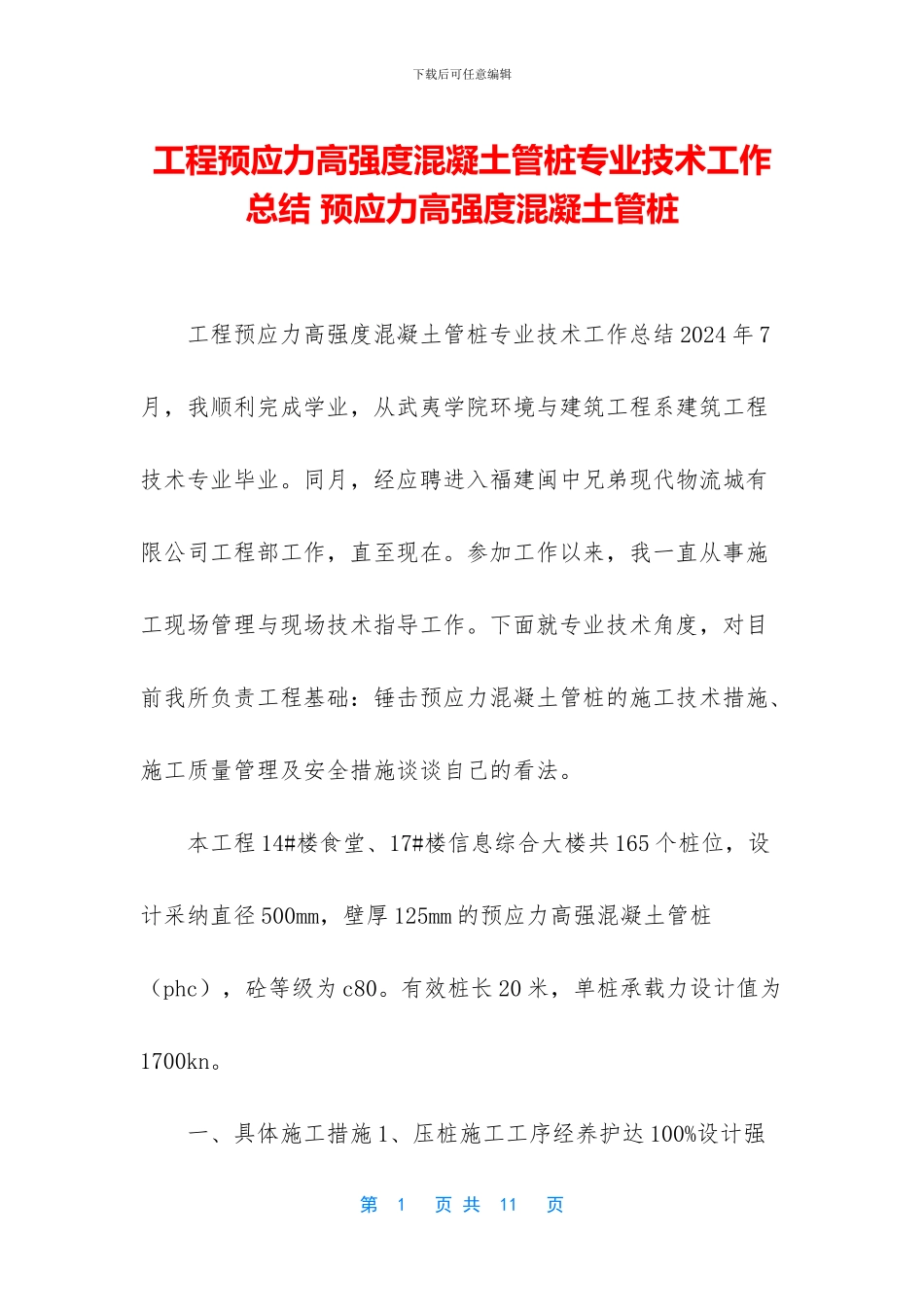

下载后可任意编辑工程预应力高强度混凝土管桩专业技术工作总结 预应力高强度混凝土管桩 工程预应力高强度混凝土管桩专业技术工作总结 2024 年 7月,我顺利完成学业,从武夷学院环境与建筑工程系建筑工程技术专业毕业
同月,经应聘进入福建闽中兄弟现代物流城有限公司工程部工作,直至现在
参加工作以来,我一直从事施工现场管理与现场技术指导工作
下面就专业技术角度,对目前我所负责工程基础:锤击预应力混凝土管桩的施工技术措施、施工质量管理及安全措施谈谈自己的看法
本工程 14#楼食堂、17#楼信息综合大楼共 165 个桩位,设计采纳直径 500mm,壁厚 125mm 的预应力高强混凝土管桩(phc),砼等级为 c80
有效桩长 20 米,单桩承载力设计值为1700kn

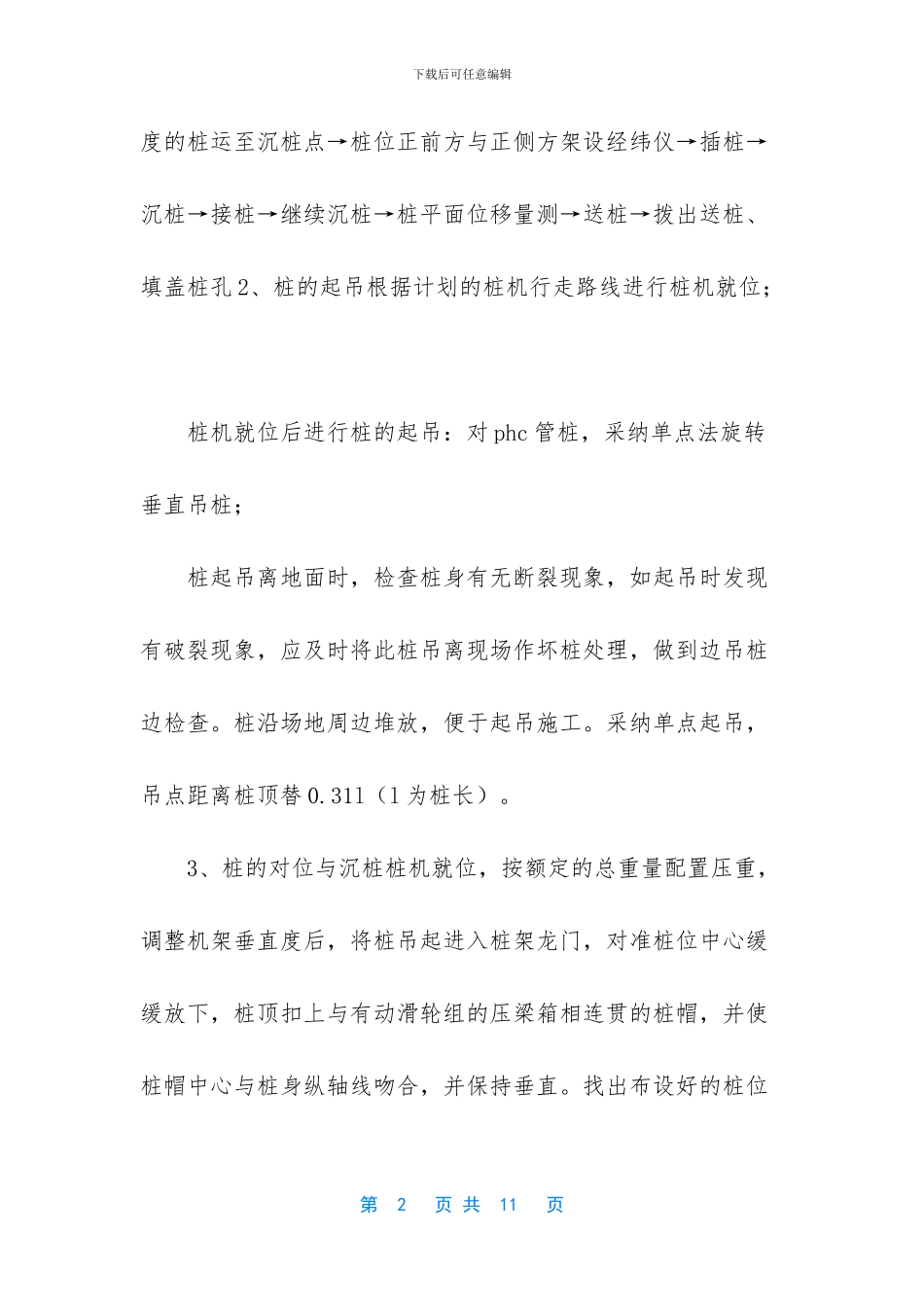

一、具体施工措施 1、压桩施工工序经养护达 100%设计强第 1 页 共 11 页下载后可任意编辑度的桩运至沉桩点→桩位正前方与正侧方架设经纬仪→插桩→沉桩→接桩→继续沉桩→桩平面位移量测→送桩→拨出送桩、填盖桩孔 2、桩的起吊根据计划的桩机行走路线进行桩机就位; 桩机就位后进行桩的起吊:对 phc 管桩,采纳单点法旋转垂直吊桩; 桩起吊离地面时,检查桩身有无断裂现象,如起吊时发现有破裂现象,应及时将此桩吊离现场作坏桩处理,做到边吊桩边检查
桩沿场地周边堆放,便于起吊施工
采纳单点起吊,吊点距离桩顶替 0
31l(l 为桩长)
3、桩的对位与沉桩桩机就位,按额定的总重量配置压重,调整机架垂直度后,将桩吊起进入桩架龙门,对准桩位中心缓缓放下,桩顶扣上与有动滑轮组的压梁箱相连贯的桩帽,并使桩帽中心与桩身纵轴线吻合,并保持垂直

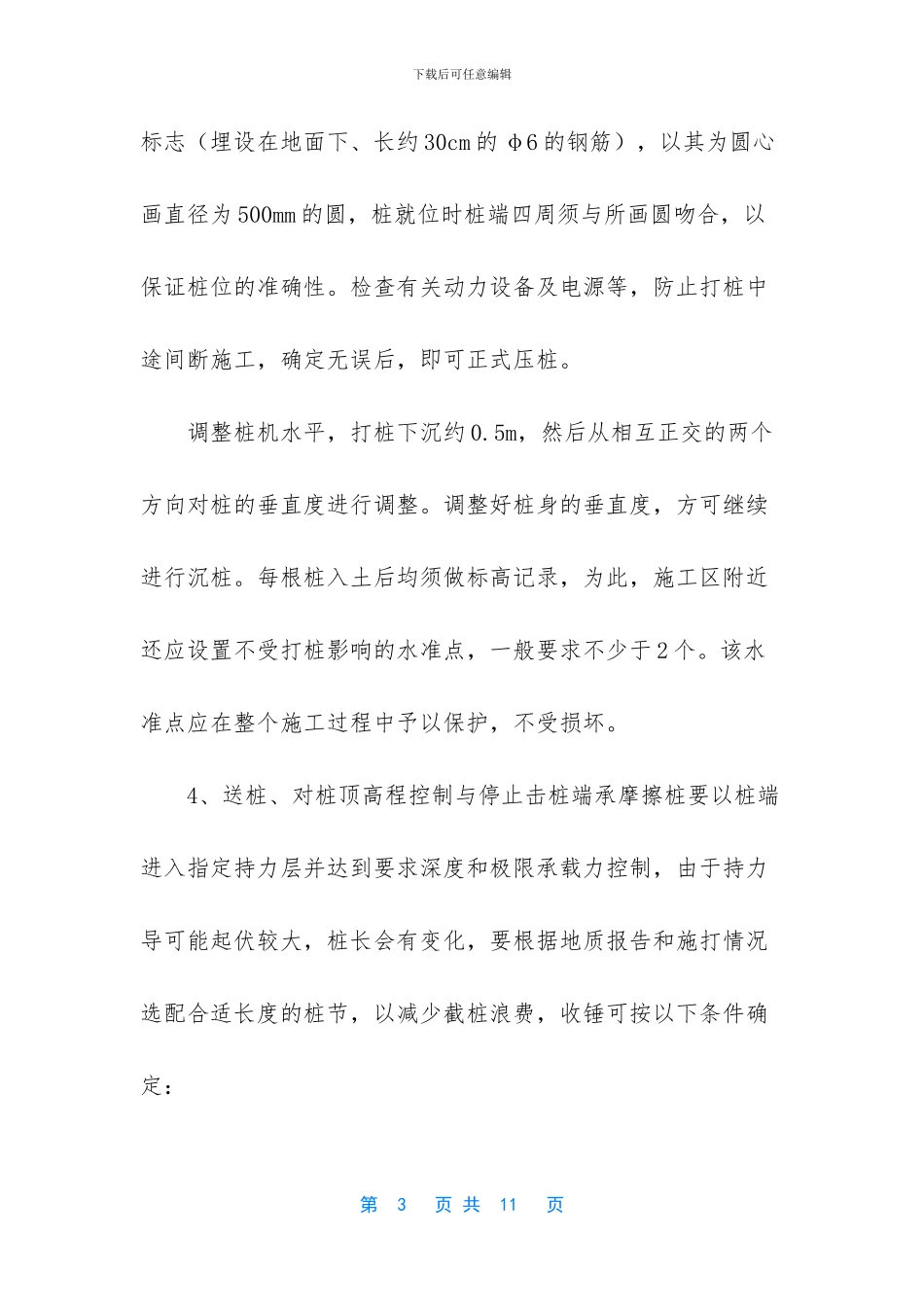

找出布设好的桩位第 2 页 共 11 页下载后可任意编辑标志(埋设在地面下、长约 30cm 的 φ6 的钢筋),以其为圆心画直径为 500mm 的圆,桩就位时桩端四周须与所画圆吻合,以保证桩位的准确
