技术交底记录工程名称曦城花语小区四区22#、25#、26#楼及地下车库四交底部位后浇带施工工程编号日期2014-8-201
1底板后浇带1

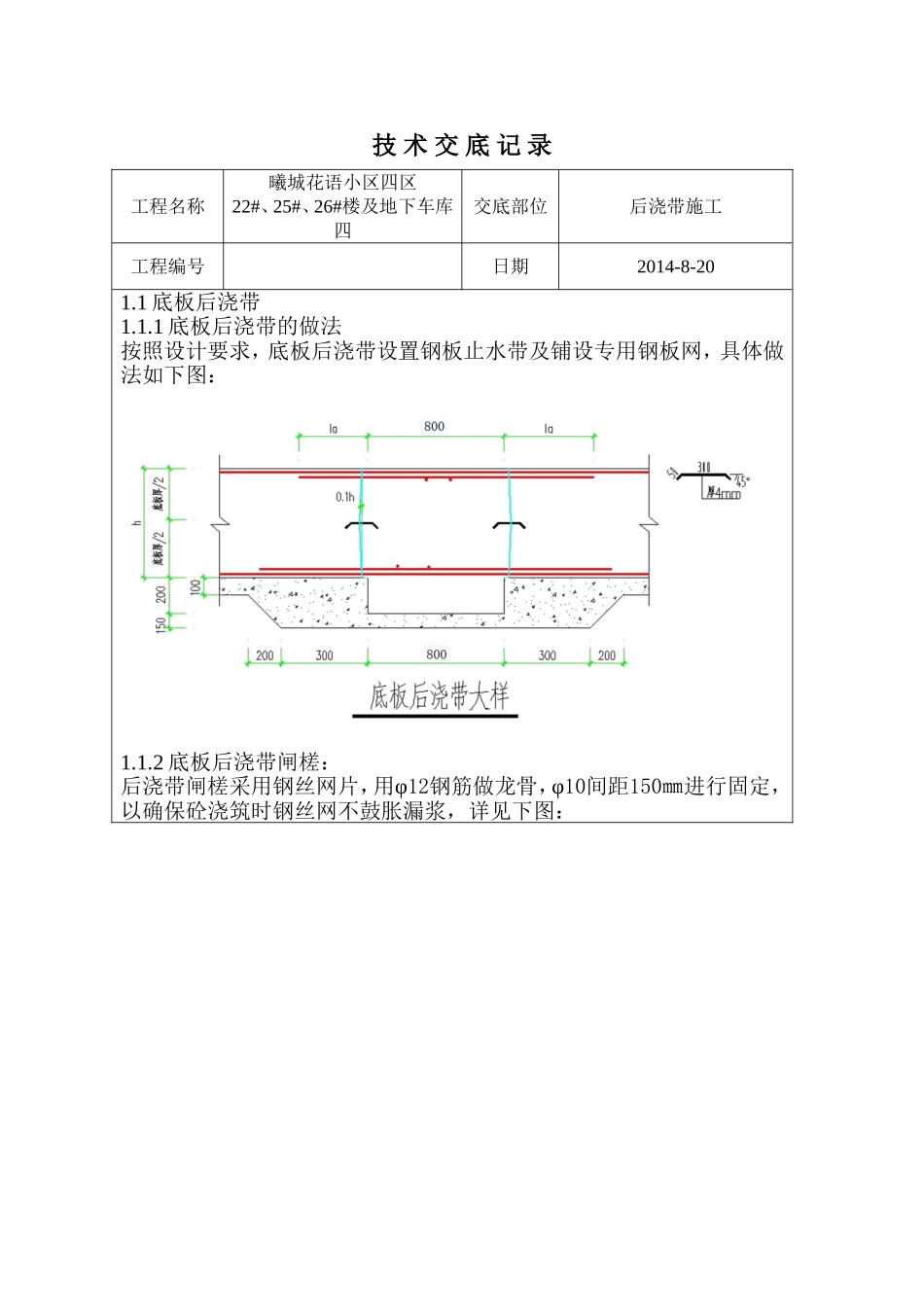

1底板后浇带的做法按照设计要求,底板后浇带设置钢板止水带及铺设专用钢板网,具体做法如下图:1

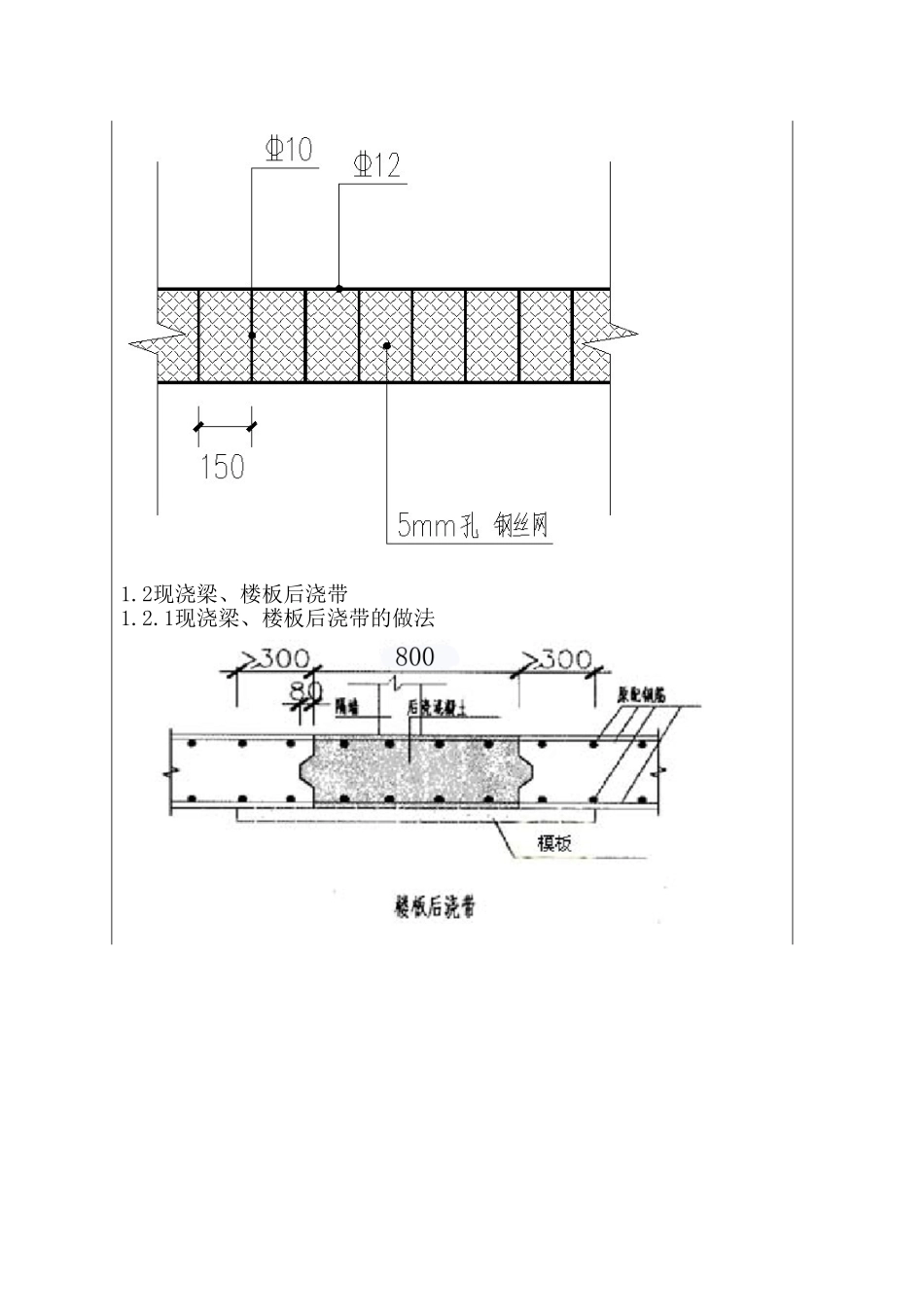

2底板后浇带闸槎:后浇带闸槎采用钢丝网片,用φ12钢筋做龙骨,φ10间距150㎜进行固定,以确保砼浇筑时钢丝网不鼓胀漏浆,详见下图:1
2现浇梁、楼板后浇带1
1现浇梁、楼板后浇带的做法1

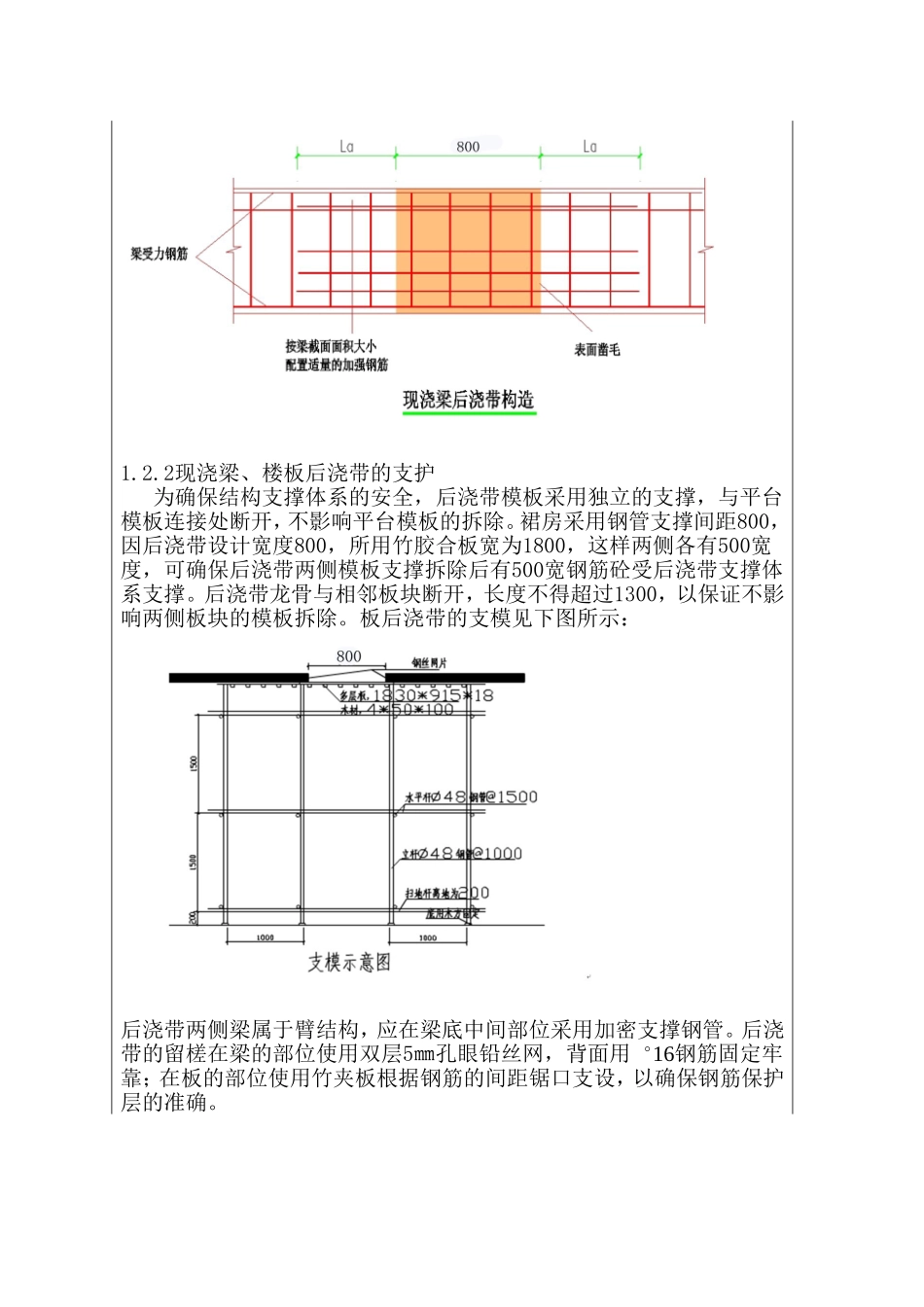

2现浇梁、楼板后浇带的支护为确保结构支撑体系的安全,后浇带模板采用独立的支撑,与平台模板连接处断开,不影响平台模板的拆除
裙房采用钢管支撑间距800,因后浇带设计宽度800,所用竹胶合板宽为1800,这样两侧各有500宽度,可确保后浇带两侧模板支撑拆除后有500宽钢筋砼受后浇带支撑体系支撑
后浇带龙骨与相邻板块断开,长度不得超过1300,以保证不影响两侧板块的模板拆除
板后浇带的支模见下图所示:后浇带两侧梁属于臂结构,应在梁底中间部位采用加密支撑钢管
后浇带的留槎在梁的部位使用双层5㎜孔眼铅丝网,背面用16钢筋固定牢靠;在板的部位使用竹夹板根据钢筋的间距锯口支设,以确保钢筋保护层的准确
后浇带覆盖保护:在浇筑后浇带两侧平台后,在后浇带边浇高内无杂物
3外墙后浇带30㎜的砼带用于拦住养护水
后浇带上方先覆盖一层塑料薄膜或彩条布,再覆盖一层竹夹板,以保持后浇带一、后浇带钢筋绑扎钢筋绑扎时后浇带两侧的砼垫块及马凳应增加用量,确保钢筋网片高度和保护层
后浇带范围内的马凳和垫块边也应加密放置
对于设计要求的在后浇带处的加密钢筋,必须在第一次施工后浇带一侧钢筋时绑扎完成
三、后浇带砼施工主体后浇带必须按设计要求到期后,由下层至上层按顺序浇注
后浇带混凝土用比原混凝土设计强度大一个等级的早强及膨胀砼浇筑
地上各楼层后浇带的砼标号为C35:地下室后浇带
