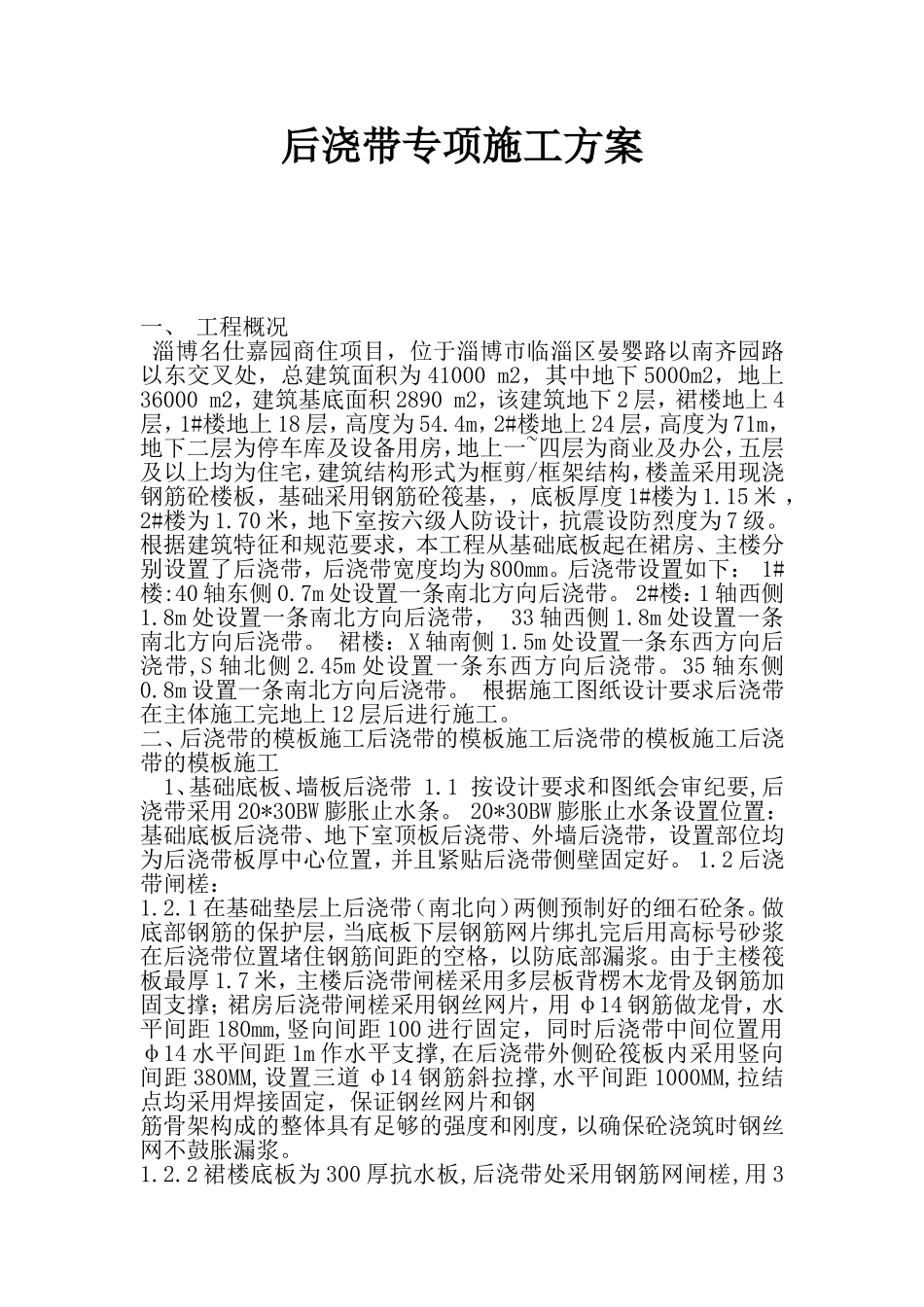

后浇带专项施工方案一、工程概况淄博名仕嘉园商住项目,位于淄博市临淄区晏婴路以南齐园路以东交叉处,总建筑面积为41000m2,其中地下5000m2,地上36000m2,建筑基底面积2890m2,该建筑地下2层,裙楼地上4层,1#楼地上18层,高度为54
4m,2#楼地上24层,高度为71m,地下二层为停车库及设备用房,地上一~四层为商业及办公,五层及以上均为住宅,建筑结构形式为框剪/框架结构,楼盖采用现浇钢筋砼楼板,基础采用钢筋砼筏基,,底板厚度1#楼为1
15米,2#楼为1
70米,地下室按六级人防设计,抗震设防烈度为7级
根据建筑特征和规范要求,本工程从基础底板起在裙房、主楼分别设置了后浇带,后浇带宽度均为800mm
后浇带设置如下:1#楼:40轴东侧0
7m处设置一条南北方向后浇带
2#楼:1轴西侧1
8m处设置一条南北方向后浇带,33轴西侧1
8m处设置一条南北方向后浇带
裙楼:X轴南侧1
5m处设置一条东西方向后浇带,S轴北侧2
45m处设置一条东西方向后浇带
35轴东侧0
8m设置一条南北方向后浇带
根据施工图纸设计要求后浇带在主体施工完地上12层后进行施工

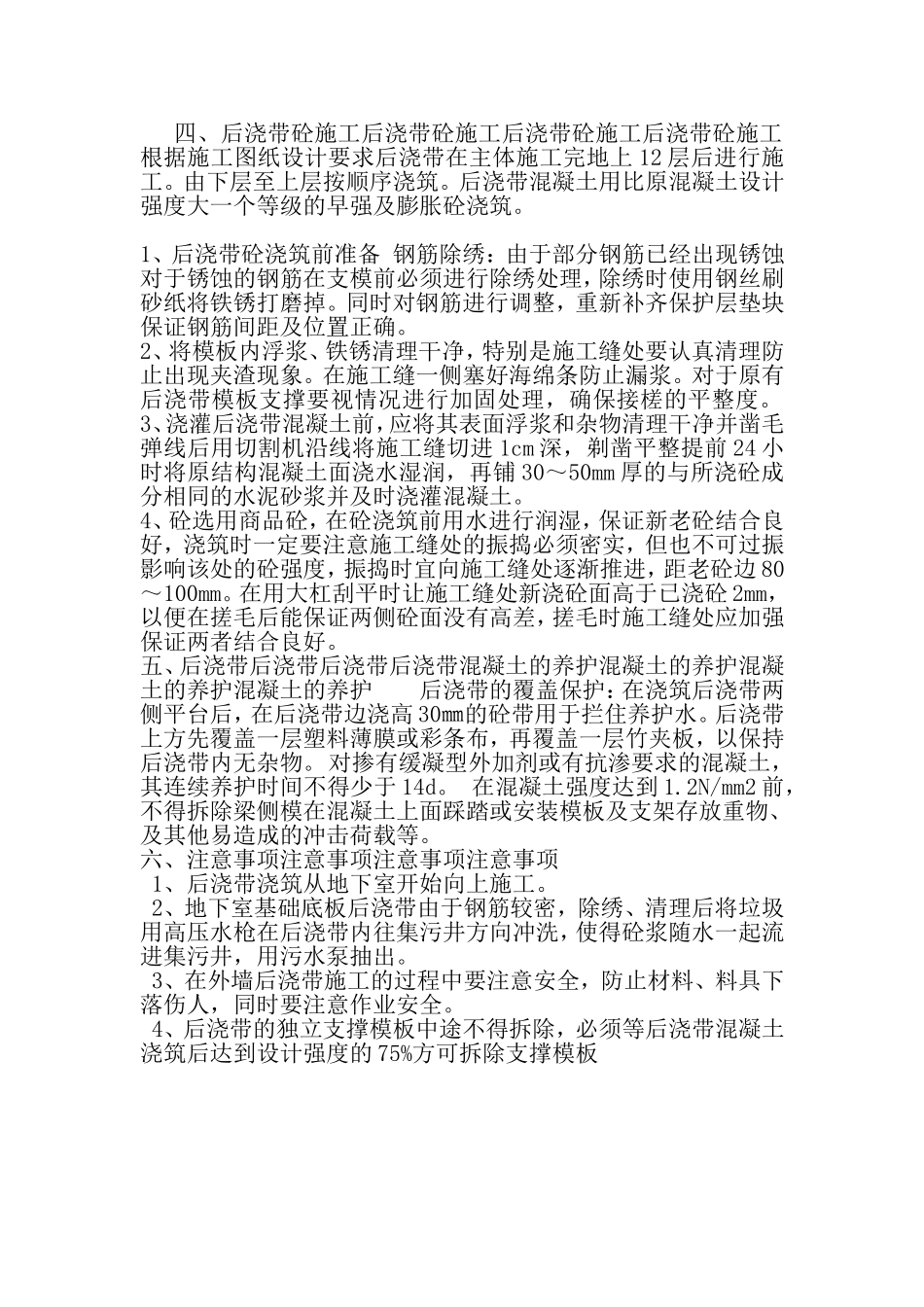

二、后浇带的模板施工后浇带的模板施工后浇带的模板施工后浇带的模板施工1、基础底板、墙板后浇带1
1按设计要求和图纸会审纪要,后浇带采用20*30BW膨胀止水条
20*30BW膨胀止水条设置位置:基础底板后浇带、地下室顶板后浇带、外墙后浇带,设置部位均为后浇带板厚中心位置,并且紧贴后浇带侧壁固定好

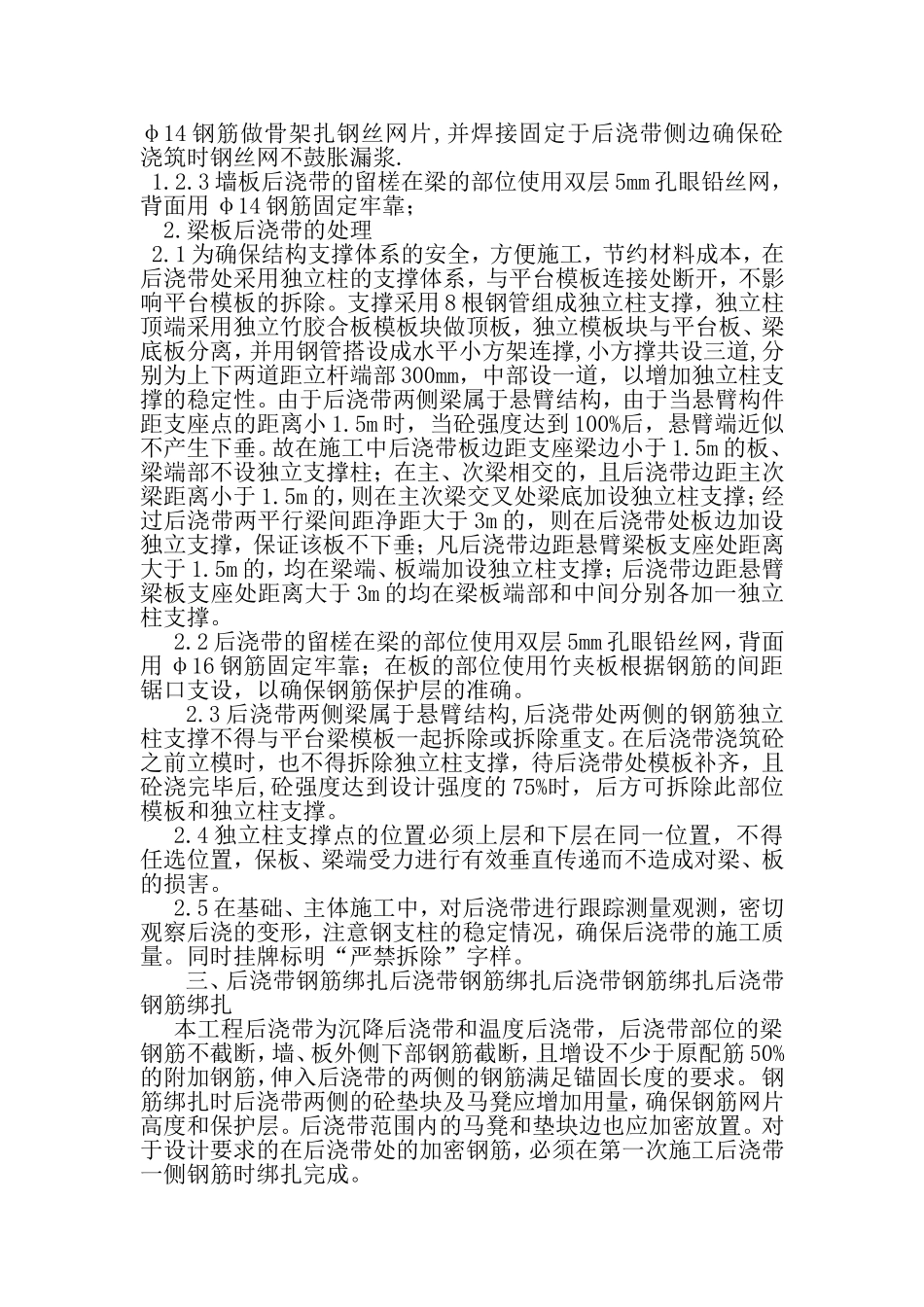

2后浇带闸槎:1
1在基础垫层上后浇带(南北向)两侧预制好的细石砼条
做底部钢筋的保护层,当底板下层钢筋网片绑扎完后用高标号砂浆在后浇带位置堵住钢筋间距的空格,以防底部漏浆
由于主楼筏板最厚1
7米,主楼后浇带闸槎采用多层板背楞木龙骨及钢筋加固支撑;裙房后浇带闸槎采用钢丝网片,用φ14钢筋做龙骨,水平间距18
