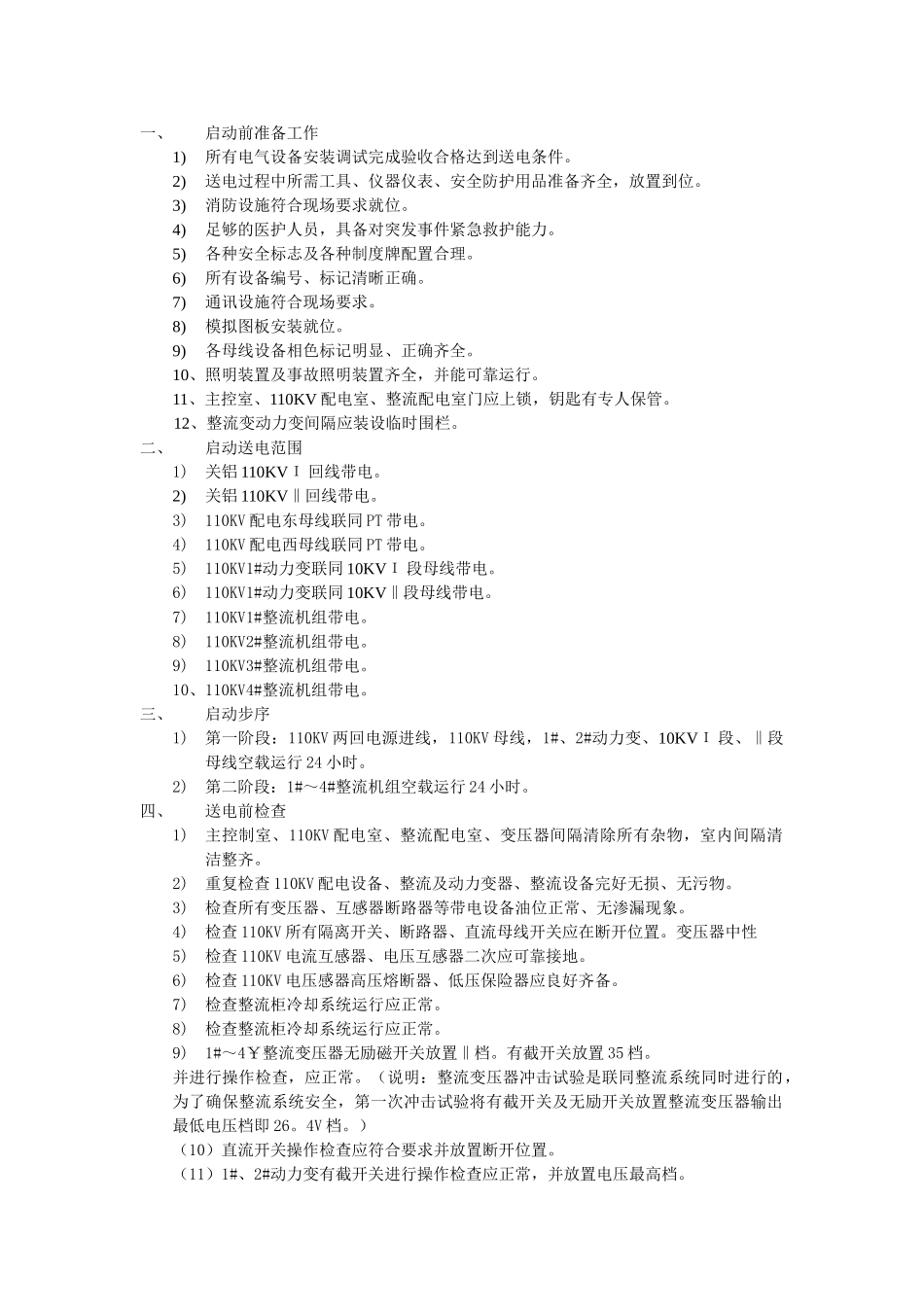

一、启动前准备工作1)所有电气设备安装调试完成验收合格达到送电条件
2)送电过程中所需工具、仪器仪表、安全防护用品准备齐全,放置到位
3)消防设施符合现场要求就位
4)足够的医护人员,具备对突发事件紧急救护能力
5)各种安全标志及各种制度牌配置合理
6)所有设备编号、标记清晰正确
7)通讯设施符合现场要求
8)模拟图板安装就位
9)各母线设备相色标记明显、正确齐全
10、照明装置及事故照明装置齐全,并能可靠运行
11、主控室、110KV配电室、整流配电室门应上锁,钥匙有专人保管
12、整流变动力变间隔应装设临时围栏
二、启动送电范围1)关铝110KVΙ回线带电
2)关铝110KV‖回线带电
3)110KV配电东母线联同PT带电
4)110KV配电西母线联同PT带电
5)110KV1#动力变联同10KVΙ段母线带电
6)110KV1#动力变联同10KV‖段母线带电
7)110KV1#整流机组带电
8)110KV2#整流机组带电
9)110KV3#整流机组带电
10、110KV4#整流机组带电
三、启动步序1)第一阶段:110KV两回电源进线,110KV母线,1#、2#动力变、10KVΙ段、‖段母线空载运行24小时
2)第二阶段:1#~4#整流机组空载运行24小时
四、送电前检查1)主控制室、110KV配电室、整流配电室、变压器间隔清除所有杂物,室内间隔清洁整齐
2)重复检查110KV配电设备、整流及动力变器、整流设备完好无损、无污物
3)检查所有变压器、互感器断路器等带电设备油位正常、无渗漏现象
4)检查110KV所有隔离开关、断路器、直流母线开关应在断开位置
变压器中性5)检查110KV电流互感器、电压互感器二次应可靠接地
6)检查110KV电压感器高压熔断器、低压保险器应良好齐备
7)检查整流柜冷却系统运行应正常
8)检查整流柜冷却系统运行应正常
9)1#~4¥整流变压器
