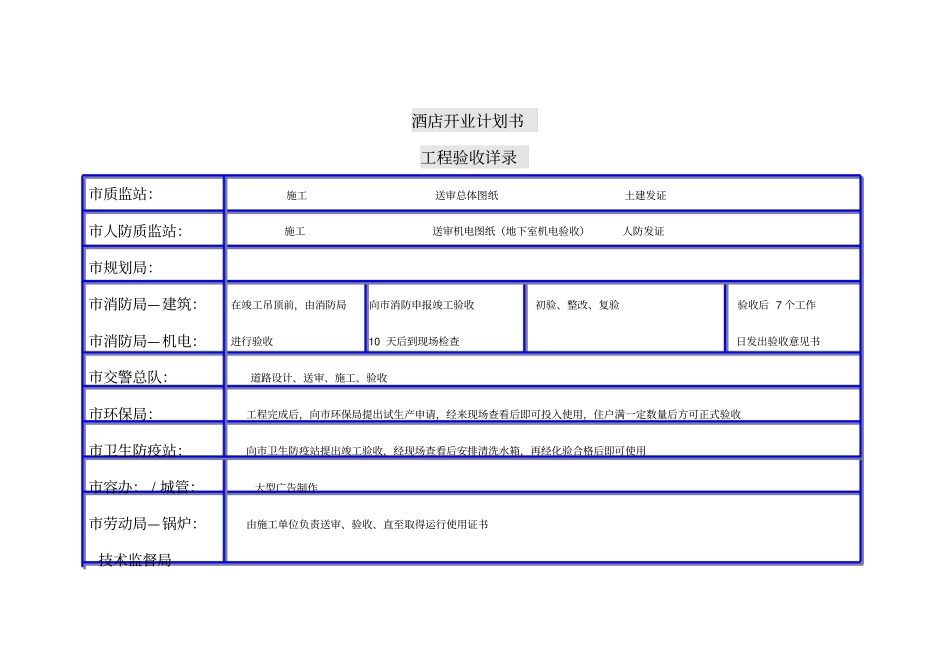

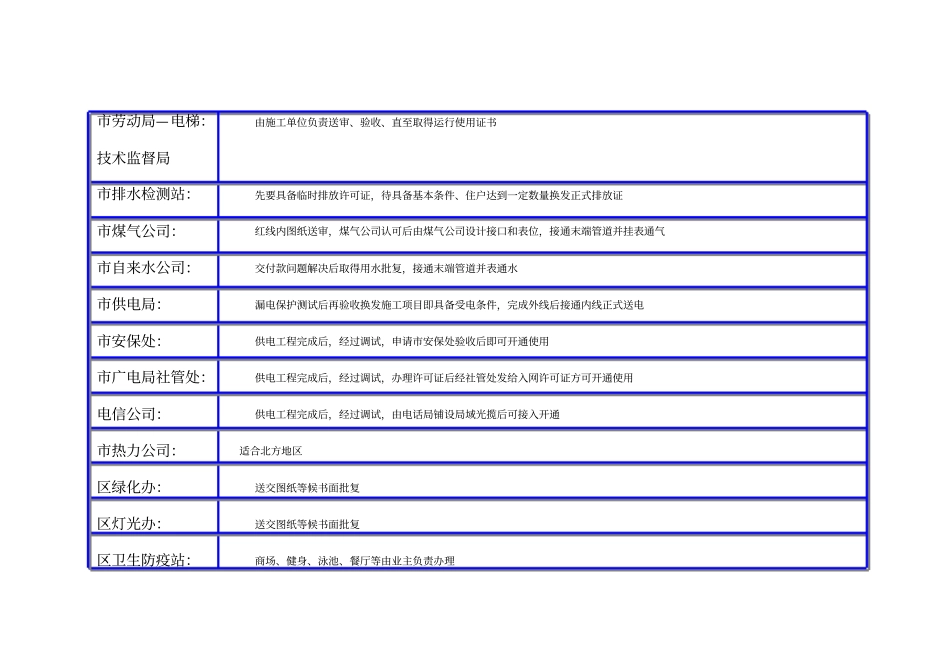

酒店开业计划书工程验收详录市质监站:施工送审总体图纸土建发证市人防质监站:施工送审机电图纸(地下室机电验收)人防发证市规划局:市消防局—建筑:在竣工吊顶前,由消防局向市消防申报竣工验收初验、整改、复验验收后 7 个工作市消防局—机电:进行验收 10 天后到现场检查日发出验收意见书市交警总队:道路设计、送审、施工、验收市环保局:工程完成后,向市环保局提出试生产申请,经来现场查看后即可投入使用,住户满一定数量后方可正式验收市卫生防疫站:向市卫生防疫站提出竣工验收,经现场查看后安排清洗水箱,再经化验合格后即可使用市容办: / 城管:大型广告制作市劳动局—锅炉:由施工单位负责送审、验收、直至取得运行使用证书技术监督局市劳动局—电梯:由施工单位负责送审、验收、直至取得运行使用证书技术监督局市排水检测站:先要具备临时排放许可证,待具备基本条件、住户达到一定数量换发正式排放证市煤气公司:红线内图纸送审,煤气公司认可后由煤气公司设计接口和表位,接通末端管道并挂表通气市自来水公司:交付款问题解决后取得用水批复,接通末端管道并表通水市供电局:漏电保护测试后再验收换发施工项目即具备受电条件,完成外线后接通内线正式送电市安保处:供电工程完成后,经过调试,申请市安保处验收后即可开通使用市广电局社管处:供电工程完成后,经过调试,办理许可证后经社管处发给入网许可证方可开通使用电信公司:供电工程完成后,经过调试,由电话局铺设局域光揽后可接入开通市热力公司:适合北方地区区绿化办:送交图纸等候书面批复区灯光办:送交图纸等候书面批复区卫生防疫站:商场、健身、泳池、餐厅等由业主负责办理区环卫:关系到开业后的日常清洁市墙体办:全部押金于竣工决算审核后按规定退款(有些地方不适合)市城建档案馆:全部竣工档案备案至档案馆后,由规划局退回押金款建设工程交付使用前的验收手续1.虚线内的专业验收根据专业归属,单独进行2.专业验收的内容根据建筑物不同会有增、减可交付使用整 改测 试整 改测 试整 改缺 陷整 改测 试整 改缺 陷整 改缺 陷整 改预 验初 验复 验通 过 验收得证通 过 验收得证通 过 验收得证通 过 验收得证通 过 验收得证通 过 验收得证通 过 验收得证申 请 消防验收申 请 环保验收申 请 燃气验收申 请 弱电验收申 请 劳动局申 请 卫生防疫申 请 竣工验收前期产权证等法律文件电梯安装电扶梯安装给排...
