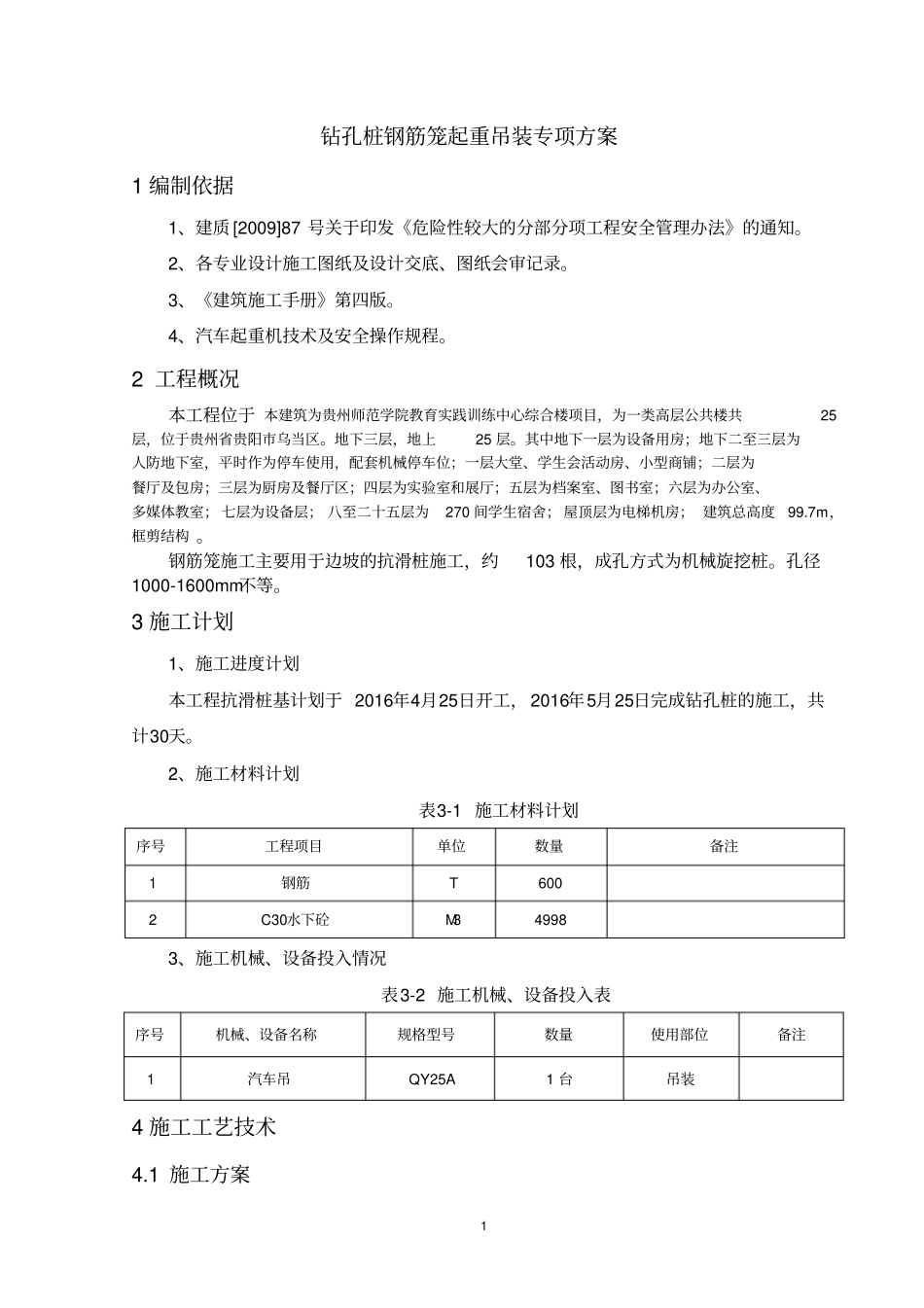

1 钻孔桩钢筋笼起重吊装专项方案1 编制依据1、建质 [2009]87 号关于印发《危险性较大的分部分项工程安全管理办法》的通知。2、各专业设计施工图纸及设计交底、图纸会审记录。3、《建筑施工手册》第四版。4、汽车起重机技术及安全操作规程。2 工程概况本工程位于 本建筑为贵州师范学院教育实践训练中心综合楼项目,为一类高层公共楼共25层,位于贵州省贵阳市乌当区。地下三层,地上25 层。其中地下一层为设备用房;地下二至三层为人防地下室,平时作为停车使用,配套机械停车位;一层大堂、学生会活动房、小型商铺;二层为餐厅及包房;三层为厨房及餐厅区;四层为实验室和展厅;五层为档案室、图书室;六层为办公室、多媒体教室; 七层为设备层; 八至二十五层为270 间学生宿舍; 屋顶层为电梯机房; 建筑总高度99.7m,框剪结构 。钢筋笼施工主要用于边坡的抗滑桩施工,约103 根,成孔方式为机械旋挖桩。孔径1000-1600mm不等。3 施工计划1、施工进度计划本工程抗滑桩基计划于 2016年4月25日开工, 2016年5月25日完成钻孔桩的施工,共计30天。2、施工材料计划表3-1 施工材料计划序号工程项目单位数量备注1 钢筋T 600 2 C30水下砼M34998 3、施工机械、设备投入情况表3-2 施工机械、设备投入表序号机械、设备名称规格型号数量使用部位备注1 汽车吊QY25A 1 台吊装4 施工工艺技术4.1 施工方案2 钢筋笼分四节制作和吊装,经验收合格后,钢筋笼起吊采用两点吊方式。主吊点采用25t 汽车吊将钢筋笼水平起吊,起吊时用吊车大钩分两点固定钢筋笼顶端,副吊点采用副钩分两点吊装钢筋笼1/2 至1/3 中间部位。空中翻转,副吊松钩,25t 汽车吊主钩竖直吊着钢筋笼吊运入孔,用槽钢支承于孔口。4.2 施工工艺流程图4-1 钢筋笼吊装施工工艺流程图4.3 吊装配置参数选用汽车吊规格型号为QY25A,最大额定起重量为 25T,最大起升高度为 25m,参考《建筑施工手册》第四版。选用工作幅度6m,主臂长 17.6m,起重量 10.4t ,起升高度16.84m。4.4 钢筋笼起吊方法起吊准备吊机主、副钩同步起吊离地 30cm,检查是否正常是:主、副钩提升、主钩起吊否:落地整改主钩提升,钢筋笼竖直,解除副钩主钩吊运至桩位置第一节钢筋笼下放吊放结束依次全部吊放完成用槽钢支承于孔口第二节钢筋笼吊放、孔口焊接3 1、起吊准备钢筋笼经验收合格后,起重司索工和起重指挥人员必须做好吊装作业前的准备:包括作业前的技术准备, 明确和掌握作业内容及...
